ПРИМЕРЫ решения задач по сетевому планированию

Постановка задачи 1Стадия H должна выполняться субподрядчиком. Стоимость работ - $8000. Однако, субподрядчик может начать работы только на 6 недель позже запланированного в проекте «раннего» старта. Каждая неделя отсрочки окончания проекта

Слайды и текст этой презентации

Слайд 1ПРИМЕРЫ
решения задач по сетевому планированию

ПРИМЕРЫрешения задач по сетевому планированию

Слайд 2Постановка задачи 1
Стадия H должна выполняться субподрядчиком. Стоимость работ -

$8000. Однако, субподрядчик может начать работы только на 6 недель

позже запланированного в проекте «раннего» старта. Каждая неделя отсрочки окончания проекта стоит организаторам $5000.
Рассматриваются три альтернативы разрешения проблемы.

Ждать пока субподрядчик сможет приступить к выполнению работ.

2. Нанять другого субподрядчика, который может приступить к выполнению работ в запланированный по проекту день, выполнит работы по стадии H за 8 недель, но запрашивает сумму $15000.

3. Использовать собственных инженеров и рабочих, которые сейчас работают по стадии Е, для выполнения стадии H. Это приведет к удлинению стадии Е на 2 недели и ее удорожанию на $5000 (за счет отвлечения инженеров и рабочих на подготовку проекта, подготовительные работы и закупку материалов и оборудования для стадии H). Работы по стадии H, в этом случае, могут быть начаты в срок, но будут выполнены за 10 недель, и будут стоить $9000.

Какую альтернативу Вы бы рекомендовали предпочесть?

Постановка задачи 1Стадия H должна выполняться субподрядчиком. Стоимость работ - $8000. Однако, субподрядчик может начать работы только

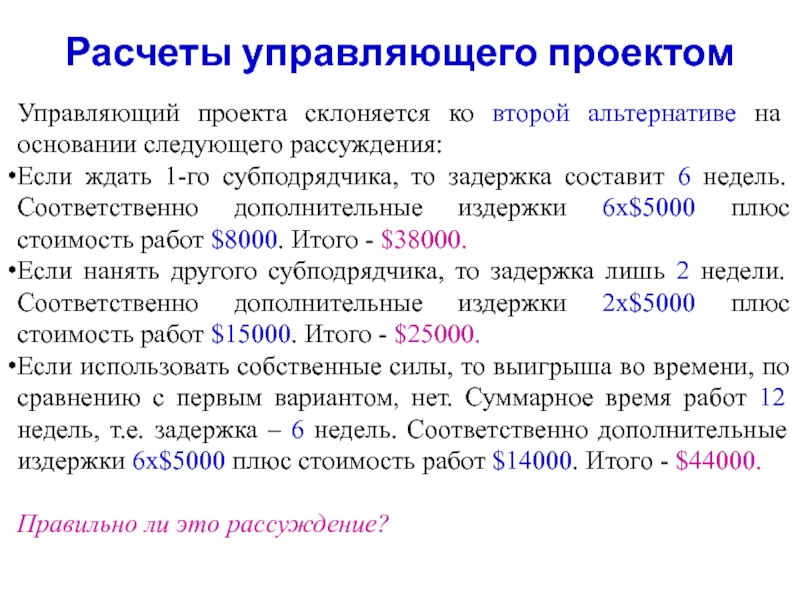

Слайд 3Расчеты управляющего проектом
Управляющий проекта склоняется ко второй альтернативе на основании

следующего рассуждения:
Если ждать 1-го субподрядчика, то задержка составит 6 недель.

Соответственно дополнительные издержки 6х$5000 плюс стоимость работ $8000. Итого - $38000.
Если нанять другого субподрядчика, то задержка лишь 2 недели. Соответственно дополнительные издержки 2х$5000 плюс стоимость работ $15000. Итого - $25000.
Если использовать собственные силы, то выигрыша во времени, по сравнению с первым вариантом, нет. Суммарное время работ 12 недель, т.е. задержка – 6 недель. Соответственно дополнительные издержки 6х$5000 плюс стоимость работ $14000. Итого - $44000.

Правильно ли это рассуждение?
Расчеты управляющего проектомУправляющий проекта склоняется ко второй альтернативе на основании следующего рассуждения:Если ждать 1-го субподрядчика, то задержка

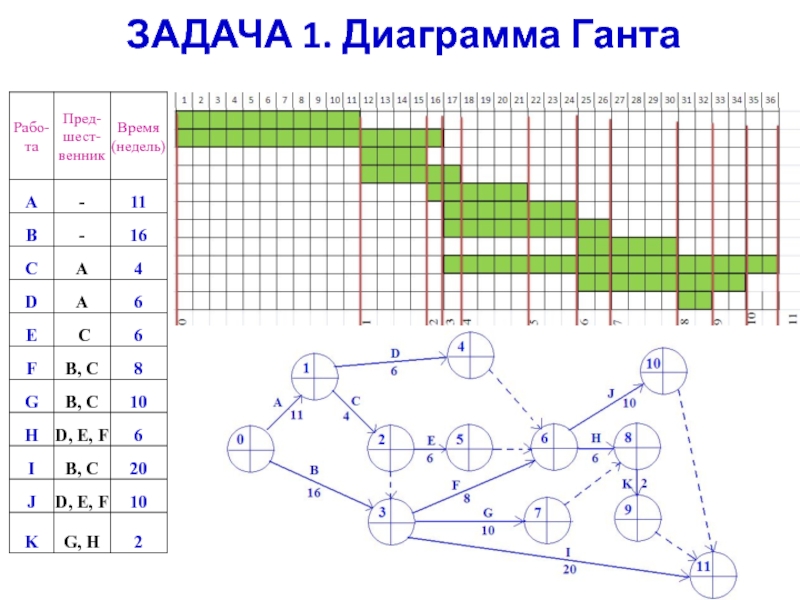

Слайд 4ЗАДАЧА 1. Диаграмма Ганта

ЗАДАЧА 1. Диаграмма Ганта

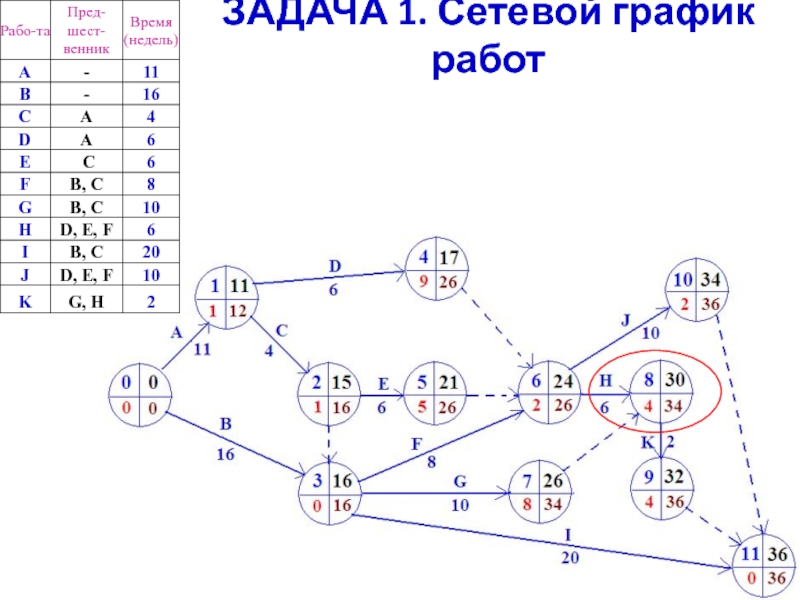

Слайд 5ЗАДАЧА 1. Сетевой график работ

ЗАДАЧА 1. Сетевой график работ

Слайд 6Обсуждение первой альтернативы
Увеличение длительности проекта – 2 недели.
Стоимость:
2х$5000 +$8000 =

=$18000
Ждать 6 недель пока субподрядчик сможет приступить к выполнению

работы H.
Стоимость работ - $8000.
Каждая неделя отсрочки окончания проекта стоит организаторам $5000.

Обсуждение первой альтернативыУвеличение длительности проекта – 2 недели.Стоимость:2х$5000 +$8000 = =$18000 Ждать 6 недель пока субподрядчик сможет

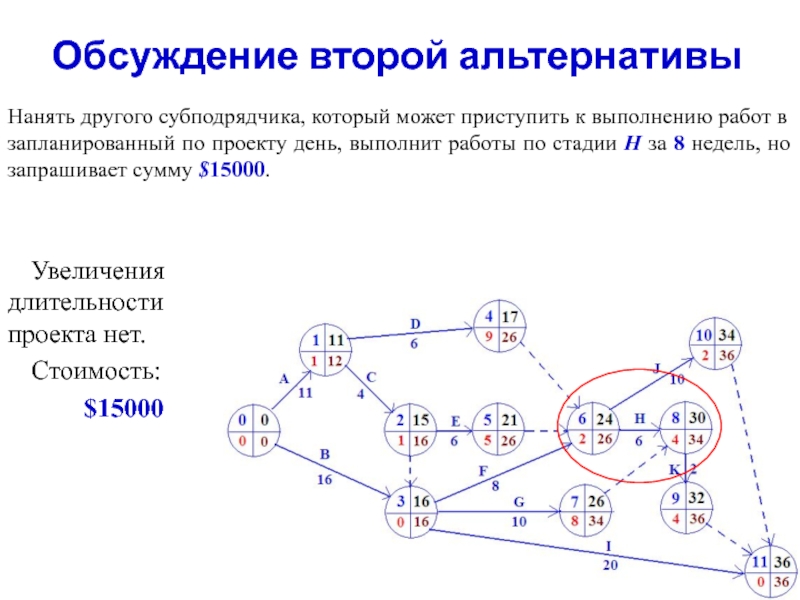

Слайд 7Обсуждение второй альтернативы
Увеличения длительности проекта нет.
Стоимость:
$15000
Нанять другого субподрядчика, который может

приступить к выполнению работ в запланированный по проекту день, выполнит

работы по стадии H за 8 недель, но запрашивает сумму $15000.

Обсуждение второй альтернативыУвеличения длительности проекта нет.Стоимость:$15000Нанять другого субподрядчика, который может приступить к выполнению работ в запланированный по

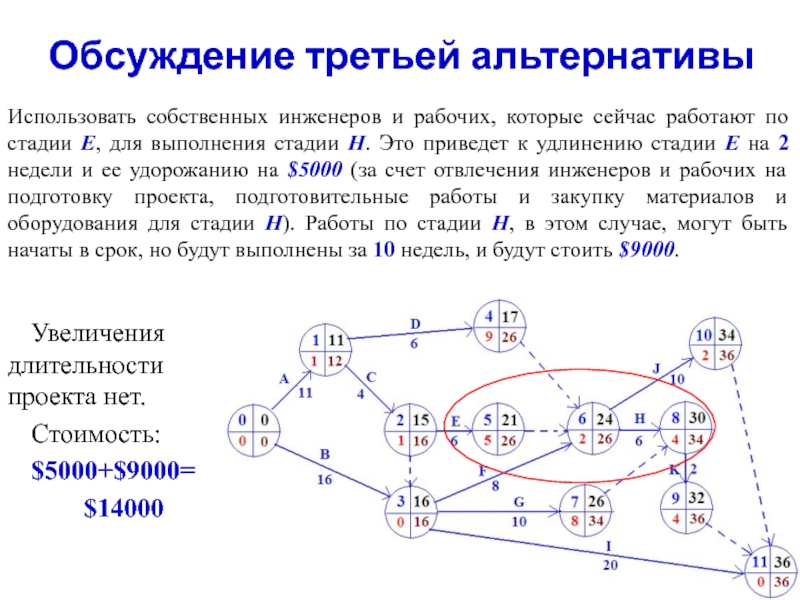

Слайд 8Обсуждение третьей альтернативы
Увеличения длительности проекта нет.
Стоимость:
$5000+$9000=
$14000
Использовать собственных инженеров и рабочих,

которые сейчас работают по стадии Е, для выполнения стадии H.

Это приведет к удлинению стадии Е на 2 недели и ее удорожанию на $5000 (за счет отвлечения инженеров и рабочих на подготовку проекта, подготовительные работы и закупку материалов и оборудования для стадии H). Работы по стадии H, в этом случае, могут быть начаты в срок, но будут выполнены за 10 недель, и будут стоить $9000.

Обсуждение третьей альтернативыУвеличения длительности проекта нет.Стоимость:$5000+$9000=$14000Использовать собственных инженеров и рабочих, которые сейчас работают по стадии Е, для

Слайд 9ЗАДАЧА 2. Консалтинговый проект
В таблице приведена информация об этапах консалтингового

проекта в области маркетинга, который компания ИНТЕР должна провести для

выполнения договора с производственной компанией НьюПродакт.
С целью обеспечения тайны коммерческой информации расшифровка этапов опущена. Проект в значительной степени является типовым и по опыту подобных проектов оценена примерная длительность этапов и порядок их выполнения.

a. Постройте сетевую диаграмму проекта. Определите критический путь и длительность проекта.

ЗАДАЧА 2. Консалтинговый проектВ таблице приведена информация об этапах консалтингового проекта в области маркетинга, который компания ИНТЕР

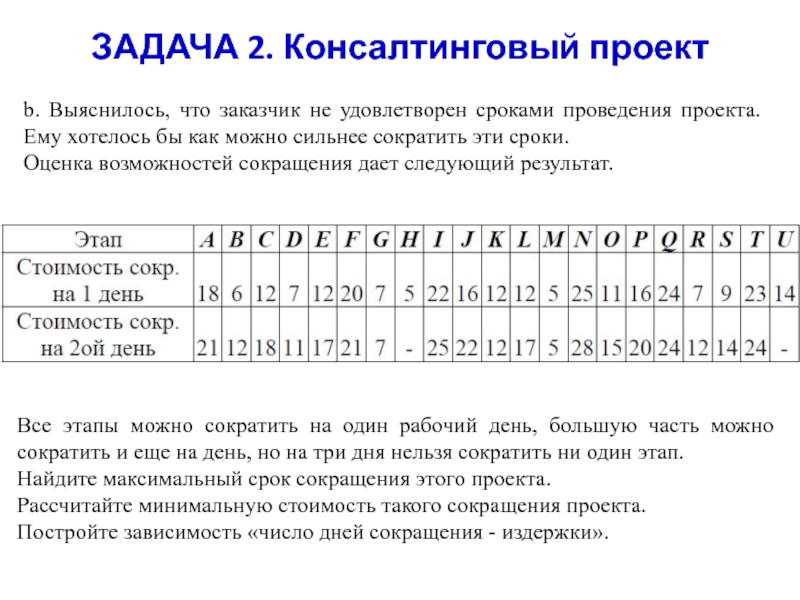

Слайд 10ЗАДАЧА 2. Консалтинговый проект
b. Выяснилось, что заказчик не удовлетворен сроками

проведения проекта. Ему хотелось бы как можно сильнее сократить эти

сроки.
Оценка возможностей сокращения дает следующий результат.

Все этапы можно сократить на один рабочий день, большую часть можно сократить и еще на день, но на три дня нельзя сократить ни один этап.
Найдите максимальный срок сокращения этого проекта.
Рассчитайте минимальную стоимость такого сокращения проекта.
Постройте зависимость «число дней сокращения - издержки».

ЗАДАЧА 2. Консалтинговый проектb. Выяснилось, что заказчик не удовлетворен сроками проведения проекта. Ему хотелось бы как можно

Обратная связь

Если не удалось найти и скачать доклад-презентацию, Вы можете заказать его на нашем сайте. Мы постараемся найти нужный Вам материал и отправим по электронной почте. Не стесняйтесь обращаться к нам, если у вас возникли вопросы или пожелания:

Email: Нажмите что бы посмотреть

Что такое TheSlide.ru?

Это сайт презентации, докладов, проектов в PowerPoint. Здесь удобно  хранить и делиться своими презентациями с другими пользователями.

Для правообладателей

Яндекс.Метрика
