Разделы презентаций

Информационные технологии

Содержание

Содержание дисциплины (лекции)1. Методологические аспекты эволюции информационных технологий2. Информационные технологии3. Стандартизация информационных технологий4. Информационные системы5. ИТ поддержки процессов разработки и принятия управленческих решений6. ИТ управления проектами

Слайды и текст этой презентации

Слайд 1Информационные технологии
Лекция 6. ИТ управления проектами

Информационные технологииЛекция 6. ИТ управления проектами

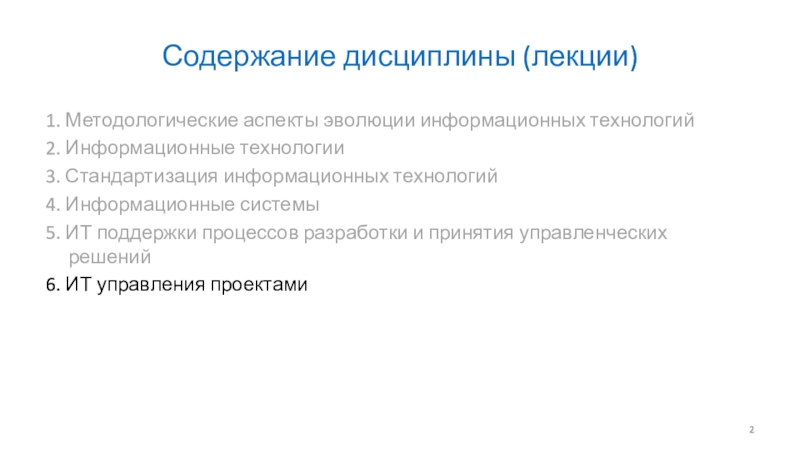

Слайд 2Содержание дисциплины (лекции)
1. Методологические аспекты эволюции информационных технологий
2. Информационные технологии
3.

Стандартизация информационных технологий
4. Информационные системы
5. ИТ поддержки процессов разработки и

принятия управленческих решений
6. ИТ управления проектами
Содержание дисциплины (лекции)1. Методологические аспекты эволюции информационных технологий2. Информационные технологии3. Стандартизация информационных технологий4. Информационные системы5. ИТ поддержки

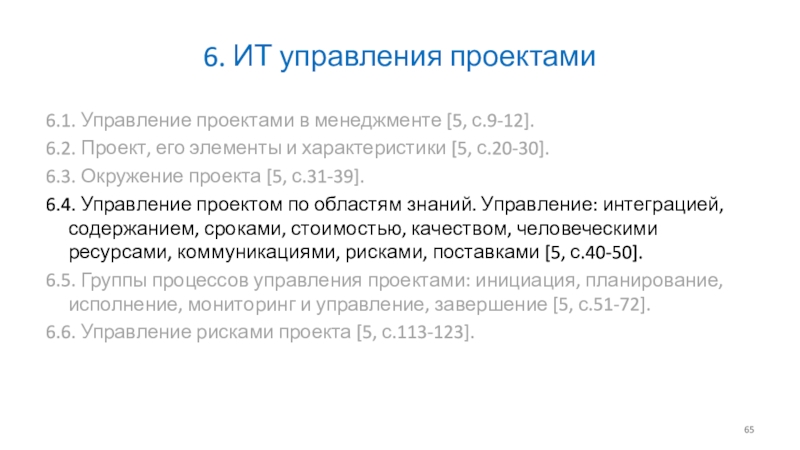

Слайд 36. ИТ управления проектами

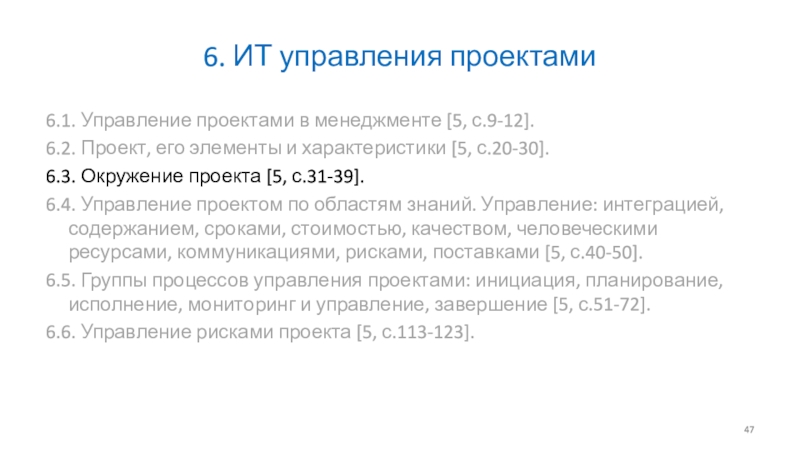

6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

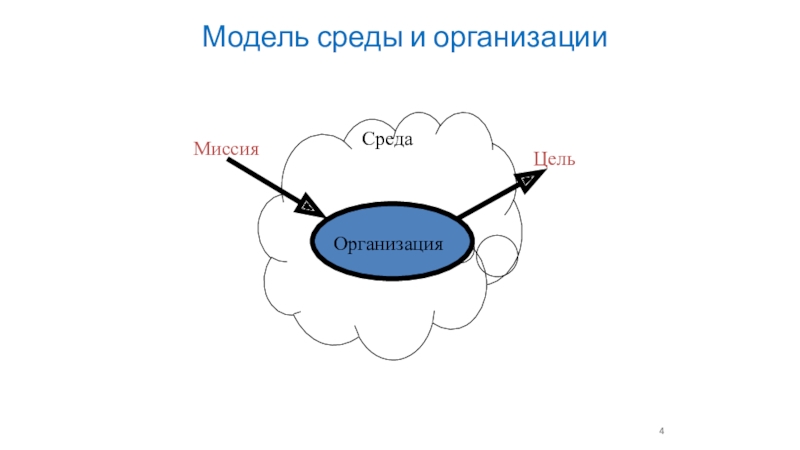

Слайд 4Модель среды и организации
Организация
Среда
Миссия
Цель

Модель среды и организацииОрганизацияСредаМиссияЦель

Слайд 5Базовые определения
Критерий системности.
Миссия (функция) – предназначение.
Цель организации представляет

собой «желаемое» состояние ее выходов (извлечение прибыли, удовлетворение потребностей ее

сотрудников - процесс).
Состав организации образует совокупность ее компонентов.
Структура организации кроме состава включает и связи между компонентами.
Взаимодействие компонентов обуславливается строением организации и отражает как устойчивые, так и неустойчивые компоненты и связи, тогда как структура – только устойчивые.
Функционирование (поведение) представляет собой реализацию функций организации.
Эффективность (результативность) – степень соответствия действительного результата тому, который должен был иметь место при полноте выполнения своих функций в среде.
Менеджмент
Базовые определенияКритерий системности. Миссия (функция) – предназначение. Цель организации представляет собой «желаемое» состояние ее выходов (извлечение прибыли,

Слайд 6Место управления проектами в процессе принятия решений
Фаза 1. Постановка (выбор) цели
Фаза

2. Оценка ситуации
Фаза 3. Диагностика проблем
Фаза 4. Генерирование альтернатив
Фаза 5. Выбор альтернативы (принятие

решения)

Фаза 6. Реализация принятого решения

осуществляется с помощью методов и системы Управления проектами

Условия принятия решений:

определенности, риска и неопределенности

Место управления проектами в процессе принятия решенийФаза 1. Постановка  (выбор) целиФаза 2.  Оценка  ситуацииФаза

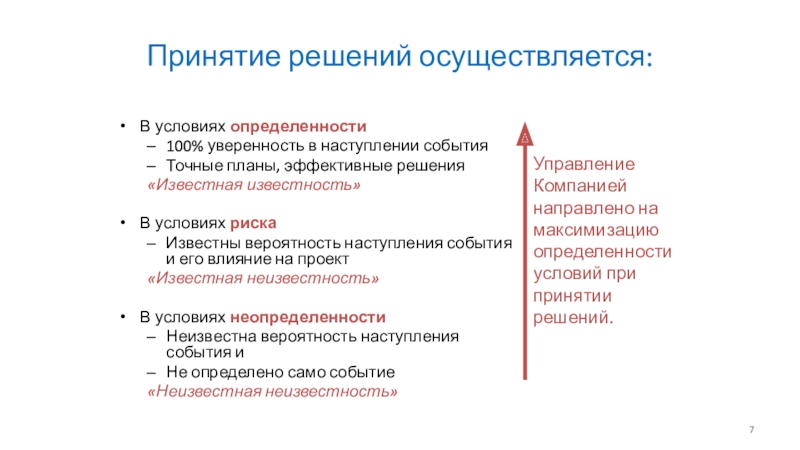

Слайд 7Принятие решений осуществляется:
В условиях определенности
100% уверенность в наступлении события
Точные планы,

эффективные решения
«Известная известность»

В условиях риска
Известны вероятность наступления события и его

влияние на проект
«Известная неизвестность»

В условиях неопределенности
Неизвестна вероятность наступления события и
Не определено само событие
«Неизвестная неизвестность»

Управление Компанией направлено на максимизацию определенности условий при принятии решений.

Принятие решений осуществляется:В условиях определенности100% уверенность в наступлении событияТочные планы, эффективные решения«Известная известность»В условиях рискаИзвестны вероятность наступления

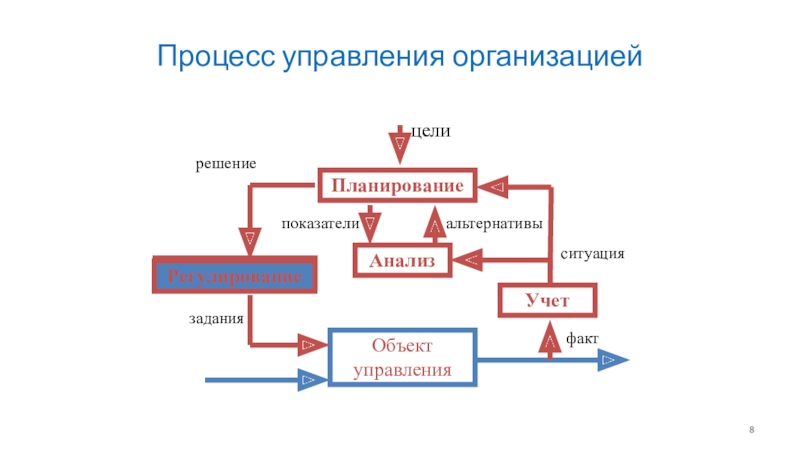

Слайд 8Процесс управления организацией
Объект управления
Учет
Анализ
Планирование
Регулирование
факт
ситуация
альтернативы
показатели
решение
задания
цели
Регулирование

Процесс управления организациейОбъект  управленияУчетАнализПланированиеРегулированиефактситуацияальтернативыпоказателирешениезаданияцелиРегулирование

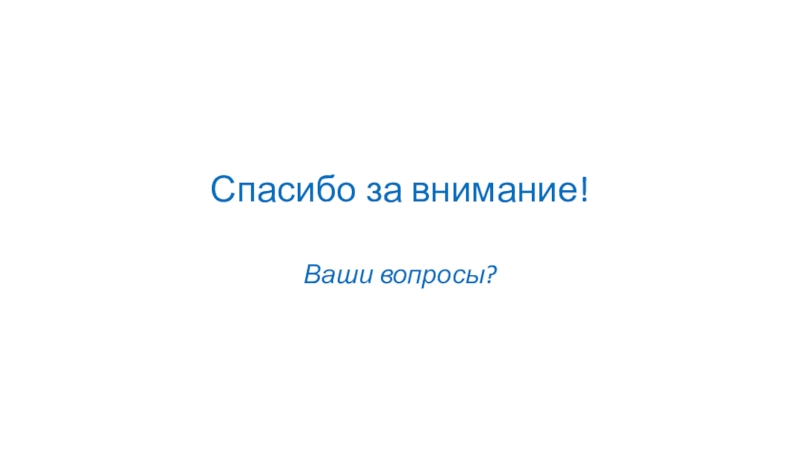

Слайд 9Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Слайд 106. ИТ управления проектами
6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

Слайд 11Проект

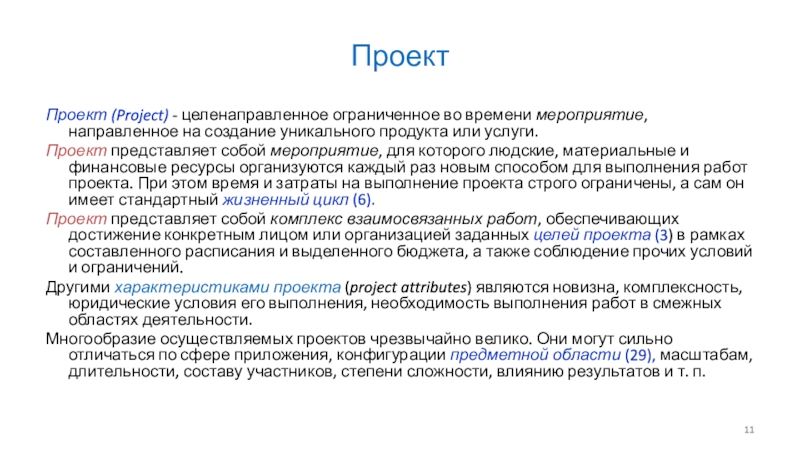

Проект (Project) - целенаправленное ограниченное во времени мероприятие, направленное на

создание уникального продукта или услуги.
Проект представляет собой мероприятие, для которого

людские, материальные и финансовые ресурсы организуются каждый раз новым способом для выполнения работ проекта. При этом время и затраты на выполнение проекта строго ограничены, а сам он имеет стандартный жизненный цикл (6).
Проект представляет собой комплекс взаимосвязанных работ, обеспечивающих достижение конкретным лицом или организацией заданных целей проекта (3) в рамках составленного расписания и выделенного бюджета, а также соблюдение прочих условий и ограничений.
Другими характеристиками проекта (project attributes) являются новизна, комплексность, юридические условия его выполнения, необходимость выполнения работ в смежных областях деятельности.
Многообразие осуществляемых проектов чрезвычайно велико. Они могут сильно отличаться по сфере приложения, конфигурации предметной области (29), масштабам, длительности, составу участников, степени сложности, влиянию результатов и т. п.
ПроектПроект (Project) - целенаправленное ограниченное во времени мероприятие, направленное на создание уникального продукта или услуги.Проект представляет собой

Слайд 12Основные понятия

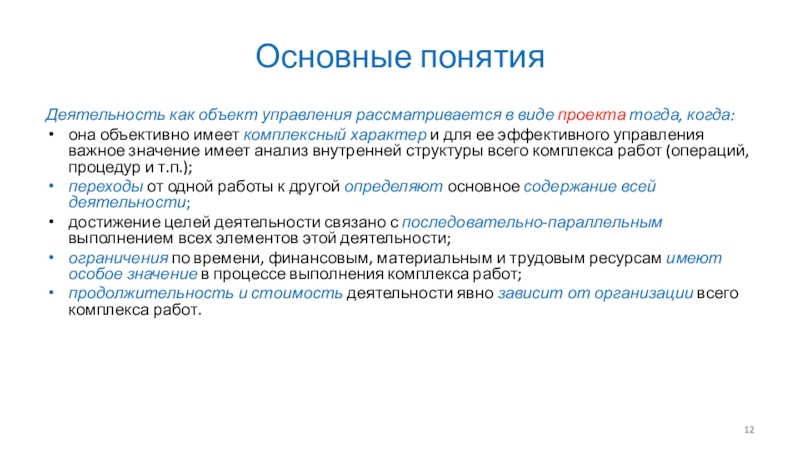

Деятельность как объект управления рассматривается в виде проекта тогда,

когда:
она объективно имеет комплексный характер и для ее эффективного

управления важное значение имеет анализ внутренней структуры всего комплекса работ (операций, процедур и т.п.);
переходы от одной работы к другой определяют основное содержание всей деятельности;
достижение целей деятельности связано с последовательно-параллельным выполнением всех элементов этой деятельности;
ограничения по времени, финансовым, материальным и трудовым ресурсам имеют особое значение в процессе выполнения комплекса работ;
продолжительность и стоимость деятельности явно зависит от организации всего комплекса работ.
Основные понятияДеятельность как объект управления рассматривается в виде проекта тогда, когда: она объективно имеет комплексный характер и

Слайд 13Определения "Проект"
1) Толковый словарь Вебстера:
«Проект (англ. - project) - это

что-либо, что задумывается или планируется, большое предприятие (намерение)».

2) США, Свод

знаний по управлению проектами PMI:
"Проект - некоторое предприятие (намерение) с изначально установленными целями, достижение которых определяет завершение проекта".

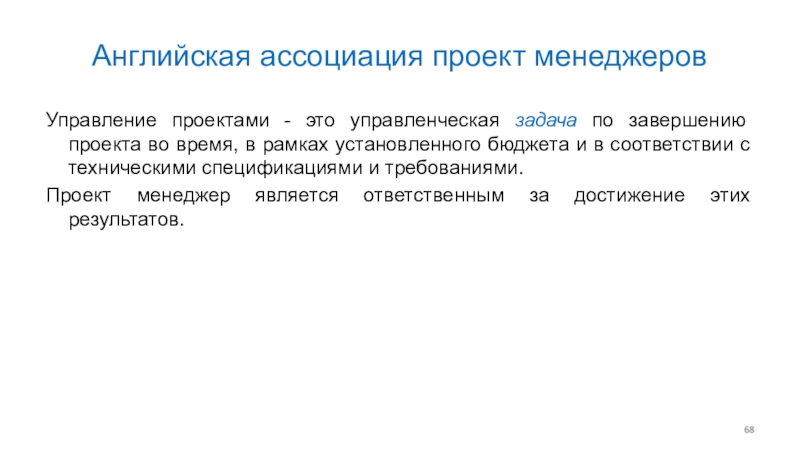

3) Английская Ассоциация проект- менеджеров:
"Проект - это отдельное предприятие (намерение) с определенными целями, часто включающими требования по времени, стоимости и качеству достигаемых результатов".
Определения

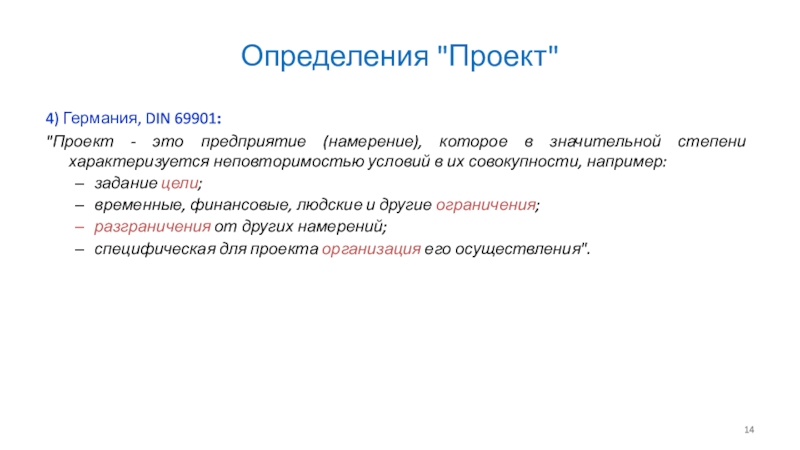

Слайд 14Определения "Проект"
4) Германия, DIN 69901:
"Проект - это предприятие (намерение), которое

в значительной степени характеризуется неповторимостью условий в их совокупности, например:
задание

цели;
временные, финансовые, людские и другие ограничения;
разграничения от других намерений;
специфическая для проекта организация его осуществления".

Определения

Слайд 15Общее определение проекта

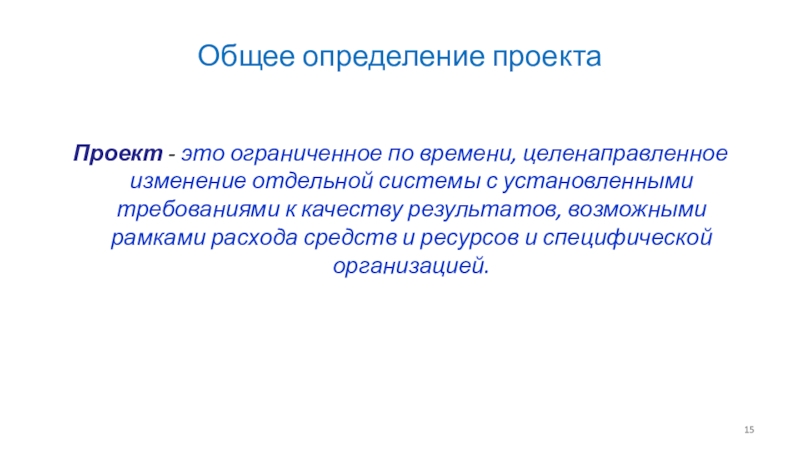

Проект - это ограниченное по времени, целенаправленное изменение

отдельной системы с установленными требованиями к качеству результатов, возможными рамками

расхода средств и ресурсов и специфической организацией.
Общее определение проектаПроект - это ограниченное по времени, целенаправленное изменение отдельной системы с установленными требованиями к качеству

Слайд 16Основные признаки проекта:
признак "изменений ", как основного содержания проекта,
признак "ограниченной

во времени цели ",
признак "временной ограниченности продолжительности " проекта,
признак относящегося

к проекту "бюджета",
признак "ограниченности требуемых ресурсов",
признак "неповторимости",
признак "новизны",
признак "комплексности",
признак "правового и организационного обеспечения",
признак "разграничения".
Основные признаки проекта:признак

Слайд 17Признак изменений
1. Признак изменений характеризует целенаправленный перевод системы из существующего

в желаемое состояние, описываемое в терминах целей проекта.

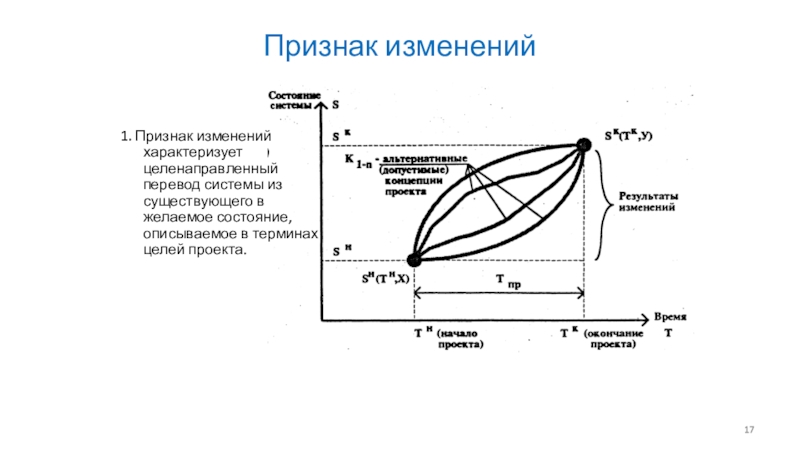

Признак изменений1. Признак изменений характеризует целенаправленный перевод системы из существующего в желаемое состояние, описываемое в терминах целей

Слайд 18Признаки проекта
2. Признак ограниченной во времени цели характеризует ограничения, накладываемые

на время жизни цели проекта.

3. Признак временной ограниченности проекта характеризует

ограничения, накладываемые на период времени, необходимый для реализации самого проекта.

4. Признак бюджета характеризует наличие у проекта отдельного бюджета.

5. Признак ограниченности требуемых ресурсов характеризует наличие спецификации и графика потребления ресурсов.

6. Признак неповторимости характеризует невозможность возврата в начало проекта
Признаки проекта2. Признак ограниченной во времени цели характеризует ограничения, накладываемые на время жизни цели проекта.3. Признак временной

Слайд 19Признаки проекта
7. Признак новизны характеризует наличие новизны (неповторимости) составляющих частей

проекта и наличие новизны (неповторимости) всего проекта в целом.

8. Признак

комплексности характеризует число учитываемых факторов окружения проекта и число участников проекта.

9а. Признак правового обеспечения характеризует оформление интересов и регулирование отношений всех участников проекта.

9б. Признак организационного обеспечения характеризует специфическую для проекта организацию его структуры.

10. Признак разграничения характеризует наличие четко определенных границ предметной области проекта и его связей с внешней средой.
Признаки проекта7. Признак новизны характеризует наличие новизны (неповторимости) составляющих частей проекта и наличие новизны (неповторимости) всего проекта

Слайд 20Классификация проектов в основу всех классификаций проекта положен признак сложности

Классификация проектов  в основу всех классификаций проекта положен признак сложности

Слайд 21Классификация проектов
1. Основание классификации "Тип проекта" осуществляет классификацию по основным

сферам деятельности,
выделяют следующие разновидности проектов:
технический,
организационный,
экономический,
социальный,
смешанный.

2.

Основание классификации "Класс проекта" осуществляет классификацию по составу и структуре проекта и его предметной области,
выделяют следующие разновидности проектов:
монопроект,
мультипроект,
мегапроект.
Классификация проектов1. Основание классификации

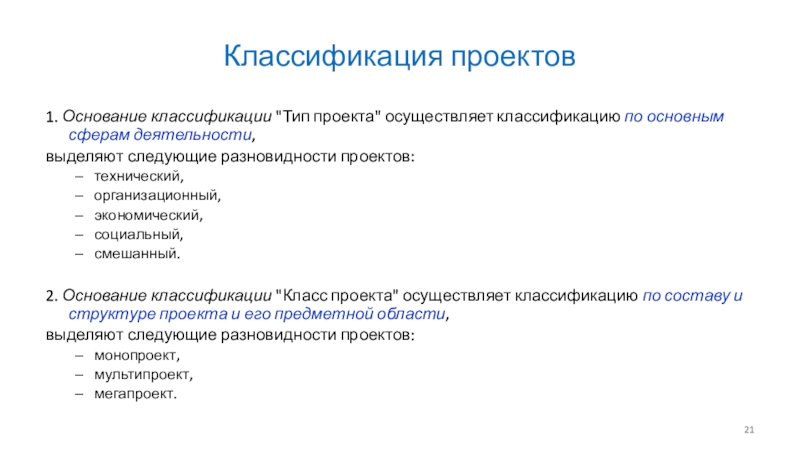

Слайд 22Классификация проектов
3. Основание классификации "Масштаб проекта" осуществляет классификацию по размерам

самого проекта, количеству его участников и степени его влияния на

окружающий мир,
выделяют следующие разновидности проектов:
межгосударственные,
международные,
национальные,
межрегиональные и региональные,
межотраслевые и отраслевые,
корпоративные,
ведомственные,
внутри предприятия.

4. Основание классификации "Длительность проекта" осуществляет классификацию по продолжительности периода осуществления проекта,
выделяют следующие разновидности проектов:
краткосрочные (до 3-х лет),
среднесрочные (3 - 5 лет),
долгосрочные (более 5 лет).
Классификация проектов3. Основание классификации

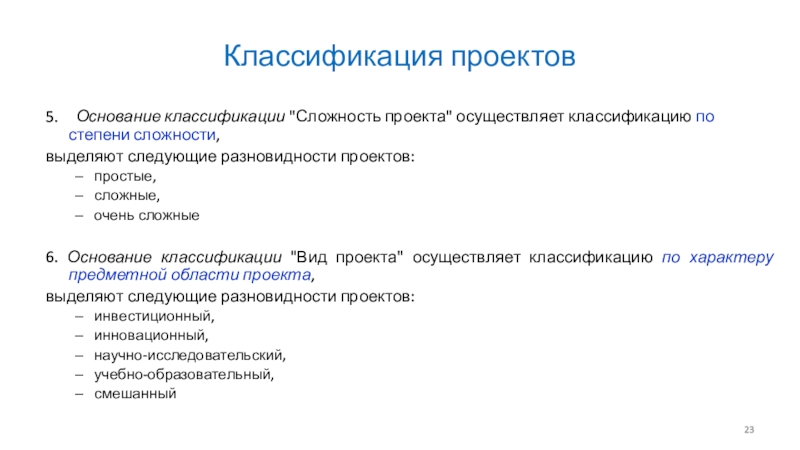

Слайд 23Классификация проектов
5. Основание классификации "Сложность проекта" осуществляет классификацию по степени сложности,
выделяют

следующие разновидности проектов:
простые,
сложные,
очень сложные

6. Основание классификации "Вид

проекта" осуществляет классификацию по характеру предметной области проекта,
выделяют следующие разновидности проектов:
инвестиционный,
инновационный,
научно-исследовательский,
учебно-образовательный,
смешанный
Классификация проектов5.	Основание классификации

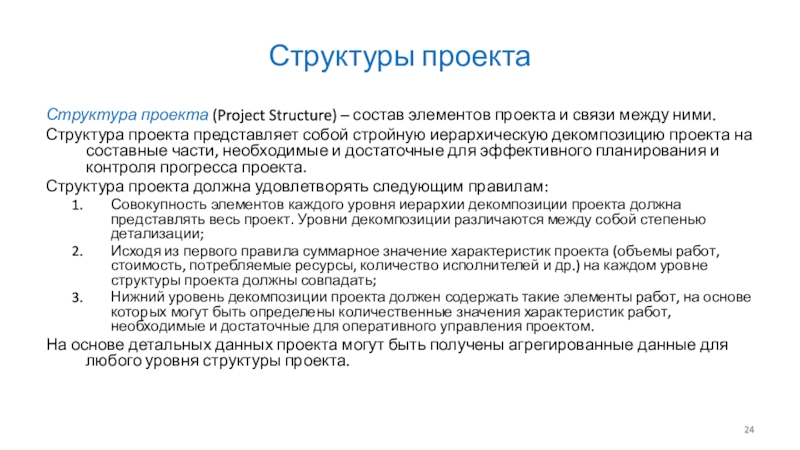

Слайд 24Структуры проекта
Структура проекта (Project Structure) – состав элементов проекта

и связи между ними.
Структура проекта представляет собой стройную иерархическую декомпозицию

проекта на составные части, необходимые и достаточные для эффективного планирования и контроля прогресса проекта.
Структура проекта должна удовлетворять следующим правилам:
Совокупность элементов каждого уровня иерархии декомпозиции проекта должна представлять весь проект. Уровни декомпозиции различаются между собой степенью детализации;
Исходя из первого правила суммарное значение характеристик проекта (объемы работ, стоимость, потребляемые ресурсы, количество исполнителей и др.) на каждом уровне структуры проекта должны совпадать;
Нижний уровень декомпозиции проекта должен содержать такие элементы работ, на основе которых могут быть определены количественные значения характеристик работ, необходимые и достаточные для оперативного управления проектом.
На основе детальных данных проекта могут быть получены агрегированные данные для любого уровня структуры проекта.
Структуры проекта Структура проекта (Project Structure) – состав элементов проекта и связи между ними.Структура проекта представляет собой

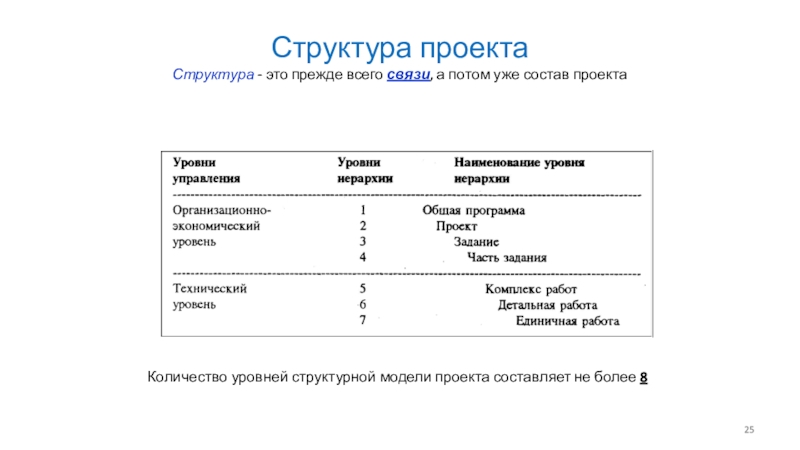

Слайд 25Структура проекта Структура - это прежде всего связи, а потом

уже состав проекта
Количество уровней структурной модели проекта составляет не более

8
Структура проекта  Структура - это прежде всего связи, а потом уже состав проектаКоличество уровней структурной модели

Слайд 26Тема 1. Управление проектами

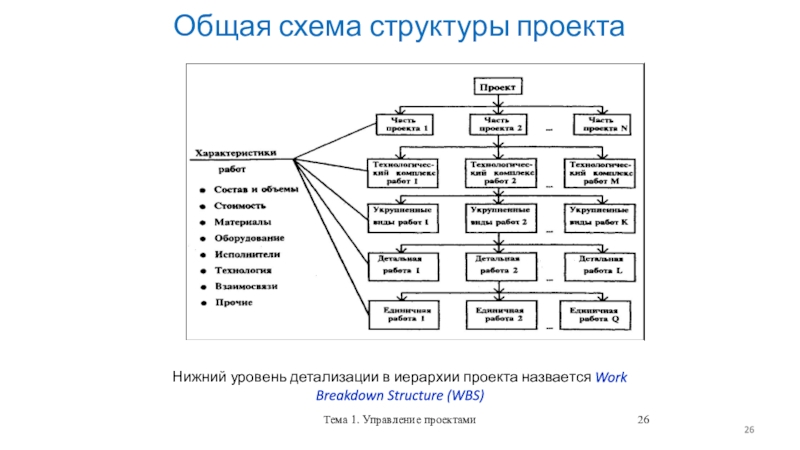

Общая схема структуры проекта
Нижний уровень детализации в

иерархии проекта назвается Work Breakdown Structure (WBS)

Тема 1. Управление проектамиОбщая схема структуры проектаНижний уровень детализации в иерархии проекта назвается Work Breakdown Structure (WBS)

Слайд 27Тема 1. Управление проектами
Типы структурных моделей проекта

Тема 1. Управление проектамиТипы структурных моделей проекта

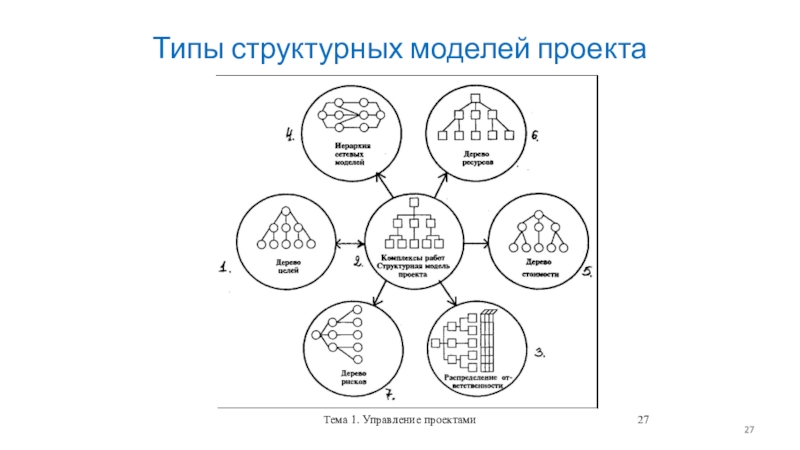

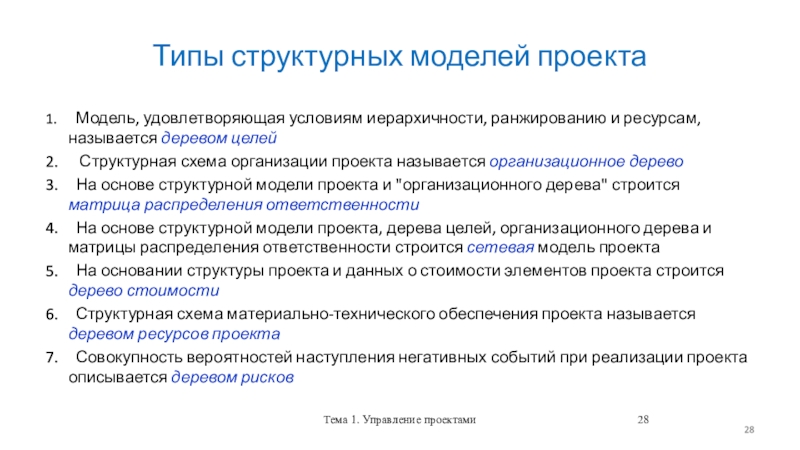

Слайд 28Типы структурных моделей проекта
1. Модель, удовлетворяющая условиям иерархичности, ранжированию и

ресурсам, называется деревом целей
2. Структурная схема организации проекта называется организационное

дерево
3. На основе структурной модели проекта и "организационного дерева" строится матрица распределения ответственности

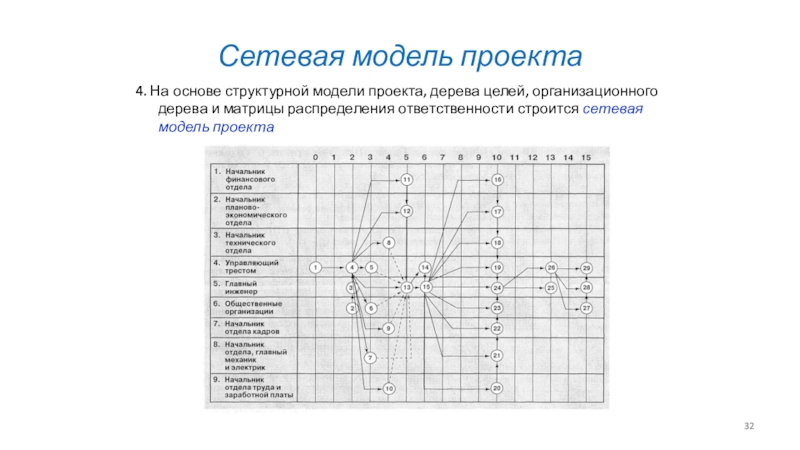

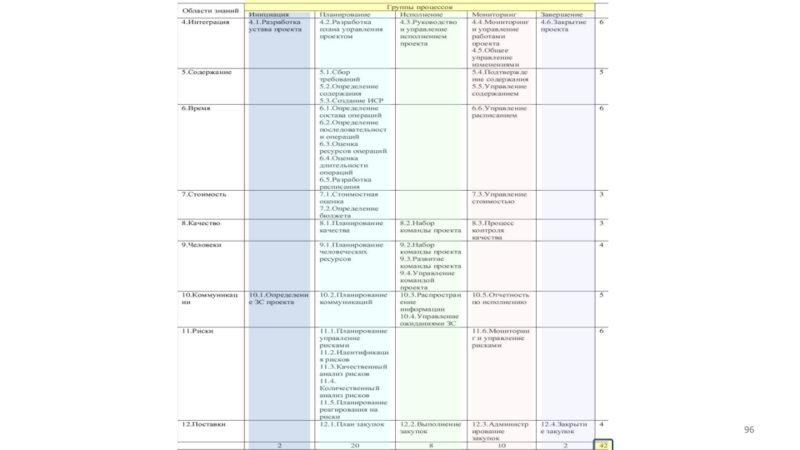

4. На основе структурной модели проекта, дерева целей, организационного дерева и матрицы распределения ответственности строится сетевая модель проекта

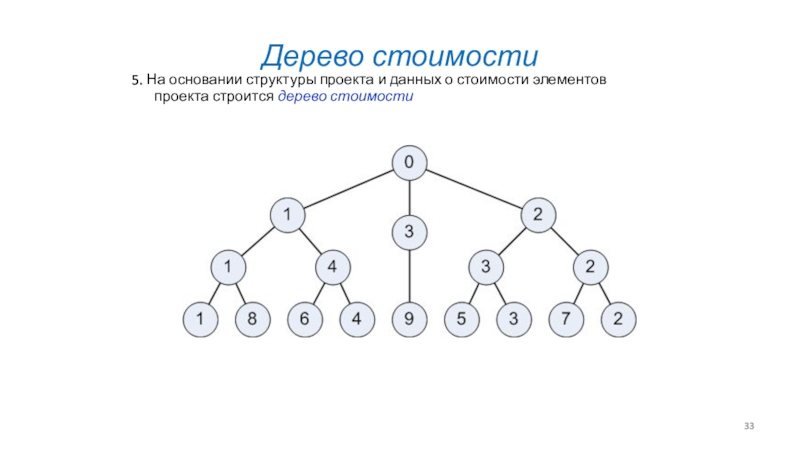

5. На основании структуры проекта и данных о стоимости элементов проекта строится дерево стоимости

6. Структурная схема материально-технического обеспечения проекта называется деревом ресурсов проекта

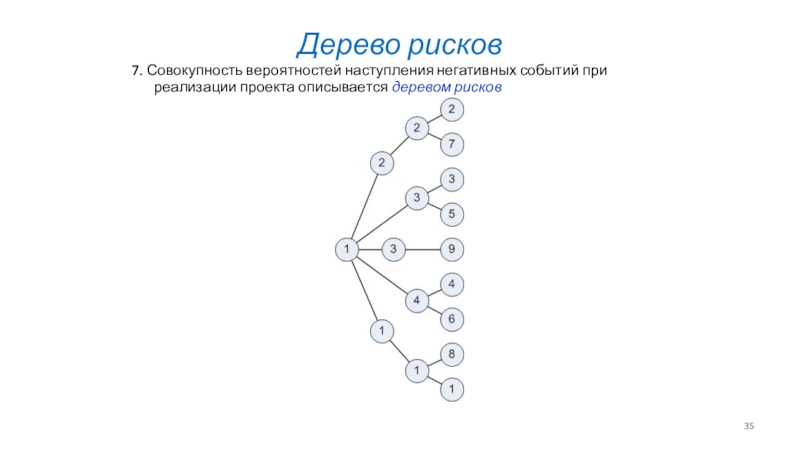

7. Совокупность вероятностей наступления негативных событий при реализации проекта описывается деревом рисков

Тема 1. Управление проектами

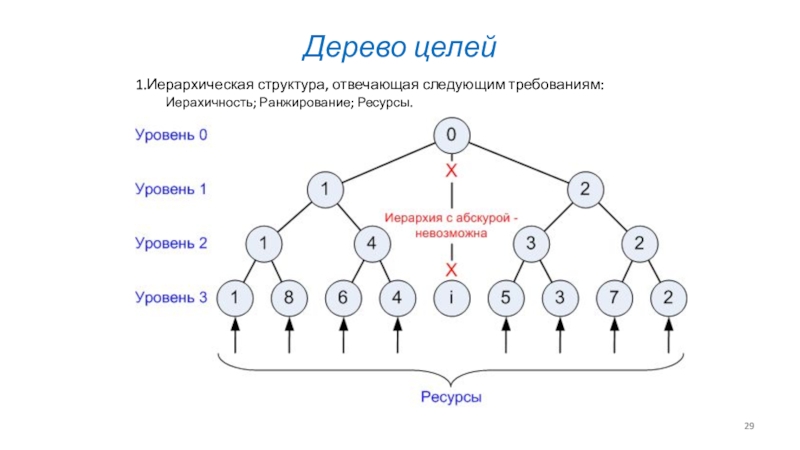

Типы структурных моделей проекта 1.	Модель, удовлетворяющая условиям иерархичности, ранжированию и ресурсам, называется деревом целей2.	 Структурная схема организации

Слайд 29Дерево целей
1.Иерархическая структура, отвечающая следующим требованиям:
Иерахичность; Ранжирование; Ресурсы.

Дерево целей1.Иерархическая структура, отвечающая следующим требованиям:Иерахичность; Ранжирование; Ресурсы.

Слайд 30Организационное дерево
2. Структурная схема организации проекта называется организационное дерево

Организационное дерево2. Структурная схема организации проекта называется организационное дерево

Слайд 31Матрица распределения ответственности
3. На основе структурной модели проекта и "организационного

дерева" строится матрица распределения ответственности

Я - единоличное решение; ! –

персональная ответственность; Р – участие в коллегиальном решении без права подписи; П – планирование; О – организация; К – контроль; Т – исполнительство.
Матрица распределения ответственности3. На основе структурной модели проекта и

Слайд 32Сетевая модель проекта
4. На основе структурной модели проекта, дерева целей,

организационного дерева и матрицы распределения ответственности строится сетевая модель проекта

Сетевая модель проекта4. На основе структурной модели проекта, дерева целей, организационного дерева и матрицы распределения ответственности строится

Слайд 33Дерево стоимости
5. На основании структуры проекта и данных о стоимости

элементов проекта строится дерево стоимости

Дерево стоимости5. На основании структуры проекта и данных о стоимости элементов проекта строится дерево стоимости

Слайд 34Дерево ресурсов проекта
6. Структурная схема материально-технического обеспечения проекта называется деревом

ресурсов проекта

Дерево ресурсов проекта6. Структурная схема материально-технического обеспечения проекта называется деревом ресурсов проекта

Слайд 35Дерево рисков
7. Совокупность вероятностей наступления негативных событий при реализации проекта

описывается деревом рисков

Дерево рисков7. Совокупность вероятностей наступления негативных событий при реализации проекта описывается деревом рисков

Слайд 36Фазы и жизненный цикл проекта
Фаза проекта (Project Phase) - набор

логически взаимосвязанных работ проекта, в процессе завершения которых достигается один

из основных результатов проекта.
Жизненный цикл проекта (Project Life Cycle) - полный набор последовательных фаз проекта, название и число которых определяется исходя из технологии производства работ и потребностей контроля со стороны организации или организаций, вовлеченных в проект.
Жизненный цикл принято разбивать на фазы, фазы - на стадии, стадии - на этапы.
Каждая из фаз ограничена по времени и включает в себя работы и показатели, характеризующие достижение поставленных в ней целей.
В зависимости от типа и вида проекта могут быть использованы различные структуры жизненных циклов проекта (Phase models).
Наиболее общая структура жизненного цикла имеет следующую последовательность фаз проекта: концепция (начальная фаза); разработка; реализация; завершение.
Фазы и жизненный цикл проектаФаза проекта (Project Phase) - набор логически взаимосвязанных работ проекта, в процессе завершения

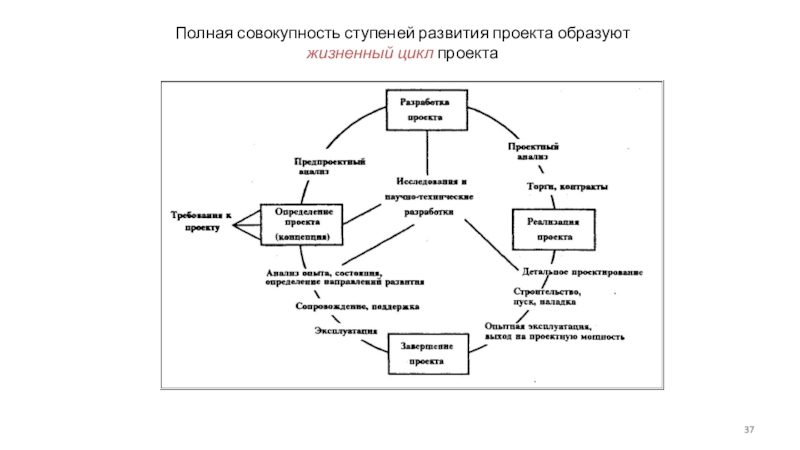

Слайд 37Полная совокупность ступеней развития проекта образуют жизненный цикл проекта

Полная совокупность ступеней развития проекта образуют  жизненный цикл проекта

Слайд 38Фазы жизненного цикла проекта
Жизненные циклы организации и проекта

Фазы жизненного цикла проектаЖизненные циклы организации и проекта

Слайд 39Иерархия описания жизненного цикла проекта

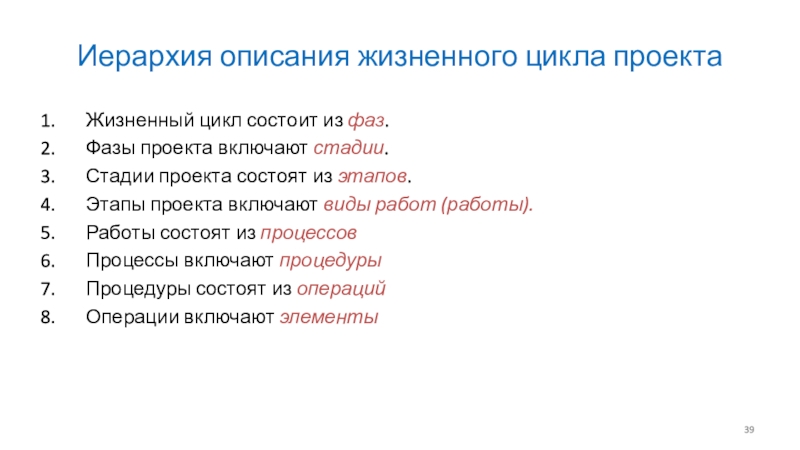

Жизненный цикл состоит из фаз.
Фазы

проекта включают стадии.
Стадии проекта состоят из этапов.
Этапы проекта

включают виды работ (работы).
Работы состоят из процессов
Процессы включают процедуры
Процедуры состоят из операций
Операции включают элементы
Иерархия описания жизненного цикла проектаЖизненный цикл состоит из фаз. Фазы проекта включают стадии. Стадии проекта состоят из

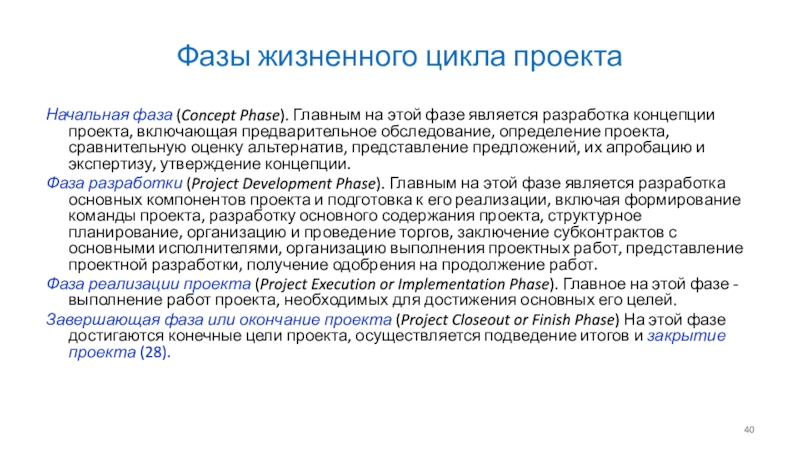

Слайд 40Фазы жизненного цикла проекта
Начальная фаза (Concept Phase). Главным на этой

фазе является разработка концепции проекта, включающая предварительное обследование, определение проекта,

сравнительную оценку альтернатив, представление предложений, их апробацию и экспертизу, утверждение концепции.
Фаза разработки (Project Development Phase). Главным на этой фазе является разработка основных компонентов проекта и подготовка к его реализации, включая формирование команды проекта, разработку основного содержания проекта, структурное планирование, организацию и проведение торгов, заключение субконтрактов с основными исполнителями, организацию выполнения проектных работ, представление проектной разработки, получение одобрения на продолжение работ.
Фаза реализации проекта (Project Execution or Implementation Phase). Главное на этой фазе - выполнение работ проекта, необходимых для достижения основных его целей.
Завершающая фаза или окончание проекта (Project Closeout or Finish Phase) На этой фазе достигаются конечные цели проекта, осуществляется подведение итогов и закрытие проекта (28).
Фазы жизненного цикла проектаНачальная фаза (Concept Phase). Главным на этой фазе является разработка концепции проекта, включающая предварительное

Слайд 41Фазы жизненного цикла ИС
1
2
3
4
зарождение
создание
эксплуатация
демонтаж
ЖЦ ИС

Фазы жизненного цикла ИС1234зарождениесозданиеэксплуатациядемонтажЖЦ ИС

Слайд 42Проект создания ИС на фазе «Разработка» включает следующие стадии:

ТЭО

-Технико-экономическое обоснование,

ТЗ -Техническое Задание,

ТП -Технический Проект,

РП -Рабочий Проект,

Вн -Внедрение,

АФ -Анализ

Функционирования.
Проект создания ИС на фазе «Разработка»  включает следующие стадии: ТЭО -Технико-экономическое обоснование,ТЗ -Техническое Задание,ТП -Технический Проект,РП

Слайд 43Стадия «Техническое Задание» ИС включает следующие этапы:
Предварительное обследование объекта, схема информационных

потоков и информационные таблицы.

Научно- Исследовательские Работы, научный отчет, модель ИС.

Эскизное

проектирование, эскизный проект, результаты моделирования, параметры и характеристики ИС.

Оформление Технического Задания, оформленное ТЗ в соответствии с ГОСТ.
Стадия «Техническое Задание» ИС включает следующие этапы:Предварительное обследование объекта,  схема информационных потоков и информационные таблицы.Научно- Исследовательские

Слайд 441. Зарождение
2. Создание
3. Эксплуатация
4. Демонтаж
1. ТЭО
2. Техническое задание
3. Технический проект
4.

Рабочий проект
5. Внедрение
6. Анализ функционирования
1. Обследование ОУ
2. НИР
3. Эскизное

проектирование
4. Оформление ТЗ

Фазы:

Стадии:

Этапы:

Жизненный цикл Информационной Системы

1. Зарождение2. Создание3. Эксплуатация4. Демонтаж1. ТЭО2. Техническое задание3. Технический проект4. Рабочий проект5. Внедрение6. Анализ   функционирования1.

Слайд 46Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Слайд 476. ИТ управления проектами
6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

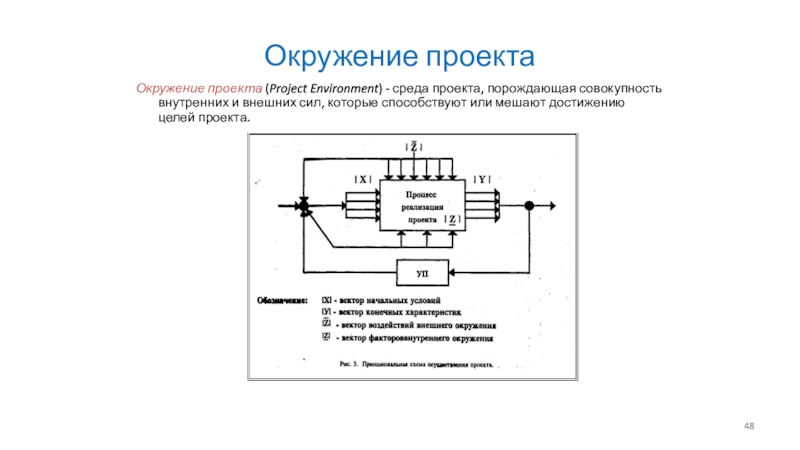

Слайд 48Окружение проекта
Окружение проекта (Project Environment) - среда проекта, порождающая совокупность

внутренних и внешних сил, которые способствуют или мешают достижению целей

проекта.
Окружение проектаОкружение проекта (Project Environment) - среда проекта, порождающая совокупность внутренних и внешних сил, которые способствуют или

Слайд 49Окружение проекта
Можно условно выделить внешнюю и внутреннюю среду проекта.
Примерами

внешнего воздействия (internal influences) могут быть геофизические, экологические, социальные. психологические,

культурные, политические, экономические, финансовые, юридические. организационные, технологические и эстетические аспекты.
Кроме того, во внешней среде проекта можно выделить:
ближнее окружение - это среда предприятия, в рамках которого осуществляется проект, и
дальнее окружение, т. е. окружение самого предприятия.
Дальнее окружение оказывает существенное влияние на проект как через предприятие, так и непосредственно напрямую.
Наиболее существенные факторы внутренней среды следующие: стиль руководства проектом; специфическая организация проекта; участники проекта; команда проекта; экономические, социальные, технические и др. условия проекта.
Окружение проектаМожно условно выделить внешнюю и внутреннюю среду проекта. Примерами внешнего воздействия (internal influences) могут быть геофизические,

Слайд 50Окружение проекта: дальнее, ближнее, внутреннее (или внешнее и внутреннее)

Окружение проекта:  дальнее, ближнее, внутреннее (или внешнее и внутреннее)

Слайд 51Дальнее окружение проекта
Политические характеристики и факторы:
Политическая стабильность
Поддержка проекта правительством
Националистические проявления
Уровень

преступности
Торговый баланс со странами- участниками
Участие в военных союзах.
Экономические факторы:
Структура национального

хозяйства
Виды ответственности и имущественные права, в т. ч. на землю
Тарифы и налоги
Страховые гарантии
Уровень инфляции и стабильность валюты
Развитость банковской системы
Источники инвестиций и капитальных вложений
Степень свободы предпринимательства и хозяйственной самостоятельности
Развитость рыночной инфраструктуры
Уровень цен
Состояние рынков: сбыта, инвестиций, средств производства, сырья и продуктов, рабочей силы и др.
Дальнее окружение проектаПолитические характеристики и факторы:Политическая стабильностьПоддержка проекта правительствомНационалистические проявленияУровень преступностиТорговый баланс со странами- участникамиУчастие в военных

Слайд 52Дальнее окружение проекта
Общество - его характеристики и факторы:
Условия и уровень

жизни
Уровень образования
Свобода перемещения, "въезд-выезд"
Трудовое законодательство, запрещение забастовок
Здравоохранение и медицина, условия

отдыха
Общественные организации, пресса, телевидение
Отношение местного населения к проекту

Законы и право:
Права человека
Права предпринимательства
Права собственности
Законы и нормативные акты о предоставлении гарантий и льгот

Дальнее окружение проектаОбщество - его характеристики и факторы:Условия и уровень жизниУровень образованияСвобода перемещения,

Слайд 53Дальнее окружение проекта
Наука и техника:
Уровень развития фундаментальных и прикладных наук
Уровень

информационных технологий и компьютеризации
Уровень промышленных и производственных технологий
Энергетические системы
Транспортные системы
Связь,

коммуникации

Культура:
Уровень грамотности
История, культурные традиции, религия
Культурные потребности: жизнеобеспечение, работа, отдых, спорт и др.
Уровень требований к качеству результатов и условий труда
Дальнее окружение проектаНаука и техника:Уровень развития фундаментальных и прикладных наукУровень информационных технологий и компьютеризацииУровень промышленных и производственных

Слайд 54Дальнее окружение проекта
Природные и экологические факторы:
Естественно-климатические условия: температура, осадки, влажность,

ветры, высота над уровнем моря, сейсмичность, ландшафт и топография и

др.
Природные ресурсы
Расположение и связь с транспортными сетями
Стандарты по качеству: воздушного пространства, водных источников и почвенному покрову
Санитарные требования к окружающей среде
Законодательство по защите окружающей среды
Характеристика тенденций и состояния экологических систем: воздуха, воды, почвы.
Характеристики и факторы инфраструктуры:
Средства транспорта, связи и коммуникации
Перевозка грузов
Сети ЭВМ и информационные системы
Энергоснабжение
Коммунальные службы
Сырье и услуги
Сбытовая сеть
Логистика и материально-техническое снабжение
Промышленная инфраструктура
Обслуживающие системы и прочие.
Дальнее окружение проектаПриродные и экологические факторы:Естественно-климатические условия: температура, осадки, влажность, ветры, высота над уровнем моря, сейсмичность, ландшафт

Слайд 55Ближнее окружение проекта

Ближнее окружение проекта

Слайд 56Ближнее окружение проекта
Руководство предприятия определяет цели и основные требования проекта,

а также порядок их корректировки.

Сфера финансов определяет бюджет проекта, его

смету и источники финансирования.

Сфера сбыта определяется решениями покупателей и действиями конкурентов.

4. Сфера изготовления требует согласования требований к проекту с возможностями рынка средств производства.
Ближнее окружение проектаРуководство предприятия определяет цели и основные требования проекта, а также порядок их корректировки.Сфера финансов определяет

Слайд 57Ближнее окружение проекта
5. Сфера материального обеспечения формирует требования к проекту,

исходя из возможности обеспечения сырьем, материалами и оборудованием по приемлемым

ценам.

6. Сфера инфраструктуры формирует требования к рекламе, транспорту, связи, телекоммуникациям, информационному обеспечению, инженерному обеспечению.

7. Сфера очистки и утилизации формирует требования к охране окружающей среды и утилизации отходов производства.
Ближнее окружение проекта5. Сфера материального обеспечения формирует требования к проекту, исходя из возможности обеспечения сырьем, материалами и

Слайд 58Внутреннее окружение
1.Стиль руководства определяет психологический климат и атмосферу, влияет на

творческую активность и работоспособность в команде проекта.

2.Специфическая организация проекта определяет

взаимоотношения между основными участниками проекта, распределение прав, ответственности и обязанностей и влияет на успех осуществления проекта.

3.Участники проекта реализуют различные интересы в процессе осуществления проекта, формируют свои требования и оказывают влияние на проект в соответствии со своими интересами, компетенцией и степенью участия в проекте.

4.Основной интерес участников проекта связан с получением прибыли от реализации проекта
Внутреннее окружение1.Стиль руководства определяет психологический климат и атмосферу, влияет на творческую активность и работоспособность в команде проекта.2.Специфическая

Слайд 59Внутреннее окружение
5.Основной интерес команды проекта связан с получением дохода от

своей деятельности во время реализации проекта и претендует на получении

свой части из резервного фонда.

6.Методы и средства коммуникации определяют полноту, достоверность и оперативность обмена информацией между участниками проекта.

7.Экономические условия проекта определяют его основные стоимостные характеристики.

8. Социальные условия проекта характеризуют: условия жизни; уровень заработной платы; коммунальными услугами; условия труда и техники безопасности; страхованием; социальным обеспечением.

Тема 1. Управление проектами

Внутреннее окружение5.Основной интерес команды проекта связан с получением дохода от своей деятельности во время реализации проекта и

Слайд 60Участники проекта

Участники проекта

Слайд 61Участники проекта

Участники проекта

Слайд 62Участники проекта
1. Сторона, являющаяся автором проекта называется Инициатор
2. Сторона, будущий владелец

и пользователь результатов называется Заказчик
3. Сторона, предоставляющая кредиты называется Инвестор
4. Юридическое лицо,

которому заказчик и инвестор делегируют полномочия по управлению проектом, называется Руководитель проекта.
5. Специфическая организационная структура, возглавляемая руководителем проекта и создаваемая на период осуществления проекта, называется команда проекта
6. Организация, выдающая лицензии называется - лицензор
7. Сторона, удовлетворяющая свои интересы путем получения налогов, называется органы власти
8. Сторона, осуществляющая эксплуатацию основных фондов и производящая основную продукцию, называется производитель
9. Сторона, за счет средств которой возмещаются затраты на проект и формируется прибыль, называется потребитель
Сторона, которая всегда не заинтересована в успешном осуществлении проекта, называется конкурент
Участники проекта1.	Сторона, являющаяся автором проекта называется Инициатор 2.	Сторона, будущий владелец и пользователь результатов называется Заказчик3.	Сторона, предоставляющая кредиты

Слайд 63Схема типовой команды проекта

Схема типовой команды проекта

Слайд 64Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Слайд 656. ИТ управления проектами
6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

Слайд 66Управление проектом

Управление проектом

Слайд 67Свод знаний по управлению проектами, (PMI)
Управление проектом (УП) или Project

Management (PM) - это искусство руководства и координации людских и

материальных ресурсов на протяжении жизненного цикла проекта путем применения современных методов и техники управления для достижения определенных в проекте результатов по составу и объему работ, стоимости, времени, качеству и удовлетворению участников проекта.
Свод знаний по управлению проектами, (PMI)Управление проектом (УП) или Project Management (PM) - это искусство руководства и

Слайд 68Английская ассоциация проект менеджеров
Управление проектами - это управленческая задача по

завершению проекта во время, в рамках установленного бюджета и в

соответствии с техническими спецификациями и требованиями.
Проект менеджер является ответственным за достижение этих результатов.
Английская ассоциация проект менеджеровУправление проектами - это управленческая задача по завершению проекта во время, в рамках установленного

Слайд 69Германия - DIN 69901
Управление проектом - это единство:
управленческих задач,
организации,

техники и
средств для реализации проекта.

Германия - DIN 69901Управление проектом - это единство:управленческих задач, организации, техники и средств для реализации проекта.

Слайд 70Профессор Х.Решке
Управление проектами - "прямая, межпрофессиональная корпорация процессов:
планирования,
управления и

принятия решений при
межпрофессиональной постановке задач".

Профессор Х.РешкеУправление проектами -

Слайд 71Управление проектом
Управление проектом (Project Management) — использование знаний, навыков, методов,

средств и технологий при выполнении проекта с целью достижения или

превышения ожиданий участников проекта.
Управление проектом представляет собой планирование, организацию, мониторинг и контроль всех аспектов проекта, а также мотивацию всех его участников с целью полного достижения целей проекта в заданный промежуток времени и в рамках заданных характеристик.
Управление проектом в более широком понимании - это профессиональная, творческая деятельность, ориентированная на получение эффективных результатов путем успешного осуществления проектов как целенаправленных изменений.
Управление проектом включает:
Полный набор задач, организацию, методы руководства и руководящие меры по обеспечению выполнения проекта.
Создание системы мотивации и стимулирования всех участников проекта для успешного достижения целей проекта в рамках установленных ограничений и требований.
Управление проектомУправление проектом (Project Management) — использование знаний, навыков, методов, средств и технологий при выполнении проекта с

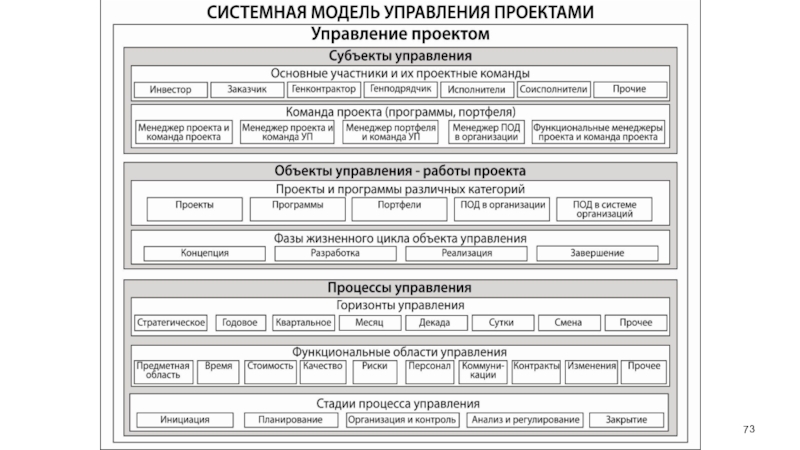

Слайд 72Системная модель управления проектом
Принципиальная системная модель управления проектом состоит из

трех взаимосвязанных основных блоков: Субъекты управления; Объекты управления; Процесс управления.

Системная модель управления проектомПринципиальная системная модель управления проектом состоит из трех взаимосвязанных основных блоков: Субъекты управления; Объекты

Слайд 74Чем управляет управление проектами?

Чем управляет управление проектами?

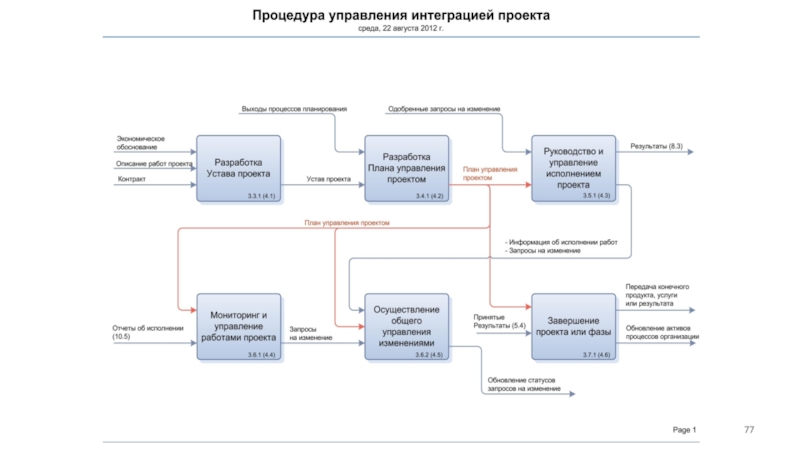

Слайд 761. Интеграция управления проектом
Цель интеграции – это прежде всего эффективное

интегрирование процессов в группах процессов управления проектами, необходимых для достижения

целей проекта в рамках определенных процедур, принятых в организации.
Интегративные процессы управления проектами включают в себя следующие элементы:
1. Разработка Устава проекта
2. Разработка плана управления проектом
3. Руководство и управление исполнением
4. Мониторинг и управление работами проекта
5. Осуществление общего управления изменениями
6. Закрытие проекта.
1. Интеграция управления проектомЦель интеграции – это прежде всего эффективное интегрирование процессов в группах процессов управления проектами,

Слайд 782. Управление содержанием
Объект управления:
Содержание проекта.
Включает:
цели и задачи проекта,
работы и

объемы проекта,
потребляемые ресурсы

Субъект управления:
Инструменты:
Включают:
дерево целей
сетевой график проекта,
дерево ресурсов

2. Управление содержаниемОбъект управления:Содержание проекта.Включает:цели и задачи проекта, работы и объемы проекта, потребляемые ресурсыСубъект управления:Инструменты:Включают:дерево целейсетевой график

Слайд 803. Управление сроками проекта
Объект управления:
Время
Специфический ресурс:
Сроки начала и окончания
Планирование времени
Контроль

выполнения сроков

Субъект управления:
Методы:
Календарно сетевое планирование

3. Управление сроками проектаОбъект управления:ВремяСпецифический ресурс:Сроки начала и окончанияПланирование времениКонтроль выполнения сроковСубъект управления:Методы:Календарно сетевое планирование

Слайд 824. Управление стоимостью проекта
Объект управления:
Стоимость проекта
Стоимость работ
Стоимость оборудования
Стоимость материалов
Стоимость человеческих

ресурсов
Стоимость времени и т.д.
Субъект управления:
Методы:
Определения эффективности инвестиций
Экономико-статистические методы

4. Управление стоимостью проектаОбъект управления:Стоимость проектаСтоимость работСтоимость оборудованияСтоимость материаловСтоимость человеческих ресурсов Стоимость времени и т.д.Субъект управления:Методы:Определения эффективности

Слайд 845. Управление качеством
Объект управления:
Качество
Пронизывает весь жизненный цикл проекта
Субъект управления:
Методы:
Установление стандартов

качества
Использование системы контроля исполнения принятых стандартов

5. Управление качествомОбъект управления:КачествоПронизывает весь жизненный цикл проектаСубъект управления:Методы:Установление стандартов качестваИспользование системы контроля исполнения принятых стандартов

Слайд 866. Управление человеческими ресурсами
Объект управления:
Персонал
Целенаправленная система, которая строит свои действия

в направлении поставленной цели.

Субъект управления:
Методы:
Синхронизация целей персонала с целями проекта.
Моральные.
Материальные.

6. Управление человеческими ресурсамиОбъект управления:ПерсоналЦеленаправленная система, которая строит свои действия в направлении поставленной цели.Субъект управления:Методы:Синхронизация целей персонала

Слайд 887. Управление коммуникациями проекта
Объект управления:
коммуникации
Взаимодействие сотрудников
Информационные связи

Субъект управления:
Методы:
Внедрения и сопровождения

информационной системы управления проектами
Создание и ведение информационной базы проекта
Пополнение базы

знаний проекта
7. Управление коммуникациями проектаОбъект управления:коммуникацииВзаимодействие сотрудниковИнформационные связиСубъект управления:Методы:Внедрения и сопровождения информационной системы управления проектамиСоздание и ведение информационной

Слайд 908. Управление рисками проекта
Объект управления:
Риски:
Наименование негативного события
Величина риска
Ущерб, наносимый этим

событием
Субъект управления:
Методы:
Увеличения знаний о проекте и его окружении
Формирования и расходования

средств резервного фонда
Страхования
8. Управление рисками проектаОбъект управления:Риски:Наименование негативного событияВеличина рискаУщерб, наносимый этим событиемСубъект управления:Методы:Увеличения знаний о проекте и его

Слайд 929. Управление закупками проекта
Объект управления:
Контракты
Стратегия контрактной деятельности
Реклама
Выбор контрагентов
Заключение и выполнение

контрактов
Субъект управления:
Методы:
Планирования закупок
Осуществление закупок
Управление закупочной деятельностью
Закрытие закупок

9. Управление закупками проектаОбъект управления:КонтрактыСтратегия контрактной деятельностиРекламаВыбор контрагентовЗаключение и выполнение контрактовСубъект управления:Методы:Планирования закупокОсуществление закупокУправление закупочной деятельностьюЗакрытие закупок

Слайд 94Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Слайд 956. ИТ управления проектами
6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

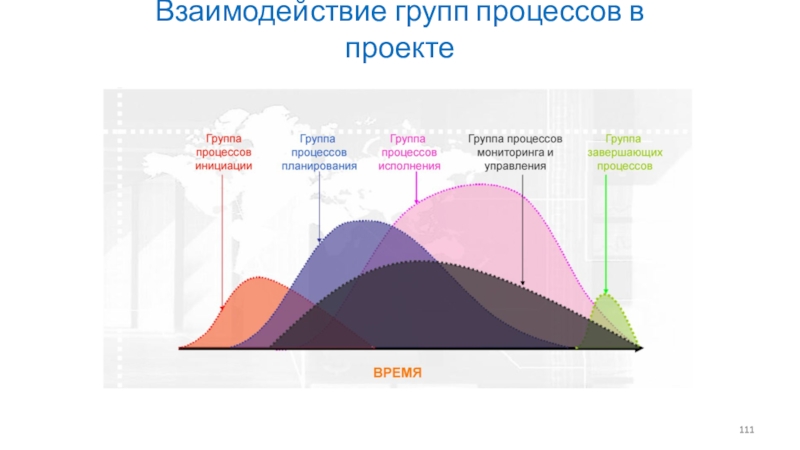

Слайд 97Взаимодействия процессов управления проектами

Взаимодействия процессов управления проектами

Слайд 98Группа процессов инициации
Группа процессов инициации состоит из процессов, которые выполняются

для определения нового проекта или новой фазы существующего проекта путем

получения разрешения для начала проекта или фазы.
В рамках процессов инициации:
определяются изначальные цели и содержание;
фиксируются изначальные финансовые ресурсы;
определяются внутренние и внешние заинтересованные стороны проекта, которые будут взаимодействовать и влиять на общий результат проекта;
выбирается менеджер проекта, если он еще не назначен.
Данная информация закрепляется в Уставе проекта и в Реестре заинтересованных сторон проекта.
После утверждения Устава проекта считается, что проект официально авторизован.
Группа процессов инициацииГруппа процессов инициации состоит из процессов, которые выполняются для определения нового проекта или новой фазы

Слайд 100Группа процессов планирования
Группа процессов планирования состоит из процессов, осуществляемых для

определения общего содержания работ, постановки и уточнения целей и разработки

последовательности действий, требуемых для достижения данных целей.
Процессы планирования разрабатывают план управления проектом и документацию проекта, которые будут использованы для выполнения проекта. Комплексный характер управления проектами порождает цепочки обратной связи для дополнительного анализа.
По мере поступления и осмысления большего объема информации или характеристик проекта может потребоваться дополнительное планирование.
Значительные изменения, происходящие на протяжении жизненного цикла проекта, приводят к необходимости вновь вернуться к одному или нескольким процессам планирования, а, возможно, и к процессам инициации.
Эта последовательная детализация плана управления проектом часто называется «планированием набегающей волной» («rolling wave planning»), что указывает на то, что планирование и документирование – повторяющиеся и постоянно идущие процессы.
Группа процессов планированияГруппа процессов планирования состоит из процессов, осуществляемых для определения общего содержания работ, постановки и уточнения

Слайд 104Группа процессов исполнения
Группа процессов исполнения состоит из процессов, применяемых для

выполнения работ, определенных в плане управления проектом для осуществления целей

проекта.
Эта группа процессов включает в себя координацию людей и ресурсов, а также интеграцию и выполнение операций проекта в соответствии с планом управления проектом.
Во время исполнения проекта может потребоваться внесение изменений в план и принятие нового базового плана. Это могут быть изменения в длительности операции, изменения в производительности и доступности ресурсов и непредвиденные риски.
Такие изменения могут повлиять на план управления проектом или проектные документы, а также могут потребовать детального анализа и разработки соответствующего управленческого реагирования.
Результаты анализа могут привести к запросам на изменения, которые, в случае их утверждения, могут вызвать изменение плана управления проектом или прочих документов проекта и, возможно, потребуют создания новых базовых планов.
На осуществление процессов группы процессов исполнения затрачивается большая часть бюджета проекта.
Группа процессов исполненияГруппа процессов исполнения состоит из процессов, применяемых для выполнения работ, определенных в плане управления проектом

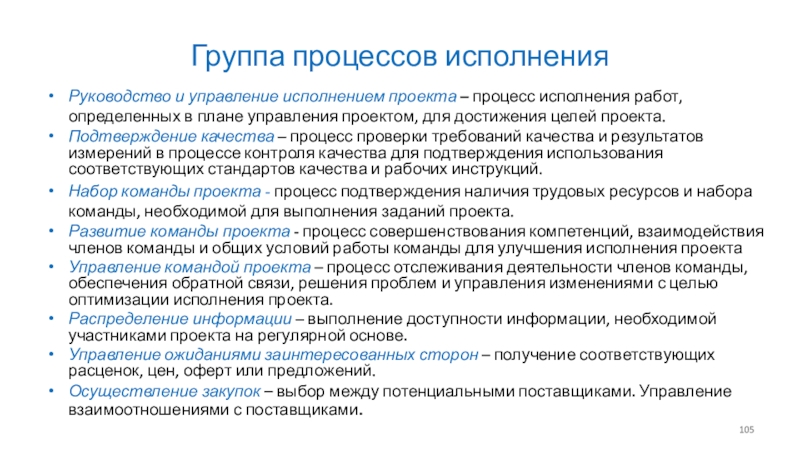

Слайд 105Группа процессов исполнения
Руководство и управление исполнением проекта – процесс исполнения

работ, определенных в плане управления проектом, для достижения целей проекта.
Подтверждение

качества – процесс проверки требований качества и результатов измерений в процессе контроля качества для подтверждения использования соответствующих стандартов качества и рабочих инструкций.
Набор команды проекта - процесс подтверждения наличия трудовых ресурсов и набора команды, необходимой для выполнения заданий проекта.
Развитие команды проекта - процесс совершенствования компетенций, взаимодействия членов команды и общих условий работы команды для улучшения исполнения проекта
Управление командой проекта – процесс отслеживания деятельности членов команды, обеспечения обратной связи, решения проблем и управления изменениями с целью оптимизации исполнения проекта.
Распределение информации – выполнение доступности информации, необходимой участниками проекта на регулярной основе.
Управление ожиданиями заинтересованных сторон – получение соответствующих расценок, цен, оферт или предложений.
Осуществление закупок – выбор между потенциальными поставщиками. Управление взаимоотношениями с поставщиками.
Группа процессов исполненияРуководство и управление исполнением проекта – процесс исполнения работ, определенных в плане управления проектом, для

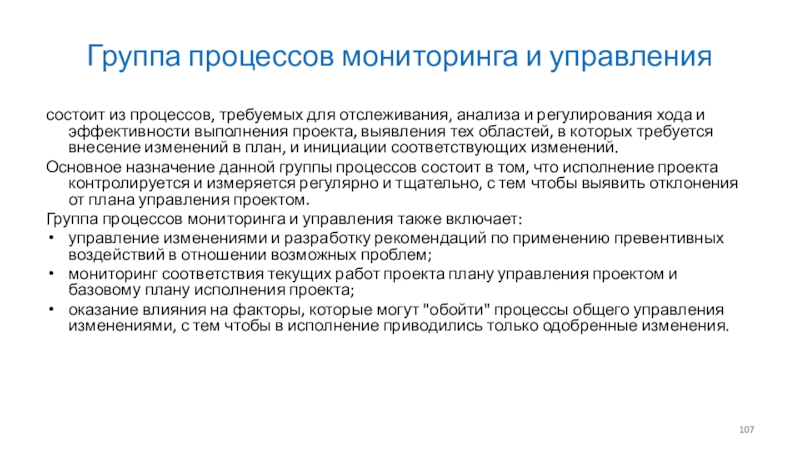

Слайд 107Группа процессов мониторинга и управления
состоит из процессов, требуемых для отслеживания,

анализа и регулирования хода и эффективности выполнения проекта, выявления тех

областей, в которых требуется внесение изменений в план, и инициации соответствующих изменений.
Основное назначение данной группы процессов состоит в том, что исполнение проекта контролируется и измеряется регулярно и тщательно, с тем чтобы выявить отклонения от плана управления проектом.
Группа процессов мониторинга и управления также включает:
управление изменениями и разработку рекомендаций по применению превентивных воздействий в отношении возможных проблем;
мониторинг соответствия текущих работ проекта плану управления проектом и базовому плану исполнения проекта;
оказание влияния на факторы, которые могут "обойти" процессы общего управления изменениями, с тем чтобы в исполнение приводились только одобренные изменения.
Группа процессов мониторинга и управлениясостоит из процессов, требуемых для отслеживания, анализа и регулирования хода и эффективности выполнения

Слайд 109Группа процессов завершения
Группа процессов завершения состоит из процессов, выполняемых для

завершения всех операций в рамках всех групп процессов управления проектом

для формального завершения проекта, фазы или контрактных обязательств.
Данная группа процессов подтверждает, что процессы, определенные в рамках всех групп процессов, выполнены необходимым образом для завершения проекта или фазы проекта, и формально устанавливает, что проект или фаза проекта завершена.
При завершении проекта или фазы может происходить следующее:
получение приемки заказчиком или спонсором;
проведение анализа после окончания проекта или фазы;
документирование последствий адаптации любого процесса;
документирование накопленных знаний;
внесение необходимых изменений в активы процессов организации;
архивация всех значимых документов проекта в Информационной системе управления проектами для использования в качестве исторических данных;
завершение закупок.
Группа процессов завершенияГруппа процессов завершения состоит из процессов, выполняемых для завершения всех операций в рамках всех групп

Слайд 111Взаимодействие групп процессов в проекте

Взаимодействие групп процессов в проекте

Слайд 112Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Слайд 1136. ИТ управления проектами
6.1. Управление проектами в менеджменте [5, с.9-12].
6.2.

Проект, его элементы и характеристики [5, с.20-30].
6.3. Окружение проекта [5,

с.31-39].
6.4. Управление проектом по областям знаний. Управление: интеграцией, содержанием, сроками, стоимостью, качеством, человеческими ресурсами, коммуникациями, рисками, поставками [5, с.40-50].
6.5. Группы процессов управления проектами: инициация, планирование, исполнение, мониторинг и управление, завершение [5, с.51-72].
6.6. Управление рисками проекта [5, с.113-123].
6. ИТ управления проектами6.1. Управление проектами в менеджменте [5, с.9-12].6.2. Проект, его элементы и характеристики [5, с.20-30].6.3.

Слайд 114Понятия: Риск и Управление риском
Во внешней и внутренней среде проектной

деятельности всегда существуют причины (источники риска), которые могут привести к

возникновению нежелательного события (вероятность наступления), способного отрицательно повлиять на результаты деятельности (размер возможного ущерба).
Управление риском направлено на минимизацию потерь от наступления нежелательного события.
Основой для выработки решений по управлению риском является оценка риска – характеристика, связывающая величину ущерба с вероятностью наступления нежелательного события, приводящего к этому ущербу.

Риск – величина возможных потерь/выигрыша в случае наступления рискового события
Управление риском – совокупность методов, приемов и мероприятий, позволяющих прогнозировать наступление рисковых событий и принимать меры к исключению или снижению отрицательных последствий наступления таких событий

Понятия: Риск и Управление рискомВо внешней и внутренней среде проектной деятельности всегда существуют причины (источники риска), которые

Слайд 115Классификация причин наступления негативных событий

Классификация причин наступления негативных событий

Слайд 116Классификация причин наступления негативных событий

Классификация причин наступления негативных событий

Слайд 117Характеристики негативных событий

Характеристики негативных событий

Слайд 118Характеристики величины ущерба

Характеристики величины ущерба

Слайд 119Процессы управления рисками в соответствии с PMBoK
1. Выбор подхода, планирование

и выполнение операций по управлению рисками проекта
2. Определение того, какие

риски могут повлиять на проект, и документальное оформление их характеристик.
3. Расположение рисков по степени их приоритета для дальнейшего анализа или обработки путем оценки и суммирования вероятности их возникновения и воздействия на проект.

4. Количественный анализ потенциального влияния идентифицированных рисков на общие цели проекта.
5. Разработка возможных вариантов и действий, способствующих повышению благоприятных возможностей и снижению угроз для достижения целей проекта.
6. Отслеживание идентифицированных рисков, мониторинг остаточных рисков, идентификация новых, исполнение планов реагирования на риски и оценка их эффективности на протяжении жизненного цикла проекта.

Процессы управления рисками в соответствии с PMBoK1. Выбор подхода, планирование и выполнение операций по управлению рисками проекта2.

Слайд 120Экспресс-оценка риска наступления негативного события
Экспресс-оценка риска базируется на вычислении и

оценке индекса риска
Индекс риска – это показатель величины вероятных потерь

в баллах, определяется посредством матрицы «Вероятность - Потери».

R = Pq * Iq

где R - индекс риска (баллы);
Pq - вероятность возникновения риска, в соответствии с классификацией (баллы);
Iq - величина потерь, в соответствии с классификацией (баллы).

Экспресс-оценка риска наступления негативного событияЭкспресс-оценка риска базируется на вычислении и оценке индекса рискаИндекс риска – это показатель

Слайд 121Оценка индекса риска
Оценка риска – решение об уровне и степени

воздействия риска на проект, принятое на основе анализа индекса риска.

Методика оценки риска с помощью индекса риска R следующая:
Оценка индекса рискаОценка риска – решение об уровне и степени воздействия риска на проект, принятое на основе

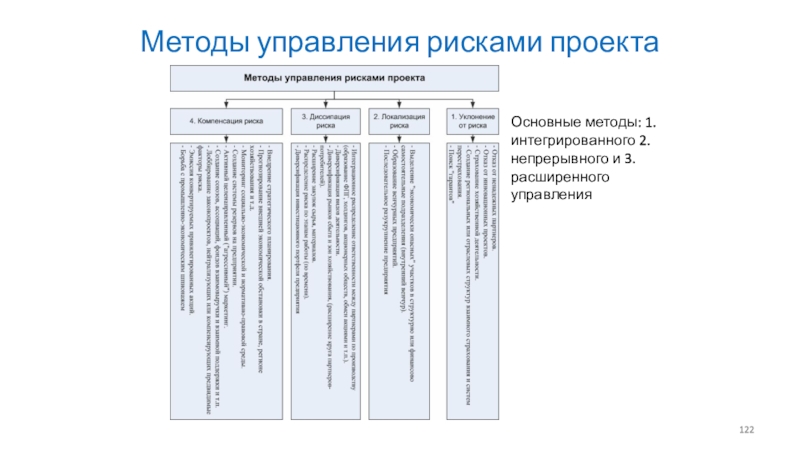

Слайд 122Методы управления рисками проекта
Основные методы: 1.интегрированного 2.непрерывного и 3.расширенного управления

Методы управления рисками проектаОсновные методы: 1.интегрированного 2.непрерывного и 3.расширенного управления

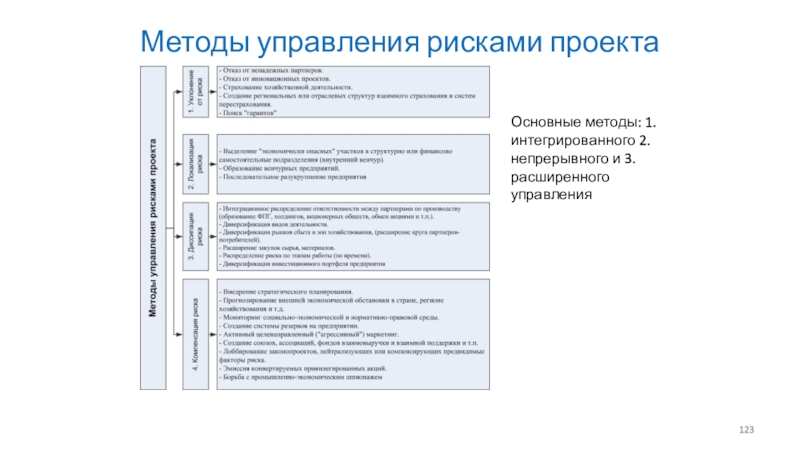

Слайд 123Методы управления рисками проекта
Основные методы: 1.интегрированного 2.непрерывного и 3.расширенного управления

Методы управления рисками проектаОсновные методы: 1.интегрированного 2.непрерывного и 3.расширенного управления

Слайд 124Специфические риски реализации проекта

Специфические риски реализации проекта

Слайд 125Специфические риски реализации проекта

Специфические риски реализации проекта

Слайд 126Управление рисками расписания
Событие
1.Срыв сроков выполнения работ по причине отсутствия у

исполнителей опыта выполнения новых/подобных работ.

Главная проблема в планировании таких

задач заключается в том, что их длительность не известна заранее, поскольку нет опыта в их исполнении

Способ управления
1. Рекомендуется изменить план проекта таким образом, чтобы неожиданное увеличение длительности таких работ не сказалось на сроках окончания проекта или на сроках исполнения важных этапов/работ. Желательно увеличить планируемую длительность исполнения этих работ до пессимистической и рассчитать план с учетом этой длительности работ. Кроме того, можно ввести в график работ дополнительную работу по обучению сотрудников, предшествующую началу выполнение работы с неизвестной заранее длительностью.

1. Работы с неизвестными длительностями

Управление рисками расписанияСобытие1.Срыв сроков выполнения работ по причине отсутствия у исполнителей опыта выполнения новых/подобных работ. Главная проблема

Слайд 127Управление рисками расписания
Событие
2.Срыв сроков выполнения работ по причине отсутствия у

исполнителей опыта выполнения новых/подобных работ или слишком оптимистической оценки срока

исполнителем работы.
Аналогичная ситуация может возникнуть по вине управляющего проектом, выделяющего на работу столько времени, сколько он считает нужным (исходя из ограничений по срокам проекта), не советуясь с исполнителями.

Способ управления
2. Рекомендуется проведение анализ всех работ плана, имеющих нереально короткую длительность. Если обнаруживаются в плане работы, имеющие неоправданно короткие сроки, то длительность таких работ необходимо дополнительно обсудить с будущими исполнителями
Рекомендуется обязательное согласование сроков на основе выполняемого исполнителем расчета времени выполнения работы

2. Слишком короткие работы

Управление рисками расписанияСобытие2.Срыв сроков выполнения работ по причине отсутствия у исполнителей опыта выполнения новых/подобных работ или слишком

Слайд 128Управление рисками расписания
Событие
3.Срыв сроков работы. Причина – наличие в плане

слишком длинных работ из-за слабой их детализации. Без детализации работ

сложно точно оценить трудозатраты для таких работ и возможную загрузку ресурсов, поэтому включение в план работ с большой длительностью приводит к повышению вероятности срыва сроков их завершения.

Способ управления
3. Рекомендуется отфильтровать работы с большой длительностью и детализировать их

3. Слишком длинные работы

Управление рисками расписанияСобытие3.Срыв сроков работы. Причина – наличие в плане слишком длинных работ из-за слабой их детализации.

Слайд 129Управление рисками расписания
Событие
4. Срыв сроков работы. Наличие в плане слишком

сложных работ, требующих большого количества ресурсов, возникает из-за слабой их

детализации. Без детализации работ сложно точно оценить трудозатраты для таких работ и возможную загрузку ресурсов, поэтому включение в план работ с большим количеством ресурсов приводит к повышению вероятности срыва сроков их завершения.

Способ управления
4. Рекомендуется разбиение таких работ на серии более коротких работ или представление их как составных. Такое представление облегчает контроль хода исполнения проекта

4. Работы с большим числом ресурсов

Управление рисками расписанияСобытие4. Срыв сроков работы. Наличие в плане слишком сложных работ, требующих большого количества ресурсов, возникает

Слайд 130Управление рисками расписания
Событие
5.Срыв сроков работы. Чем больше у работы зависимостей,

тем выше риск, что ее исполнение будет задержано из-за того,

что одна из работ-предшественниц не уложится в срок. Особенно опасно, если несколько предшественниц имеет работа, расположенная на критическом пути.

Способ управления
5. Уменьшить риск можно, увеличив плановую длительности одной или нескольких задач-предшественниц за счет более раннего их начала (если это возможно). Уменьшить риск за счет увеличения запланированной длительности задачи, если ограничения по длительности проекта позволяют это сделать

5. Работы с большим числом зависимостей

Управление рисками расписанияСобытие5.Срыв сроков работы. Чем больше у работы зависимостей, тем выше риск, что ее исполнение будет

Слайд 131Управление рисками расписания
Событие
6. Срыв сроков работы. Работы могут зависеть от

внешних по отношению к проекту событий, которые не используют проектные

ресурсы и не поддаются планированию.

Способ управления
6. Рекомендуется проведение анализа таких работ и включение в «План реагирования на риски проекта» мер по смягчению влияния подобных рисков на проект

6. Работы с внешними зависимостями

Управление рисками расписанияСобытие6. Срыв сроков работы. Работы могут зависеть от внешних по отношению к проекту событий, которые

Слайд 132Управление рисками ресурсов
Событие
1. Привлечение сотрудника, недавно принятого на работу (отсутствует

опыт его использования), увеличивает риск срыва сроков выполнения работы, так

как неизвестно, сможет ли он справиться с поставленными задачами

2. Срыв сроков выполнения работ из-за усталости сотрудников

1. Использование неопытных сотрудников

Способ управления
1. Необходимо определить работы, где задействованы неопытные сотрудники, и описать риск их использования. Провести анализ и смягчить риск, например, увеличив длительность таких работ

2. Снижение доли сверхурочной работы путем сдвига во времени работ, повышения производительности труда, уровня информатизации и привлечения дополнительных ресурсов

2. Ресурсы со сверхурочной работой

Управление рисками ресурсовСобытие1. Привлечение сотрудника, недавно принятого на работу (отсутствует опыт его использования), увеличивает риск срыва сроков

Слайд 133Управление рисками ресурсов
Событие
3. Использование сотрудника, обладающего уникальными навыками, может привести

к срыву проекта, если ресурс станет недоступным (болезнь, увольнение)

4. Поставка

материалов одним поставщиком, может привести к срыву сроков проекта из-за задержки в поставке

3. Сотрудники с уникальными навыками

Способ управления
3. Определение списка сотрудников с уникальными навыками, определение уровня риска и разработка мер по его минимизации, включаемых в «План реагирования на риски проекта» (например, обучение резервных исполнителей)

4. Определение списка уникальных поставщиков, определение уровня риска и разработка мер по его минимизации, включаемых в «План реагирования на риски проекта»

4. Материалы с единственными поставщиками

Управление рисками ресурсовСобытие3. Использование сотрудника, обладающего уникальными навыками, может привести к срыву проекта, если ресурс станет недоступным

Слайд 134Управление рисками бюджета
Событие
1. В результате неблагоприятного стечения обстоятельств (реализации рискового

события) возможно увеличение объема работы (ряда работ) проекта, что приведет

к росту затрат

2. Если стоимость работ пропорциональна их длительности, то увеличение времени выполнения работ приведет к пропорциональному увеличению стоимости проекта

Способ управления
1. Формирование в составе бюджета проекта рискового фонда. Использование рискового фонда Компании

2. Формирование в составе бюджета проекта рискового фонда. Использование рискового фонда Компании

1. Увеличение объема какой-либо работы

2. Увеличение длительности работы

Управление рисками бюджетаСобытие1. В результате неблагоприятного стечения обстоятельств (реализации рискового события) возможно увеличение объема работы (ряда работ)

Слайд 135Мониторинг проектных рисков
Мероприятия по мониторингу и контролю рисков включают в

себя:
Заполнение и анализ отчетов по управлению идентифицированными рисками.
Выявление новых рисков.
Регулярные

совещания заинтересованных сторон проекта по управлению рисками.

Целями совещаний являются:
Анализ выполнения «Плана реагирования на риски проекта».
Подтверждение актуальности известных рисков.
Идентификация новых рисков проекта.
Планирование углубленного анализа отдельных рисков в связи с новыми обстоятельствами.
Коррекция планов реагирования на различные риски.
Разработка вариантов реагирования на новые риски.
Разработка и утверждение превентивных мероприятий по избеганию / уменьшению рисков.

Мониторинг проектных рисковМероприятия по мониторингу и контролю рисков включают в себя:Заполнение и анализ отчетов по управлению идентифицированными

Слайд 136Результатами мероприятий по мониторингу и контролю рисков проекта являются:
Решения о

корректирующих воздействиях по рискам.
Решения/запросы на изменения в проекте.
Решения о незапланированных

работах как мерах реагирования на риски.
Решения об использовании резервов.
Дополнение к списку идентифицированных рисков.
Решения об изменении приоритетности рисков.
Решение о новом или повторном анализе рисков.
Решения об изменении «Плана реагирования на риски проекта».
Пополнение базы данных рисков.
Результатами мероприятий по мониторингу и контролю рисков проекта являются:Решения о корректирующих воздействиях по рискам.Решения/запросы на изменения в

Слайд 137Спасибо за внимание!
Ваши вопросы?

Спасибо за внимание!Ваши вопросы?

Обратная связь

Если не удалось найти и скачать доклад-презентацию, Вы можете заказать его на нашем сайте. Мы постараемся найти нужный Вам материал и отправим по электронной почте. Не стесняйтесь обращаться к нам, если у вас возникли вопросы или пожелания:

Email: Нажмите что бы посмотреть

Что такое TheSlide.ru?

Это сайт презентации, докладов, проектов в PowerPoint. Здесь удобно  хранить и делиться своими презентациями с другими пользователями.

Для правообладателей

Яндекс.Метрика
