Сроки выполнения работ подразделениями понтонно-мостовой бригады инженерных войск МО РФ
3-декада июля – прибытие воинского эшелона;
Август-сентябрь – строительство мостов.

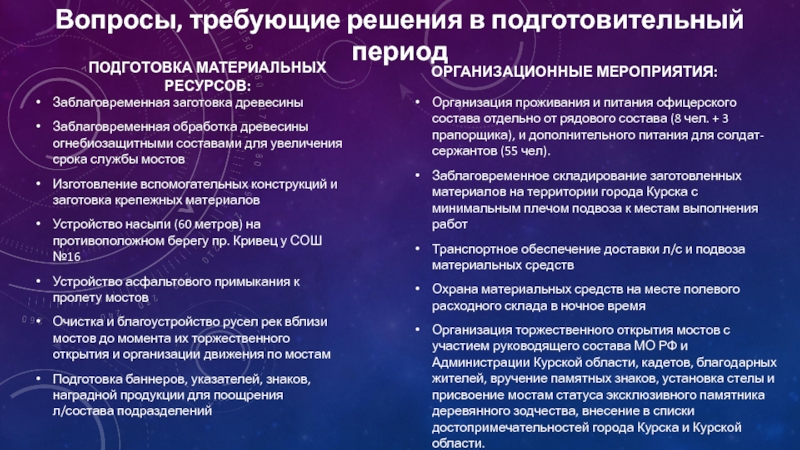

Организационные мероприятия:
Организация проживания и питания офицерского состава отдельно от рядового состава (8 чел. + 3 прапорщика), и дополнительного питания для солдат-сержантов (55 чел).
Заблаговременное складирование заготовленных материалов на территории города Курска с минимальным плечом подвоза к местам выполнения работ
Транспортное обеспечение доставки л/с и подвоза материальных средств
Охрана материальных средств на месте полевого расходного склада в ночное время
Организация торжественного открытия мостов с участием руководящего состава МО РФ и Администрации Курской области, кадетов, благодарных жителей, вручение памятных знаков, установка стелы и присвоение мостам статуса эксклюзивного памятника деревянного зодчества, внесение в списки достопримечательностей города Курска и Курской области.
