Разделы презентаций


Планирование задач

9. Планирование задач. 2002 v.0.2.Алгоритм планирования (scheduling algorithm) - правило, определяющее порядок выполнения задач Статическое планирование (off-line) – условия активизации

Слайды и текст этой презентации

Слайд 19. Планирование задач.

2002 v.0.2.
9. Планирование задач (scheduling)
Задача

A

da


t



t


db

Задача B


I

Задача A

da


t



t


db

Задача B


II

Пропуск deadline

Пример

Deadline не нарушен

9. Планирование задач.            2002 v.0.2.9. Планирование

Слайд 29. Планирование задач.

2002 v.0.2.
Алгоритм планирования (scheduling algorithm) -

правило, определяющее порядок выполнения задач
Статическое планирование (off-line) – условия активизации задач определяются до начала работы системы
Динамическое планирование (on-line) – условия активизации определяются в процессе работы системы на основе текущих условий
Приоритетное планирование (статическое /динамическое) – в качестве параметра, определяющего порядок активизации задач, выступает приоритет задачи
Предсказуемость (predictability) - для всех действий определимы временные границы их завершения

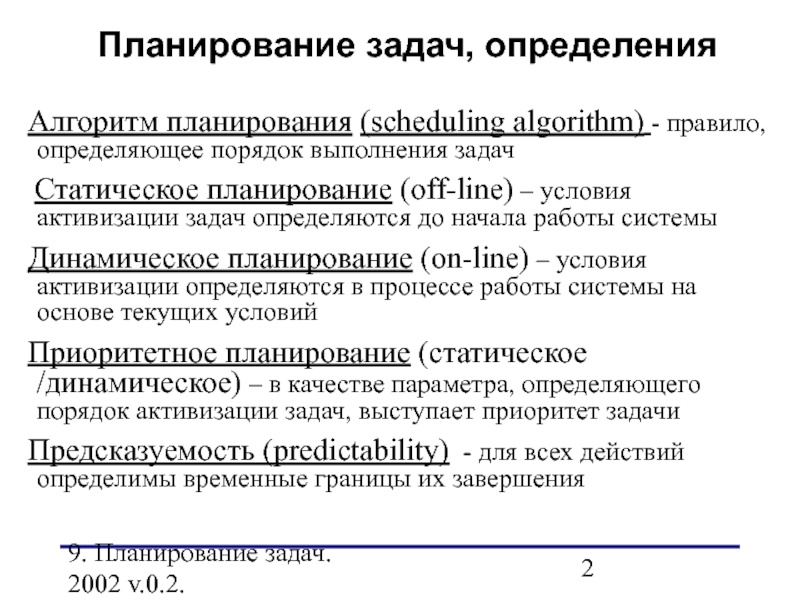

Планирование задач, определения

9. Планирование задач.            2002 v.0.2.Алгоритм планирования

Слайд 39. Планирование задач.

2002 v.0.2.
N1
N2
Nn
Циклический исполнитель (Round Robin)
Таблица обработчиков событий


pt1

. . . .

t2

Статический график активизации событий

t1

tn

N1

N2

Nn


. . . .

pt2

ptn


Обработка 1

Обработка 2

Обработка n

Процедуры обработки

Таймер

1

2

t

t


n



1

2


n



Обработка

t1

t2

tn

t1

t2

tn

p

9. Планирование задач.            2002 v.0.2.N1N2NnЦиклический исполнитель

Слайд 49. Планирование задач.

2002 v.0.2.

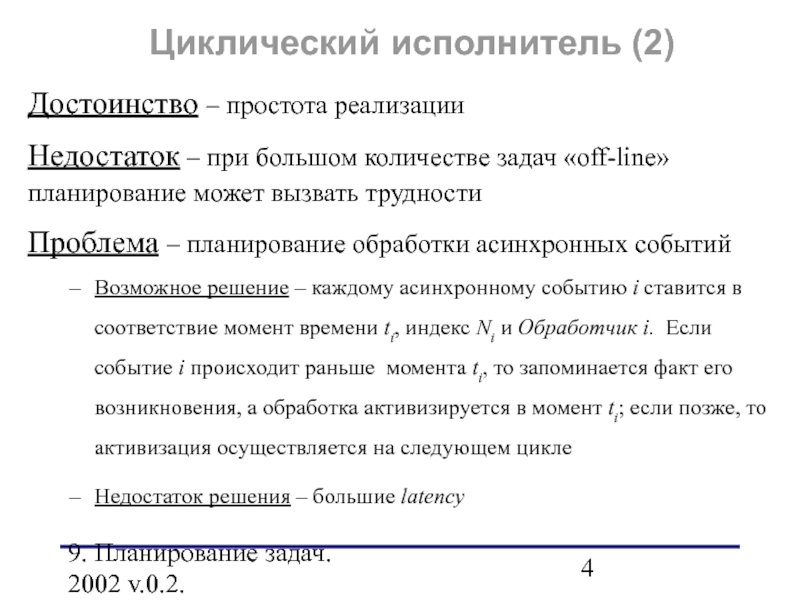

Циклический исполнитель (2)
Достоинство – простота

реализации
Недостаток – при большом количестве задач «off-line» планирование может вызвать трудности
Проблема – планирование обработки асинхронных событий
Возможное решение – каждому асинхронному событию i ставится в соответствие момент времени ti, индекс Ni и Обработчик i. Если событие i происходит раньше момента ti, то запоминается факт его возникновения, а обработка активизируется в момент ti; если позже, то активизация осуществляется на следующем цикле
Недостаток решения – большие latency
9. Планирование задач.            2002 v.0.2.Циклический исполнитель

Слайд 59. Планирование задач.

2002 v.0.2.
Приоритетное планирование
Статические алгоритмы – приоритеты

задач определяются на этапе проектирования (off-line) и не изменяются в процессе работы системы
Динамические алгоритмы – приоритеты задач изменяются в процессе работы (on-line) в зависимости от текущих условий

ОЧЕРЕДЬ ГОТОВЫХ






ПЛАНИРОВЩИК
F = f(α)

RQ

НОВЫЕ ЗАДАЧИ

ДИСПЕТЧЕР

РАЗБЛОКИРОВАННЫЕ
ЗАДАЧИ

F – приоритет задачи, α - параметры задачи, состояние системы

9. Планирование задач.            2002 v.0.2.Приоритетное планированиеСтатические

Слайд 69. Планирование задач.

2002 v.0.2.
Rate monotonic (RM) – правило

статического (off-line) назначения приоритетов:
Пусть имеется n независимых периодических задач реального времени (pi - период i-й задачи, Сi – время выполнения в наихудшем случае), у каждой из которых которых значение deadline совпадает с периодом активизации pi
Суммарная загрузка системы в этом случае определяется как

Тогда, если приоритеты задач будут назначены обратно пропорционально их pi , и будет выполнено условие
то выполнение задач будет проходить без нарушения их deadline (1973 год, Liu)

Rate monotonic планирование

R <= n * (2 1/n - 1)

9. Планирование задач.            2002 v.0.2.Rate monotonic

Слайд 79. Планирование задач.

2002 v.0.2.
Задача 1
p1

t


t

pn
Задача n
Задача 2
p2

t

C1
C2
Cn
Высший приоритет
Низший

приоритет

Rate monotonic планирование (2)

<= n * (2 1/n - 1)

9. Планирование задач.            2002 v.0.2.Задача 1p1ttpnЗадача

Слайд 89. Планирование задач.

2002 v.0.2.
Тест Rate Monotonic
0.69

9. Планирование задач.            2002 v.0.2.Тест Rate

Слайд 99. Планирование задач.

2002 v.0.2.
Зависимость (*) представляет нижнюю границу

значения R
В случае, когда частоты активизации задач находятся в гармонической зависимости, R = 1
(Гармоническая зависимость – частота активизации любой задачи приложения кратна частоте каждой задачи с меньшей частотой; например - 1Hz, 5Hz, 10Hz, 20Hz)
В большинстве практических случаев R < 0.88

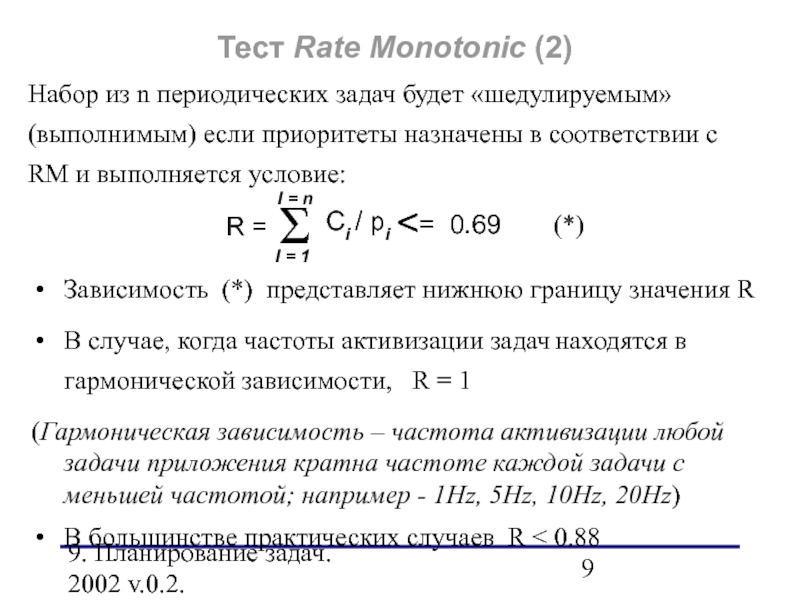

Тест Rate Monotonic (2)

Набор из n периодических задач будет «шедулируемым» (выполнимым) если приоритеты назначены в соответствии с RM и выполняется условие:

9. Планирование задач.            2002 v.0.2.Зависимость (*)

Слайд 109. Планирование задач.

2002 v.0.2.

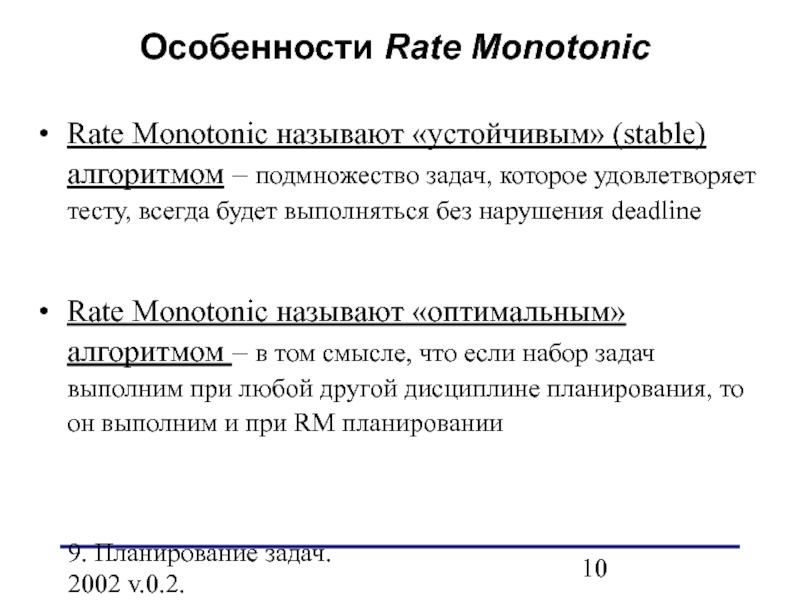

Особенности Rate Monotonic
Rate Monotonic называют

«устойчивым» (stable) алгоритмом – подмножество задач, которое удовлетворяет тесту, всегда будет выполняться без нарушения deadline

Rate Monotonic называют «оптимальным» алгоритмом – в том смысле, что если набор задач выполним при любой другой дисциплине планирования, то он выполним и при RM планировании
9. Планирование задач.            2002 v.0.2.Особенности Rate

Слайд 119. Планирование задач.

2002 v.0.2.
Приоритетное планирование,
динамические алгоритмы
Earliest Deadline

First (EDF) – значения приоритетов, которые назначаются задачам, обратно пропорциональны длительности временных интервалов до наступления deadline
EDF scheduling test:

1

Σ

Сi / pi

I = 1

I = n

<

EDF - характеризуется наименьшим количеством переключения задач

9. Планирование задач.            2002 v.0.2.Приоритетное планирование,

Слайд 129. Планирование задач.

2002 v.0.2.
Приоритетное планирование,
динамические алгоритмы (2)
Least

Laxity First (LLF) – (laxity – (td - tr) - «расхлябанность») наивысший приоритет присваивается задаче с наименьшим laxity)



td

d

t


tr

LLF scheduling test – аналогичен EDF
Признак laxity<0 - может быть использован для раннего обнаружения нарушения deadline (исключение)

9. Планирование задач.            2002 v.0.2.Приоритетное планирование,
