Наглядный материал по курсу ОПРЕДЕЛЕНИЕ СМЕТНЫХ ЦЕН НА РЕСУРСЫ

Содержание

СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХРасходы на оплату труда рабочих определяются по тарифным ставкам – установленные размеры оплаты за единицу времени (руб./чел. час) в зависимости от квалификации.Общая нормативно-расчетная база для определения

Слайды и текст этой презентации

Слайд 1 Наглядный материал по курсу ОПРЕДЕЛЕНИЕ СМЕТНЫХ ЦЕН НА РЕСУРСЫ



К.Т.Н., ДОЦЕНТ КАФЕДРЫ

«СТРОИТЕЛЬНЫЙ ИНЖИНИРИНГ И МАТЕРИАЛОВЕДЕНИЕ»
БУКАЛОВА АЛИНА ЮРЬЕВНА


Наглядный материал по курсу 	ОПРЕДЕЛЕНИЕ СМЕТНЫХ ЦЕН НА РЕСУРСЫК.Т.Н., ДОЦЕНТ КАФЕДРЫ «СТРОИТЕЛЬНЫЙ ИНЖИНИРИНГ И МАТЕРИАЛОВЕДЕНИЕ»БУКАЛОВА АЛИНА ЮРЬЕВНА

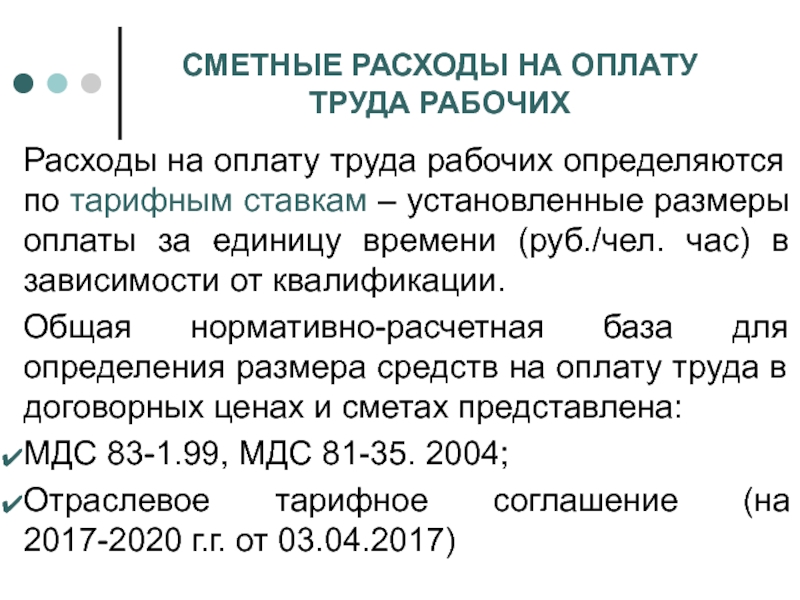

Слайд 2СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
Расходы на оплату труда рабочих

определяются по тарифным ставкам – установленные размеры оплаты за единицу

времени (руб./чел. час) в зависимости от квалификации.
Общая нормативно-расчетная база для определения размера средств на оплату труда в договорных ценах и сметах представлена:
МДС 83-1.99, МДС 81-35. 2004;
Отраслевое тарифное соглашение (на 2017-2020 г.г. от 03.04.2017)
СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХРасходы на оплату труда рабочих определяются по тарифным ставкам – установленные размеры

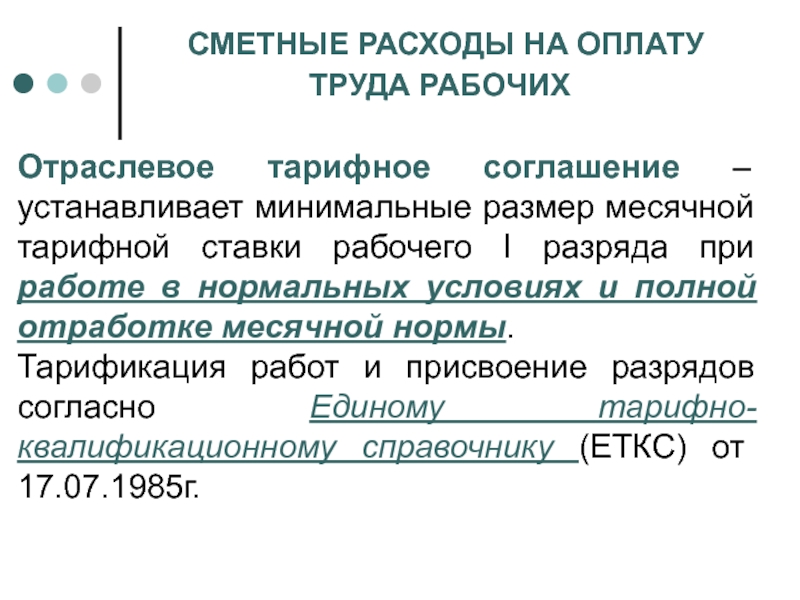

Слайд 3 СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
Отраслевое тарифное соглашение –

устанавливает минимальные размер месячной тарифной ставки рабочего I разряда при

работе в нормальных условиях и полной отработке месячной нормы.
Тарификация работ и присвоение разрядов согласно Единому тарифно-квалификационному справочнику (ЕТКС) от 17.07.1985г.

СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХОтраслевое тарифное соглашение – устанавливает минимальные размер месячной тарифной ставки рабочего

Слайд 4 СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
При выполнении более сложных

работ и работ в условиях, отклоняющихся от нормальных применяют повышающий

коэффициент:
МДС 81-35.2004 прил. №1 – коэффициенты к нормам затрат труда и оплате труда рабочих в зависимости от условий производства работ;
МДС 81-1.99 - перечень работ с тяжелыми и вредными условиями и особо тяжелыми и особо вредными условиями труда
СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХПри выполнении более сложных работ и работ в условиях, отклоняющихся от

Слайд 5 СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
Отраслевое тарифное соглашение –

тарифные ставки рабочих увеличиваются
при работах с вредными и тяжелыми

условиями труда - не менее чем на 12 процентов;
при работах с особо тяжелыми и особо вредными условиями – до 24 процентов;
при верхолазных работах - на 24 процента.

СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХОтраслевое тарифное соглашение – тарифные ставки рабочих увеличиваются при работах с

Слайд 6 СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ

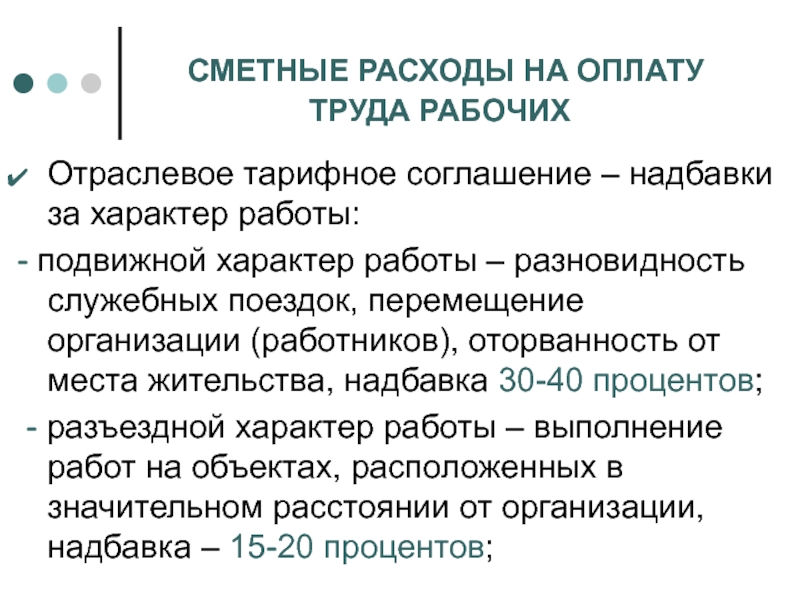

Отраслевое тарифное соглашение –

надбавки за характер работы:
- подвижной характер работы – разновидность служебных

поездок, перемещение организации (работников), оторванность от места жительства, надбавка 30-40 процентов;
- разъездной характер работы – выполнение работ на объектах, расположенных в значительном расстоянии от организации, надбавка – 15-20 процентов;

СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХОтраслевое тарифное соглашение – надбавки за характер работы:- подвижной характер работы

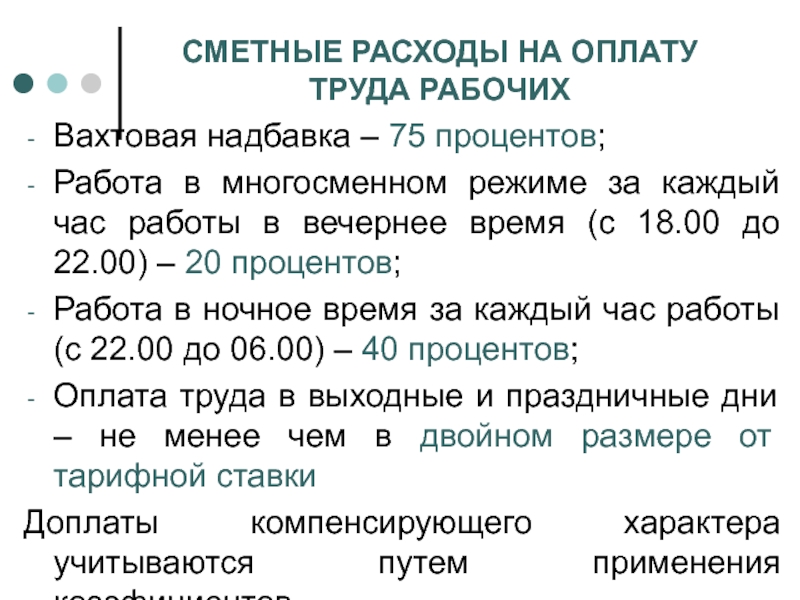

Слайд 7СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
Вахтовая надбавка – 75 процентов;
Работа

в многосменном режиме за каждый час работы в вечернее время

(с 18.00 до 22.00) – 20 процентов;
Работа в ночное время за каждый час работы (с 22.00 до 06.00) – 40 процентов;
Оплата труда в выходные и праздничные дни – не менее чем в двойном размере от тарифной ставки
Доплаты компенсирующего характера учитываются путем применения коээфициентов


СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХВахтовая надбавка – 75 процентов;Работа в многосменном режиме за каждый час работы

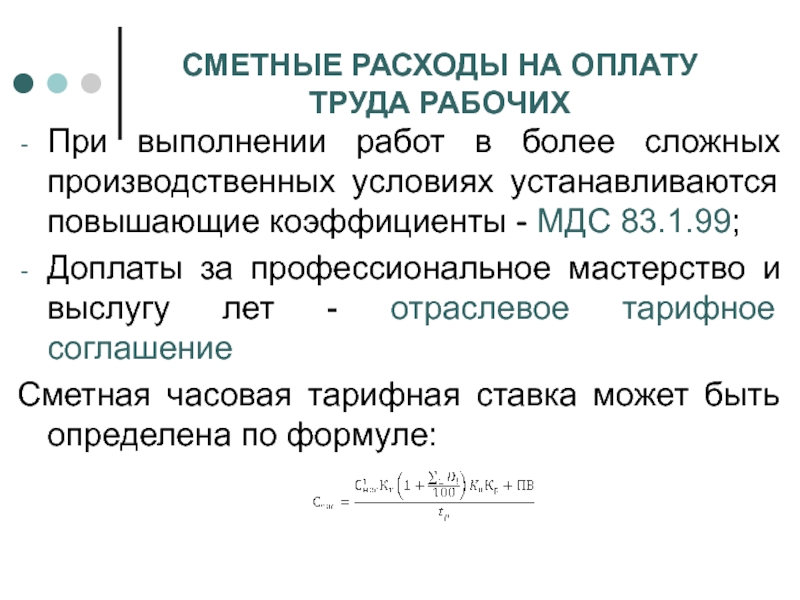

Слайд 8СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
При выполнении работ в более

сложных производственных условиях устанавливаются повышающие коэффициенты - МДС 83.1.99;
Доплаты за

профессиональное мастерство и выслугу лет - отраслевое тарифное соглашение
Сметная часовая тарифная ставка может быть определена по формуле:

СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХПри выполнении работ в более сложных производственных условиях устанавливаются повышающие коэффициенты -

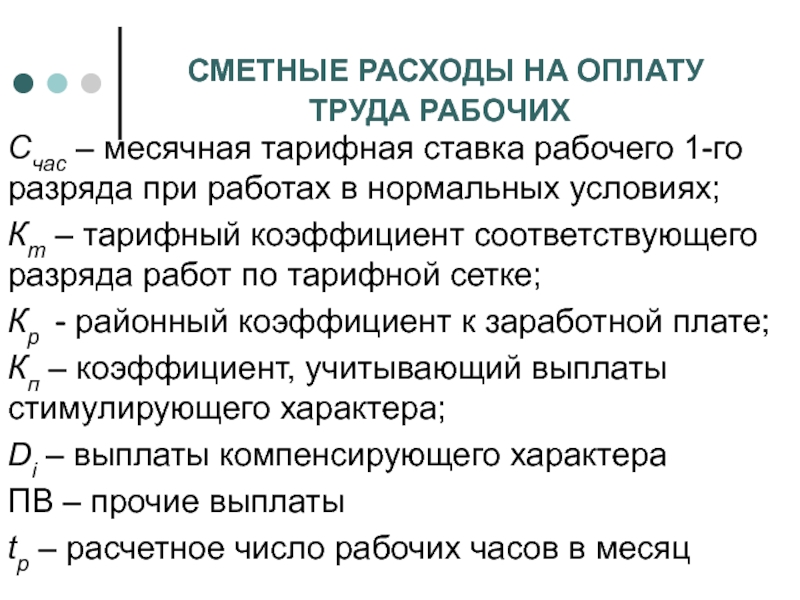

Слайд 9 СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХ
Счас – месячная тарифная

ставка рабочего 1-го разряда при работах в нормальных условиях;
Кт –

тарифный коэффициент соответствующего разряда работ по тарифной сетке;
Кр - районный коэффициент к заработной плате;
Кп – коэффициент, учитывающий выплаты стимулирующего характера;
Di – выплаты компенсирующего характера
ПВ – прочие выплаты
tp – расчетное число рабочих часов в месяц
СМЕТНЫЕ РАСХОДЫ НА ОПЛАТУ ТРУДА РАБОЧИХСчас – месячная тарифная ставка рабочего 1-го разряда при работах в

Слайд 10Сметные расценки на эксплуатацию строительных машин

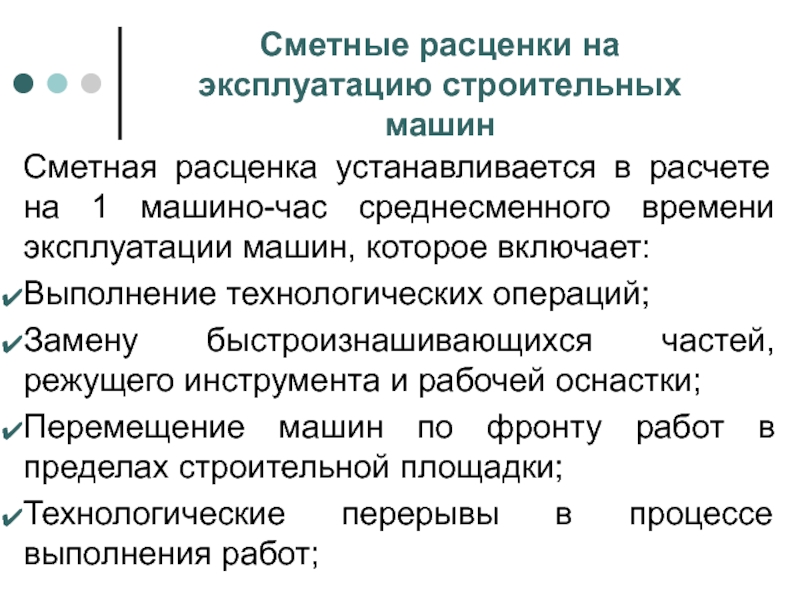

Сметная расценка устанавливается в расчете

на 1 машино-час среднесменного времени эксплуатации машин, которое включает:
Выполнение технологических

операций;
Замену быстроизнашивающихся частей, режущего инструмента и рабочей оснастки;
Перемещение машин по фронту работ в пределах строительной площадки;
Технологические перерывы в процессе выполнения работ;

Сметные расценки на эксплуатацию строительных машинСметная расценка устанавливается в расчете на 1 машино-час среднесменного времени эксплуатации машин,

Слайд 11Сметные расценки на эксплуатацию строительных машин
Подготовку машин к работе и

их сдачу в конце смены или по окончанию работ
Ежесменное техническое

обслуживание машин;
Регламентированные перерывы в работе машиниста

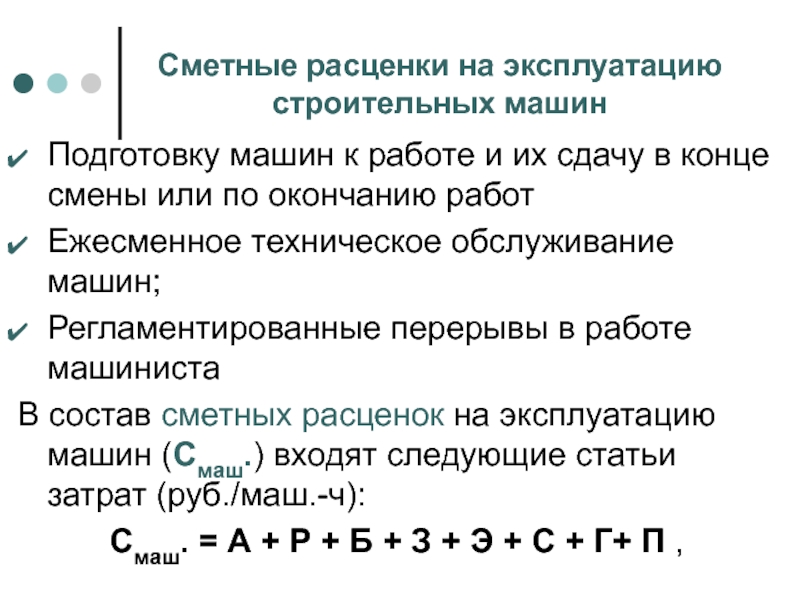

В состав сметных расценок на эксплуатацию машин (Смаш.) входят следующие статьи затрат (руб./маш.-ч):
Смаш. = А + Р + Б + З + Э + С + Г+ П ,
Сметные расценки на эксплуатацию строительных машинПодготовку машин к работе и их сдачу в конце смены или по

Слайд 12Сметные расценки на эксплуатацию строительных машин

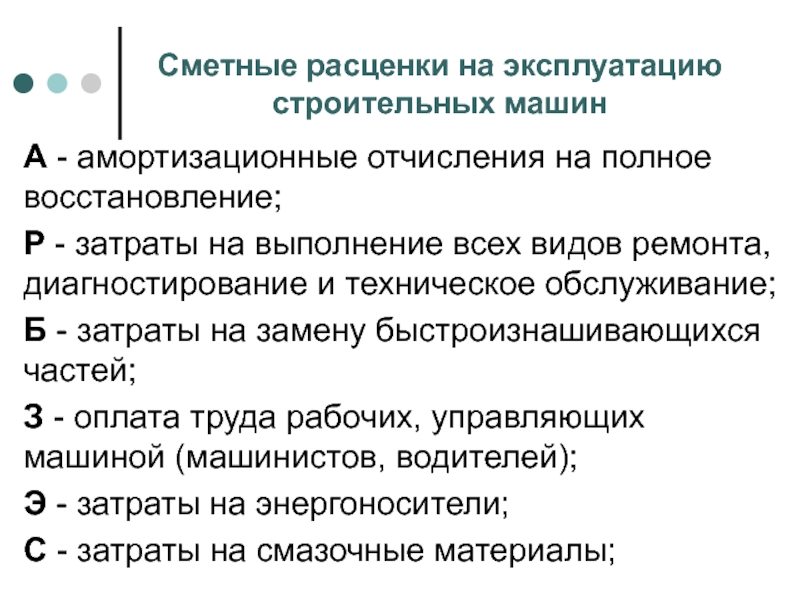

А - амортизационные отчисления на полное

восстановление;
Р - затраты на выполнение всех видов ремонта, диагностирование и техническое

обслуживание;
Б - затраты на замену быстроизнашивающихся частей;
З - оплата труда рабочих, управляющих машиной (машинистов, водителей);
Э - затраты на энергоносители;
С - затраты на смазочные материалы;

Сметные расценки на эксплуатацию строительных машинА - амортизационные отчисления на полное восстановление;Р - затраты на выполнение всех видов ремонта,

Слайд 13Сметные расценки на эксплуатацию строительных машин

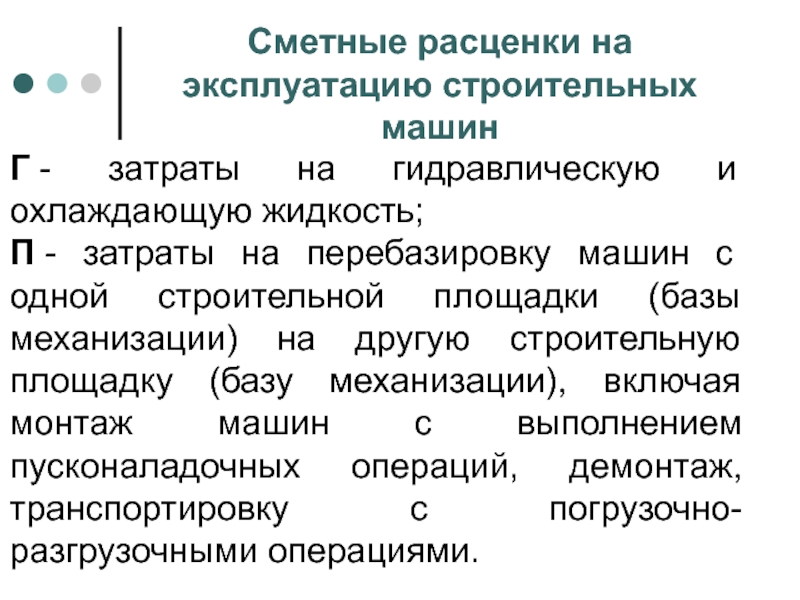

Г - затраты на гидравлическую и

охлаждающую жидкость;
П - затраты на перебазировку машин с одной строительной площадки

(базы механизации) на другую строительную площадку (базу механизации), включая монтаж машин с выполнением пусконаладочных операций, демонтаж, транспортировку с погрузочно-разгрузочными операциями.
Сметные расценки на эксплуатацию строительных машинГ - затраты на гидравлическую и охлаждающую жидкость;П - затраты на перебазировку машин с

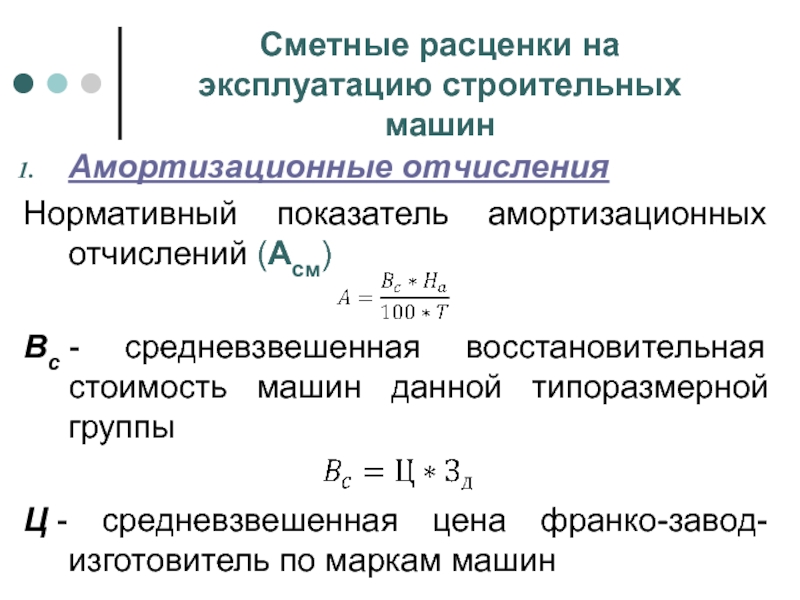

Слайд 14Сметные расценки на эксплуатацию строительных машин
Амортизационные отчисления
Нормативный показатель амортизационных отчислений

(Асм)

Вс - средневзвешенная восстановительная стоимость машин данной типоразмерной группы

Ц - средневзвешенная

цена франко-завод-изготовитель по маркам машин
Сметные расценки на эксплуатацию строительных машинАмортизационные отчисленияНормативный показатель амортизационных отчислений (Асм) Вс - средневзвешенная восстановительная стоимость машин данной

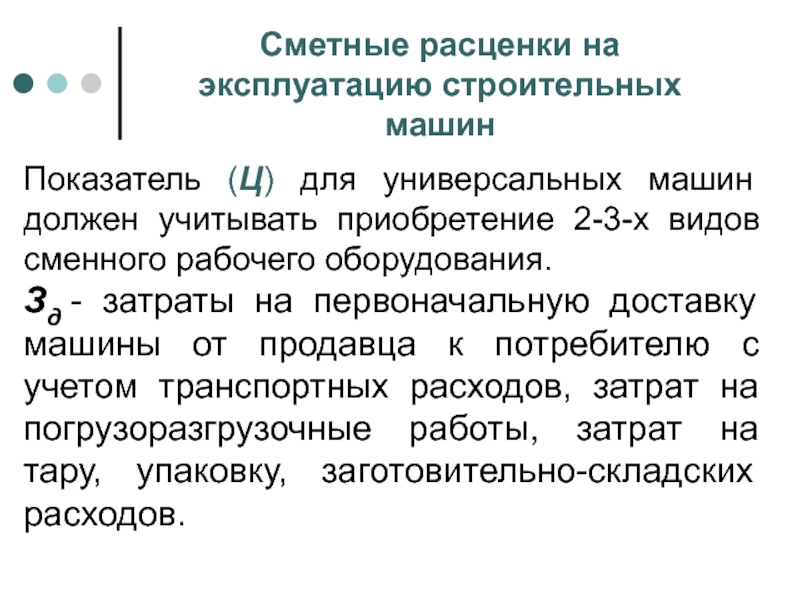

Слайд 15Сметные расценки на эксплуатацию строительных машин
Показатель (Ц) для универсальных машин

должен учитывать приобретение 2-3-х видов сменного рабочего оборудования.
Зд - затраты на

первоначальную доставку машины от продавца к потребителю с учетом транспортных расходов, затрат на погрузоразгрузочные работы, затрат на тару, упаковку, заготовительно-складских расходов.

Сметные расценки на эксплуатацию строительных машинПоказатель (Ц) для универсальных машин должен учитывать приобретение 2-3-х видов сменного рабочего

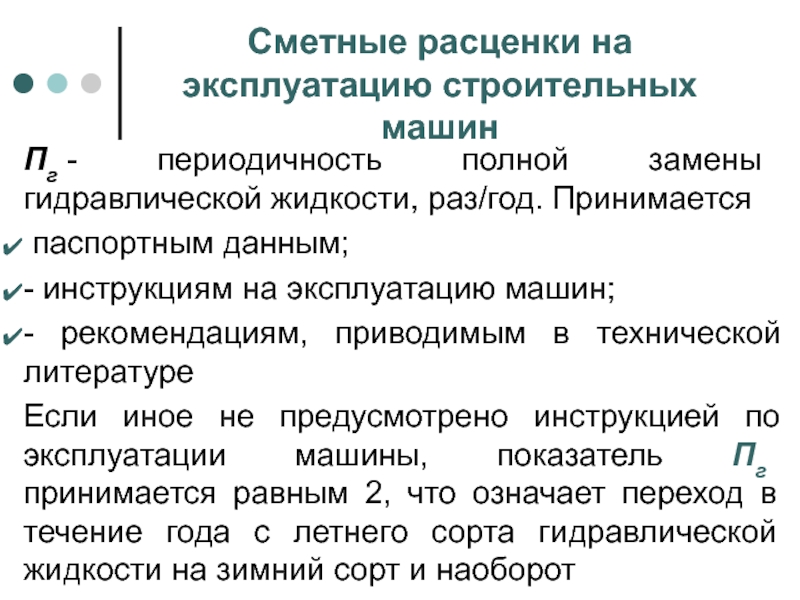

Слайд 16 Сметные расценки на эксплуатацию строительных машин

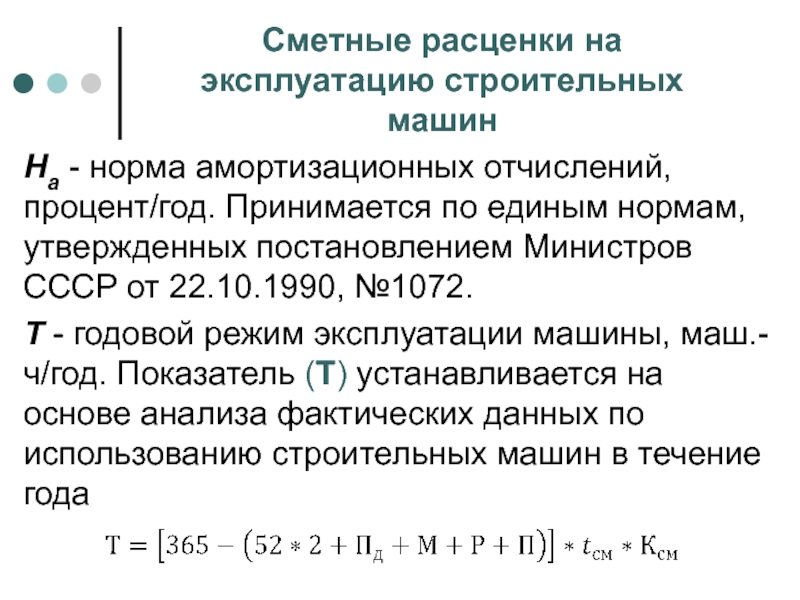

На - норма амортизационных отчислений, процент/год.

Принимается по единым нормам, утвержденных постановлением Министров СССР от 22.10.1990,

№1072.
Т - годовой режим эксплуатации машины, маш.-ч/год. Показатель (Т) устанавливается на основе анализа фактических данных по использованию строительных машин в течение года

Сметные расценки на эксплуатацию строительных машинНа - норма амортизационных отчислений, процент/год. Принимается по единым нормам, утвержденных постановлением

Слайд 17 Сметные расценки на эксплуатацию строительных машин
365 - количество дней в году;
52 -

количество недель в году;
2 - количество нерабочих дней в неделе;
Пд - количество

праздничных дней в году, устанавливаемых на каждый календарный год органами исполнительной власти с учетом особенностей субъектов Российской Федерации;
М, Р, П – количество целодневных перерывов в работе по метоусловиям, из-за ремонта и перебазировки



Сметные расценки на эксплуатацию строительных машин 365 - количество дней в году;52 - количество недель в году;2 - количество

Слайд 18 Сметные расценки на эксплуатацию строительных машин

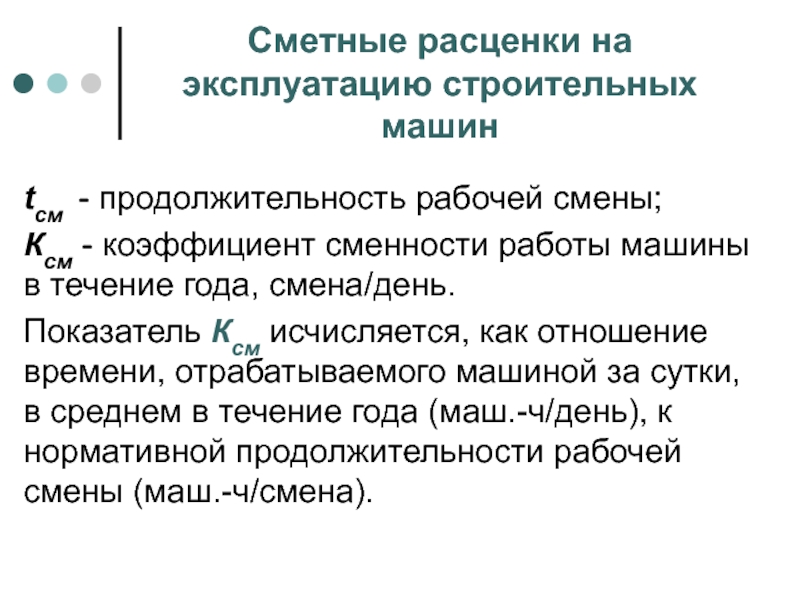

tсм - продолжительность рабочей смены;
Ксм -

коэффициент сменности работы машины в течение года, смена/день.
Показатель Ксм исчисляется, как

отношение времени, отрабатываемого машиной за сутки, в среднем в течение года (маш.-ч/день), к нормативной продолжительности рабочей смены (маш.-ч/смена).


Сметные расценки на эксплуатацию строительных машин tсм - продолжительность рабочей смены;Ксм - коэффициент сменности работы машины в

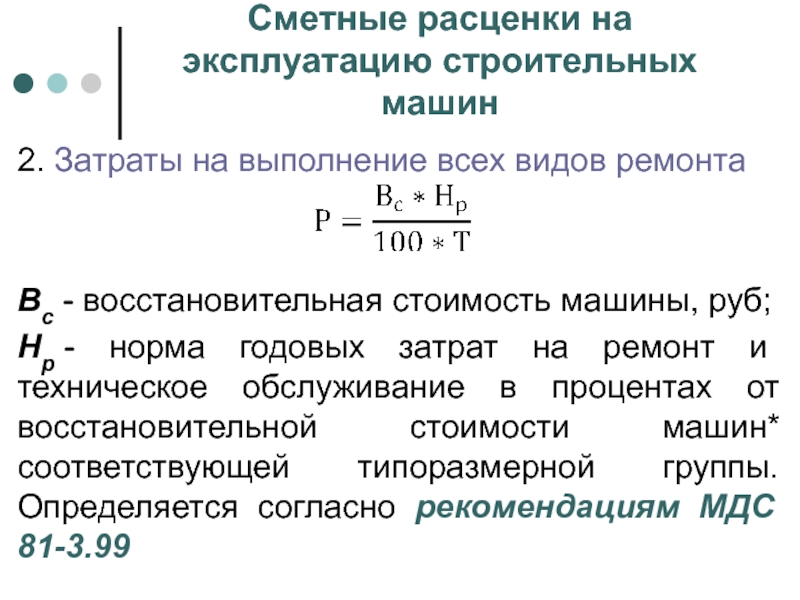

Слайд 19 Сметные расценки на эксплуатацию строительных машин
2. Затраты на выполнение всех

видов ремонта


Вс - восстановительная стоимость машины, руб;
Нр - норма годовых затрат на

ремонт и техническое обслуживание в процентах от восстановительной стоимости машин* соответствующей типоразмерной группы. Определяется согласно рекомендациям МДС 81-3.99


Сметные расценки на эксплуатацию строительных машин  2. Затраты на выполнение всех видов ремонтаВс - восстановительная стоимость

Слайд 20 Сметные расценки на эксплуатацию строительных машин
3. Затраты на замену быстроизнашивающихся

частей.


Цбч - цена быстроизнашивающейся части данного вида франко-продавец, руб./единица. Показатель Цбч

принимается на основе текущих (рыночных) цен на дату введения в действие сметной расценки на эксплуатацию машин данной типоразмерной группы;

Сметные расценки на эксплуатацию строительных машин3. Затраты на замену быстроизнашивающихся частей.Цбч - цена быстроизнашивающейся части данного вида

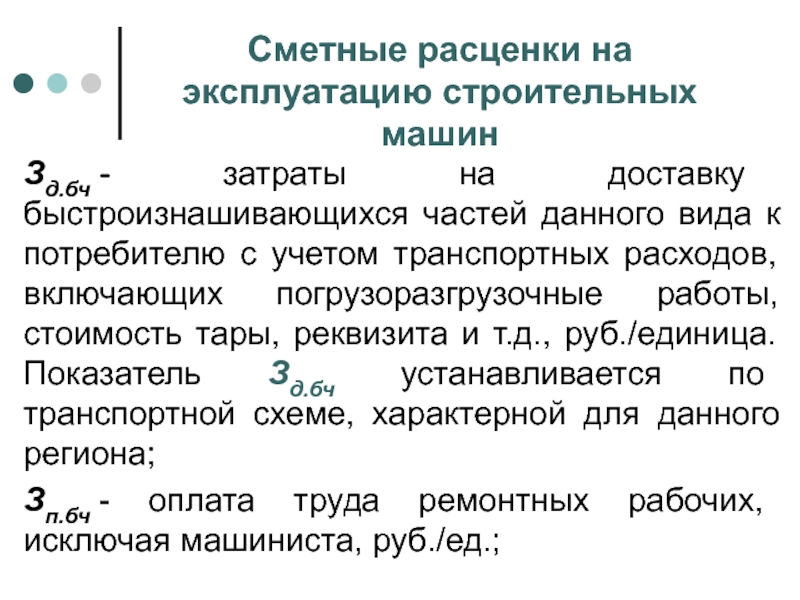

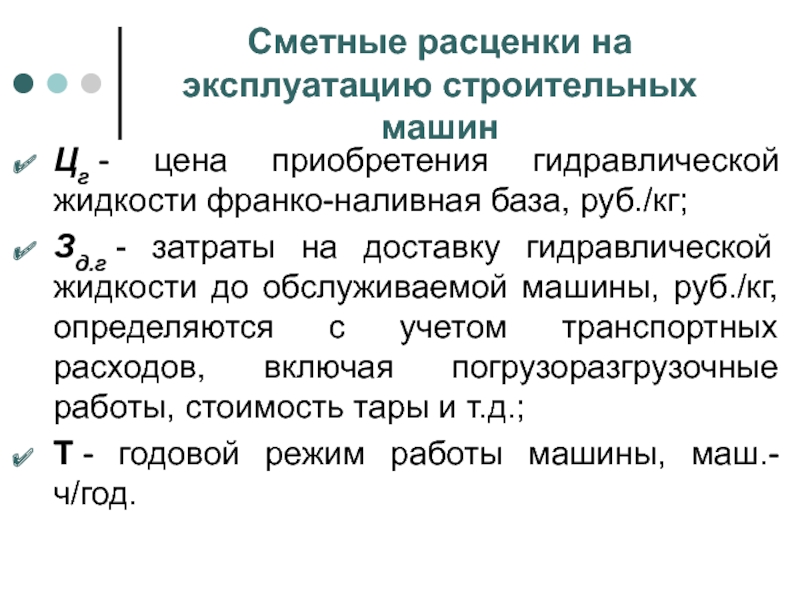

Слайд 21 Сметные расценки на эксплуатацию строительных машин
Зд.бч - затраты на доставку быстроизнашивающихся

частей данного вида к потребителю с учетом транспортных расходов, включающих

погрузоразгрузочные работы, стоимость тары, реквизита и т.д., руб./единица. Показатель Зд.бч устанавливается по транспортной схеме, характерной для данного региона;
Зп.бч - оплата труда ремонтных рабочих, исключая машиниста, руб./ед.;
Сметные расценки на эксплуатацию строительных машинЗд.бч - затраты на доставку быстроизнашивающихся частей данного вида к потребителю с

Слайд 22 Сметные расценки на эксплуатацию строительных машин

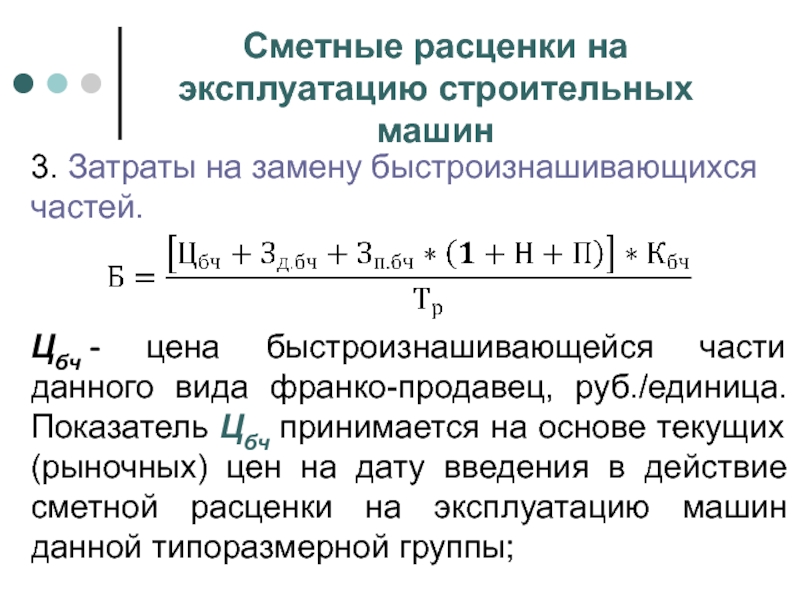

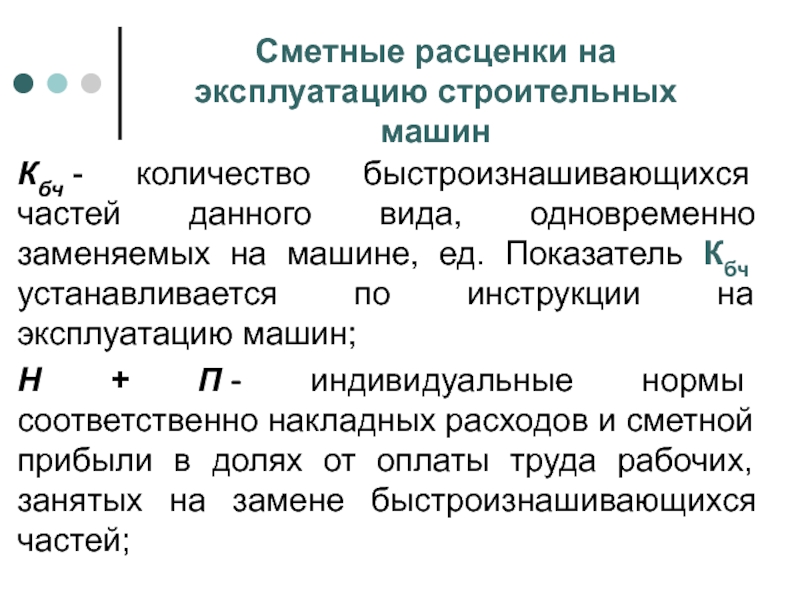

Кбч - количество быстроизнашивающихся частей данного

вида, одновременно заменяемых на машине, ед. Показатель Кбч устанавливается по

инструкции на эксплуатацию машин;
Н + П - индивидуальные нормы соответственно накладных расходов и сметной прибыли в долях от оплаты труда рабочих, занятых на замене быстроизнашивающихся частей;

Сметные расценки на эксплуатацию строительных машинКбч - количество быстроизнашивающихся частей данного вида, одновременно заменяемых на машине, ед.

Слайд 23Сметные расценки на эксплуатацию строительных машин
Тр - нормативный ресурс (срок службы)

быстроизнашивающейся части данного вида, маш.-ч. Этот показатель принимается на основе

(в порядке очередности применения):
рекомендаций изготовителя
данных, приводимых в нормативной литературе
фактически достигнутых показателей времени использования быстроизнашивающихся частей данного вида
Сметные расценки на эксплуатацию строительных машинТр - нормативный ресурс (срок службы) быстроизнашивающейся части данного вида, маш.-ч. Этот показатель

Слайд 24Сметные расценки на эксплуатацию строительных машин
4. Оплата труда рабочих, управляющих

машинами.
Количество и квалификационные разряды рабочих, управляющих машинами, устанавливаются на основе

следующих нормативных источников (в порядке очередности применения):
Рекомендациями МДС 83-1.99;
инструкции по эксплуатации машины ;
Единого тарифно-квалификационного справочника

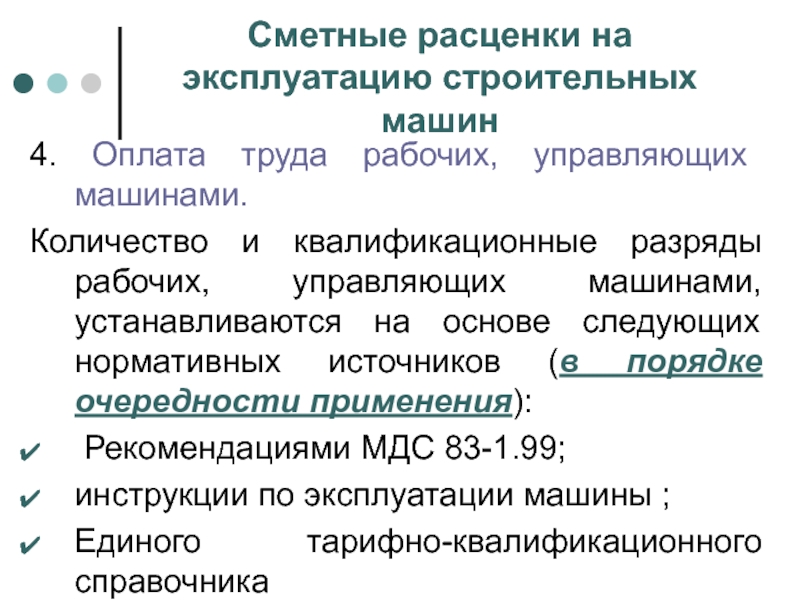

Сметные расценки на эксплуатацию строительных машин4. Оплата труда рабочих, управляющих машинами.Количество и квалификационные разряды рабочих, управляющих машинами,

Слайд 25Сметные расценки на эксплуатацию строительных машин
действующих производственных норм;
рекомендаций заводов и

фирм-изготовителей;
При отсутствии данных в нормативных документах - определяются по фактическим

условиям эксплуатации машины.
Показатель затрат труда рабочих в чел.-ч устанавливается в расчете на 1 маш.-ч работы машины



Сметные расценки на эксплуатацию строительных машиндействующих производственных норм;рекомендаций заводов и фирм-изготовителей;При отсутствии данных в нормативных документах -

Слайд 26Сметные расценки на эксплуатацию строительных машин
Зр - оплата труда рабочего данного

квалификационного разряда,
определяемая в соответствии с порядком, приведенным в прил.

4 МДС 81-1.99, руб./чел.-ч;
t - затраты труда рабочих данного квалификационного разряда, чел.-ч/маш.-ч.

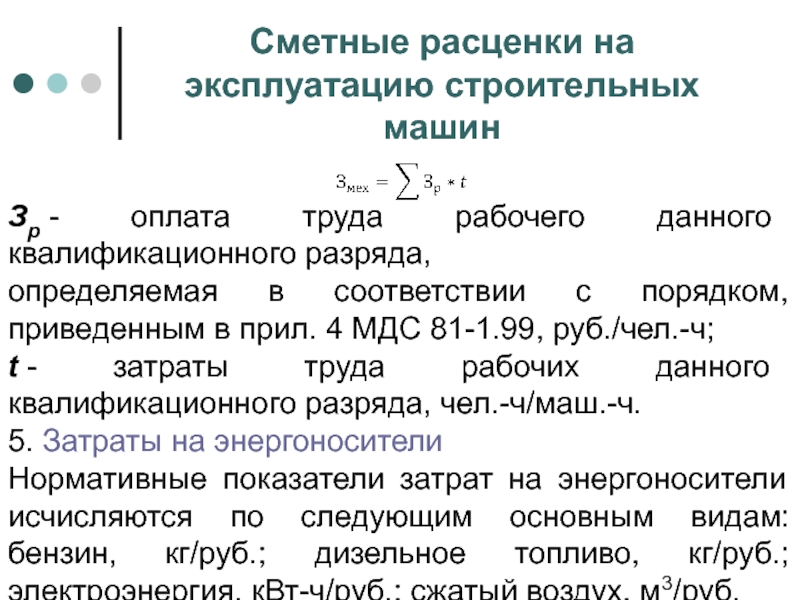

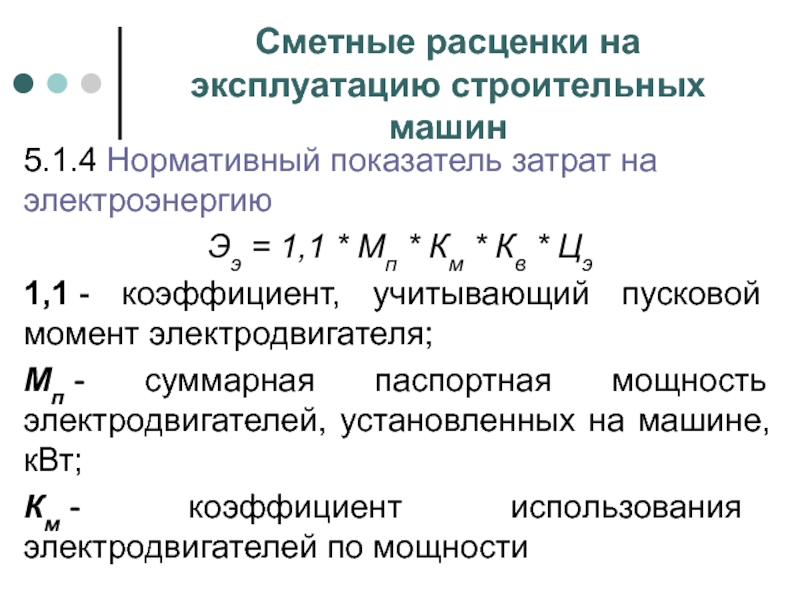

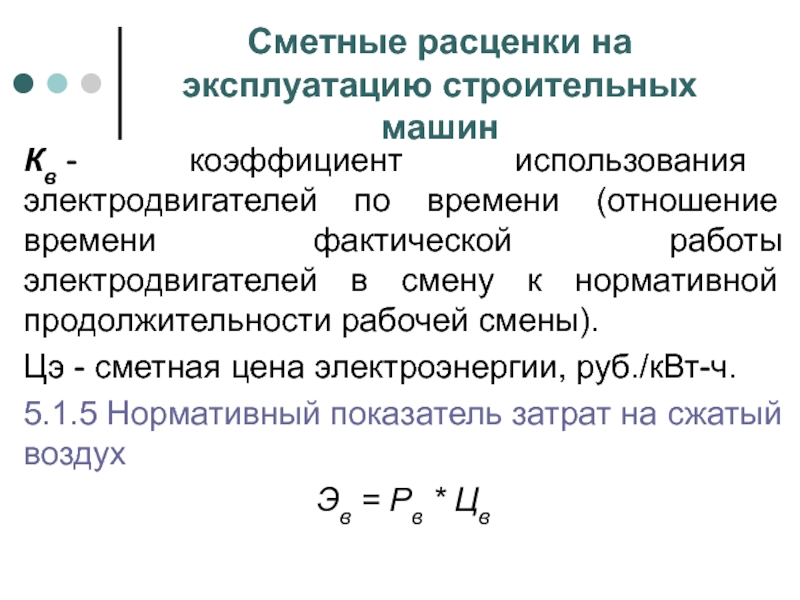

5. Затраты на энергоносители
Нормативные показатели затрат на энергоносители исчисляются по следующим основным видам: бензин, кг/руб.; дизельное топливо, кг/руб.; электроэнергия, кВт-ч/руб.; сжатый воздух, м3/руб.


Сметные расценки на эксплуатацию строительных машинЗр - оплата труда рабочего данного квалификационного разряда, определяемая в соответствии с порядком,

Слайд 27Сметные расценки на эксплуатацию строительных машин

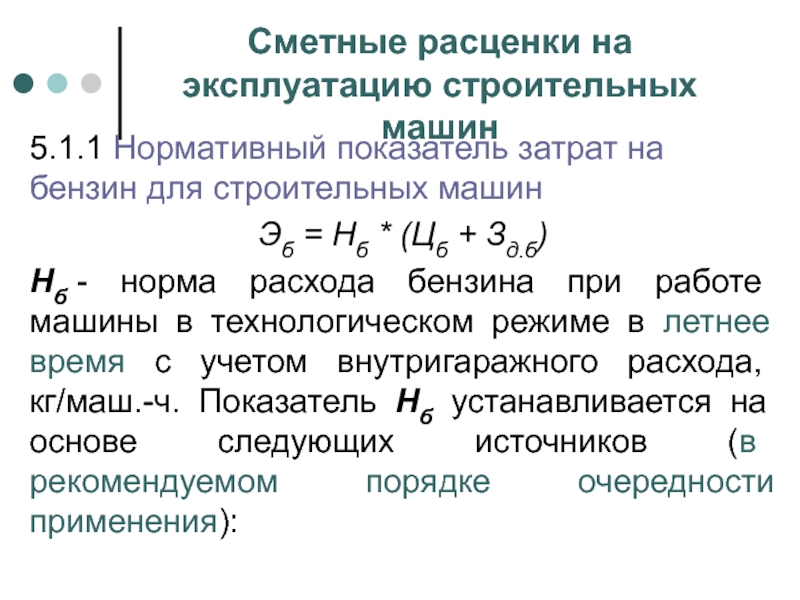

5.1.1 Нормативный показатель затрат на

бензин для строительных машин

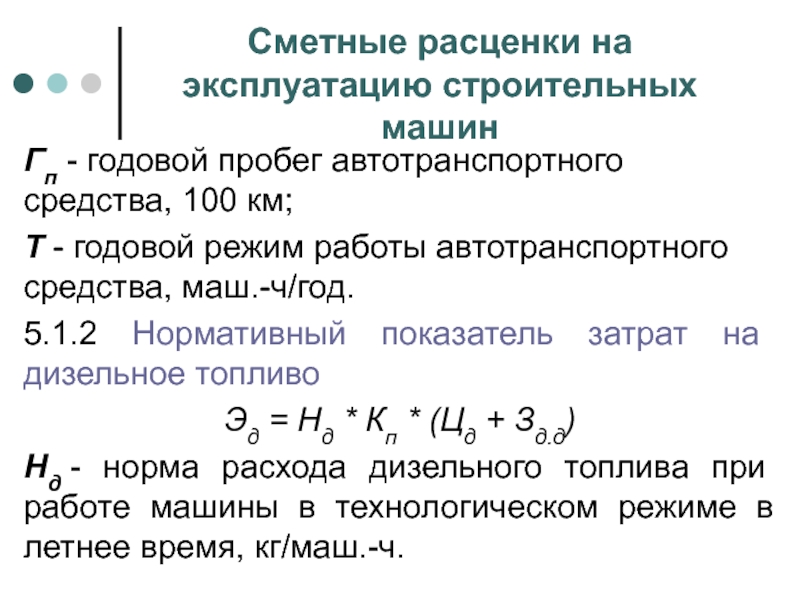

Эб = Нб * (Цб + Зд.б)
Нб -

норма расхода бензина при работе машины в технологическом режиме в летнее время с учетом внутригаражного расхода, кг/маш.-ч. Показатель Нб устанавливается на основе следующих источников (в рекомендуемом порядке очередности применения):


Сметные расценки на эксплуатацию строительных машин5.1.1 Нормативный показатель затрат на бензин для строительных машинЭб = Нб *

Слайд 28Сметные расценки на эксплуатацию строительных машин

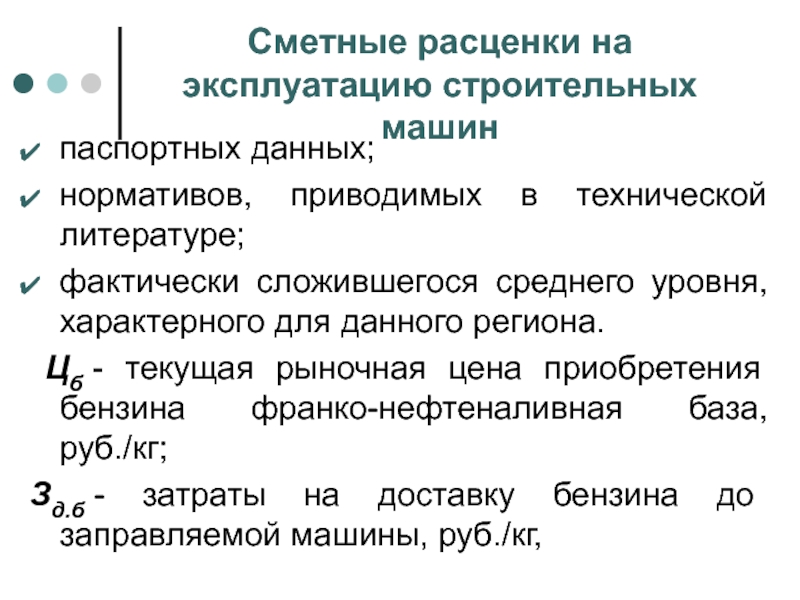

паспортных данных;
нормативов, приводимых в технической

литературе;
фактически сложившегося среднего уровня, характерного для данного региона.
Цб - текущая

рыночная цена приобретения бензина франко-нефтеналивная база, руб./кг;

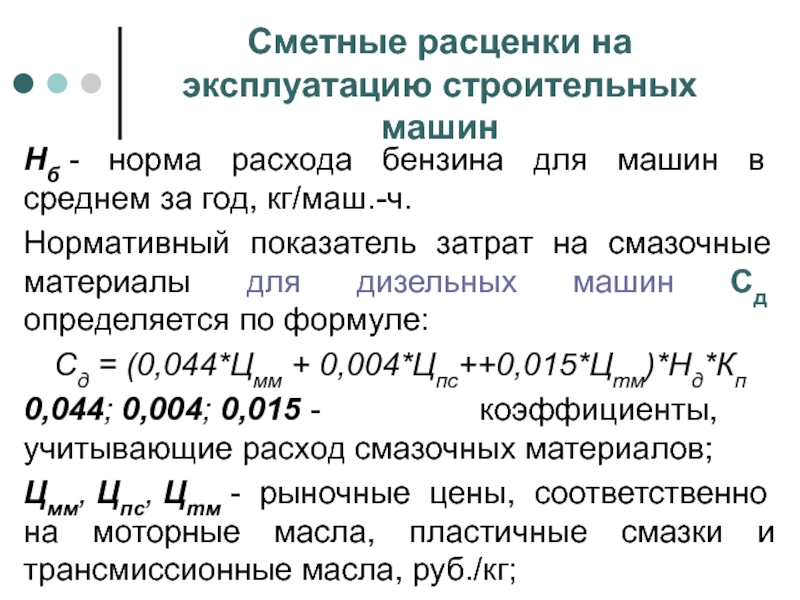

Зд.б - затраты на доставку бензина до заправляемой машины, руб./кг,
Сметные расценки на эксплуатацию строительных машинпаспортных данных;нормативов, приводимых в технической литературе;фактически сложившегося среднего уровня, характерного для данного

Слайд 29Сметные расценки на эксплуатацию строительных машин

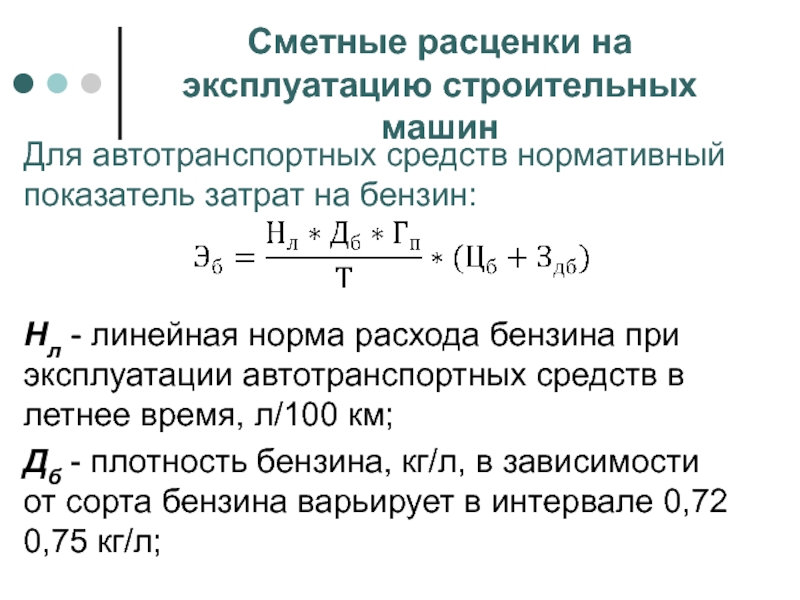

Для автотранспортных средств нормативный показатель

затрат на бензин:


Нл - линейная норма расхода бензина при эксплуатации автотранспортных

средств в летнее время, л/100 км;
Дб - плотность бензина, кг/л, в зависимости от сорта бензина варьирует в интервале 0,72  0,75 кг/л;

Сметные расценки на эксплуатацию строительных машинДля автотранспортных средств нормативный показатель затрат на бензин:Нл - линейная норма расхода бензина

Слайд 30Сметные расценки на эксплуатацию строительных машин
Гп - годовой пробег автотранспортного средства,

100 км;
Т - годовой режим работы автотранспортного средства, маш.-ч/год.
5.1.2 Нормативный показатель

затрат на дизельное топливо
Эд = Нд * Кп * (Цд + Зд.д)
Нд - норма расхода дизельного топлива при работе машины в технологическом режиме в летнее время, кг/маш.-ч.

Сметные расценки на эксплуатацию строительных машинГп - годовой пробег автотранспортного средства, 100 км;Т - годовой режим работы автотранспортного средства,

Слайд 31Сметные расценки на эксплуатацию строительных машин
Кп - коэффициент, учитывающий затраты на

бензин при работе пускового двигателя, устанавливается на основе рекомендаций завода-изготовителя

или по фактическим затратам. При отсутствии пускового двигателя коэффициент Кп не применяется;
Цд - цена приобретения дизельного топлива франко-наливная база
Зд.д - затраты на доставку дизельного топлива до заправляемой машины, руб./кг
Сметные расценки на эксплуатацию строительных машинКп - коэффициент, учитывающий затраты на бензин при работе пускового двигателя, устанавливается на

Слайд 32Сметные расценки на эксплуатацию строительных машин
5.1.3 Нормативный показатель затрат на

жидкое топливо
Эт = Ру * Мд * (Цт + Зт)
Ру - удельный расход энергоносителя

на единицу мощности двигателя, устанавливаемый и гарантируемый изготовителем, кг/кВт (л.с.);
Мд - паспортная мощность двигателя, кВт (л.с.);
(Цт + Зт) - цена приобретения топлива данного вида и затраты на его доставку до заправляемой машины

Сметные расценки на эксплуатацию строительных машин5.1.3 Нормативный показатель затрат на жидкое топливоЭт = Ру * Мд * (Цт + Зт) Ру -

Слайд 33Сметные расценки на эксплуатацию строительных машин
5.1.4 Нормативный показатель затрат на

электроэнергию
Ээ = 1,1 * Мп * Км * Кв * Цэ
1,1 - коэффициент, учитывающий пусковой момент электродвигателя;
Мп - суммарная

паспортная мощность электродвигателей, установленных на машине, кВт;
Км - коэффициент использования электродвигателей по мощности

Сметные расценки на эксплуатацию строительных машин5.1.4 Нормативный показатель затрат на электроэнергиюЭэ = 1,1 * Мп * Км * Кв * Цэ  1,1 - коэффициент, учитывающий пусковой

Слайд 34Сметные расценки на эксплуатацию строительных машин
Кв - коэффициент использования электродвигателей по

времени (отношение времени фактической работы электродвигателей в смену к нормативной

продолжительности рабочей смены).
Цэ - сметная цена электроэнергии, руб./кВт-ч.
5.1.5 Нормативный показатель затрат на сжатый воздух
Эв = Рв * Цв
Сметные расценки на эксплуатацию строительных машинКв - коэффициент использования электродвигателей по времени (отношение времени фактической работы электродвигателей в

Слайд 35Сметные расценки на эксплуатацию строительных машин
Рв - расход сжатого воздуха, м3/маш.-ч.

Нормативный показатель определяется (в рекомендуемом порядке очередности их применения) по:

инструкции завода-изготовителя на эксплуатацию машины;
данным, приводимым в нормативной технической литературе;
фактическим данным.

Сметные расценки на эксплуатацию строительных машинРв - расход сжатого воздуха, м3/маш.-ч. Нормативный показатель определяется (в рекомендуемом порядке очередности

Слайд 36Сметные расценки на эксплуатацию строительных машин

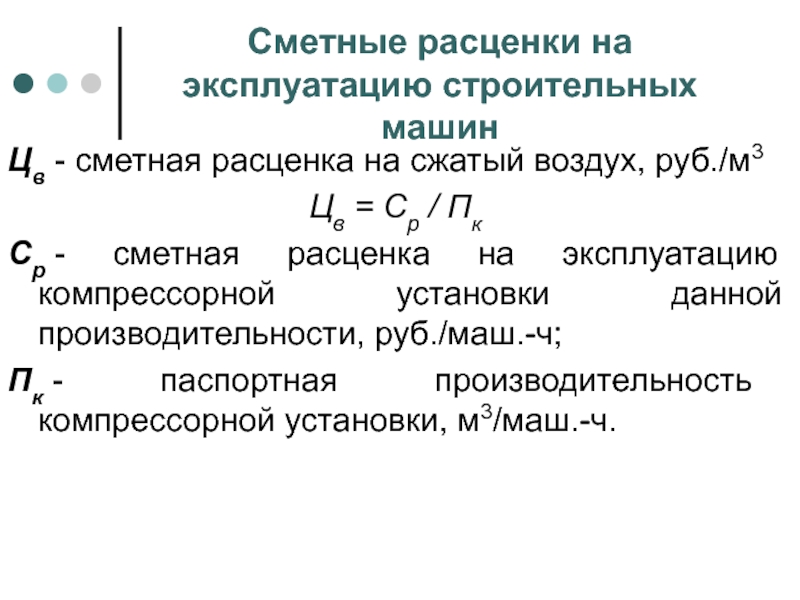

Цв - сметная расценка на сжатый

воздух, руб./м3
Цв = Ср / Пк
Ср - сметная расценка на

эксплуатацию компрессорной установки данной производительности, руб./маш.-ч;
Пк - паспортная производительность компрессорной установки, м3/маш.-ч.

Сметные расценки на эксплуатацию строительных машинЦв - сметная расценка на сжатый воздух, руб./м3Цв = Ср / Пк Ср -

Слайд 37Сметные расценки на эксплуатацию строительных машин

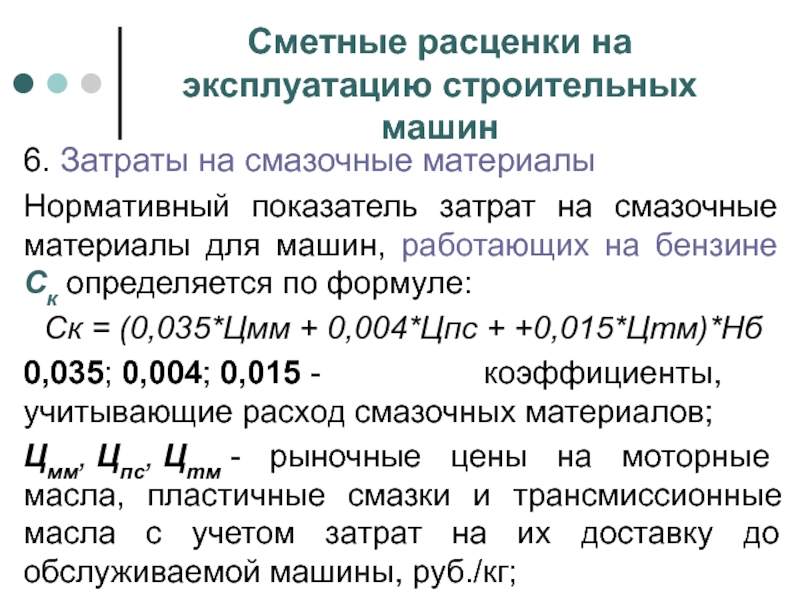

6. Затраты на смазочные материалы
Нормативный

показатель затрат на смазочные материалы для машин, работающих на бензине

Ск определяется по формуле:
Ск = (0,035*Цмм + 0,004*Цпс + +0,015*Цтм)*Нб
0,035; 0,004; 0,015 - коэффициенты, учитывающие расход смазочных материалов;
Цмм, Цпс, Цтм - рыночные цены на моторные масла, пластичные смазки и трансмиссионные масла с учетом затрат на их доставку до обслуживаемой машины, руб./кг;

Сметные расценки на эксплуатацию строительных машин6. Затраты на смазочные материалыНормативный показатель затрат на смазочные материалы для машин,

Слайд 38Сметные расценки на эксплуатацию строительных машин
Нб - норма расхода бензина для

машин в среднем за год, кг/маш.-ч.
Нормативный показатель затрат на смазочные

материалы для дизельных машин Сд определяется по формуле:
Сд = (0,044*Цмм + 0,004*Цпс++0,015*Цтм)*Нд*Кп
0,044; 0,004; 0,015 - коэффициенты, учитывающие расход смазочных материалов;
Цмм, Цпс, Цтм - рыночные цены, соответственно на моторные масла, пластичные смазки и трансмиссионные масла, руб./кг;


Сметные расценки на эксплуатацию строительных машинНб - норма расхода бензина для машин в среднем за год, кг/маш.-ч.Нормативный показатель

Слайд 39Сметные расценки на эксплуатацию строительных машин
Нд - норма расхода дизельного топлива

в среднем за год, кг/маш.-ч;
Кп - коэффициент, учитывающий затраты на бензин

при работе пускового двигателя. При отсутствии пускового двигателя коэффициент Кп не применяется. Этот коэффициент устанавливается (в рекомендуемом порядке очередности применения) на основе рекомендаций завода-изготовителя или по фактическим затратам
Сметные расценки на эксплуатацию строительных машинНд - норма расхода дизельного топлива в среднем за год, кг/маш.-ч;Кп - коэффициент, учитывающий

Слайд 40Сметные расценки на эксплуатацию строительных машин
7. Затраты на гидравлическую жидкость

О -

средневзвешенный показатель вместимости (емкости) гидравлической системы машин, л. Устанавливается по

паспортным данным машины;
Дг - плотность гидравлической жидкости - 0,87 кг/л;
Кд - коэффициент доливок гидравлической жидкости. Для машин отечественного производства принимается на основе замеров объемов фактических утечек гидравлической жидкости. При отсутствии необходимых данных показатель Кд принимается равным 1,5.




Сметные расценки на эксплуатацию строительных машин7. Затраты на гидравлическую жидкостьО - средневзвешенный показатель вместимости (емкости) гидравлической системы машин,

Слайд 41Сметные расценки на эксплуатацию строительных машин
Пг - периодичность полной замены гидравлической

жидкости, раз/год. Принимается
паспортным данным;
- инструкциям на эксплуатацию машин;
- рекомендациям,

приводимым в технической литературе
Если иное не предусмотрено инструкцией по эксплуатации машины, показатель Пг принимается равным 2, что означает переход в течение года с летнего сорта гидравлической жидкости на зимний сорт и наоборот
Сметные расценки на эксплуатацию строительных машинПг - периодичность полной замены гидравлической жидкости, раз/год. Принимается паспортным данным;- инструкциям на

Слайд 42Сметные расценки на эксплуатацию строительных машин
Цг - цена приобретения гидравлической жидкости

франко-наливная база, руб./кг;
Зд.г - затраты на доставку гидравлической жидкости до обслуживаемой

машины, руб./кг, определяются с учетом транспортных расходов, включая погрузоразгрузочные работы, стоимость тары и т.д.;
Т - годовой режим работы машины, маш.-ч/год.

Сметные расценки на эксплуатацию строительных машинЦг - цена приобретения гидравлической жидкости франко-наливная база, руб./кг;Зд.г - затраты на доставку гидравлической

Слайд 43Сметные расценки на эксплуатацию строительных машин

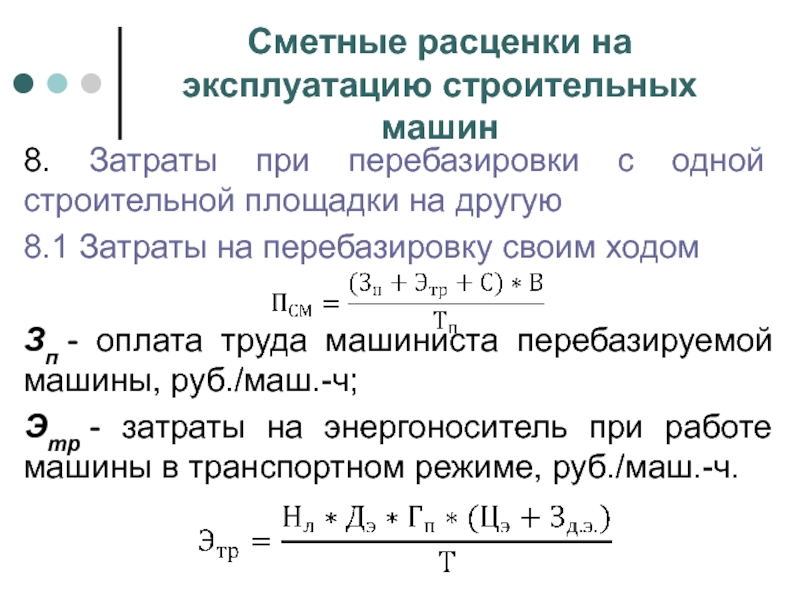

8. Затраты при перебазировки с

одной строительной площадки на другую
8.1 Затраты на перебазировку своим ходом

Зп -

оплата труда машиниста перебазируемой машины, руб./маш.-ч;
Этр - затраты на энергоноситель при работе машины в транспортном режиме, руб./маш.-ч.

Сметные расценки на эксплуатацию строительных машин8. Затраты при перебазировки с одной строительной площадки на другую8.1 Затраты на

Слайд 44Сметные расценки на эксплуатацию строительных машин
Нл - среднегодовая линейная норма расхода

энергоносителя, л/100 км пробега ;
Дэ - плотность энергоносителя данного вида, кг/л;
Гп -

годовой пробег строительной машины данной, 100 км/год;
Цэ - цена приобретения энергоносителя данного вида, руб./кг;
Зд.э - затраты на доставку энергоносителя до заправляемой машины, руб./кг;
Т - годовой режим работы машины, маш.-ч/год;
С - затраты на смазочные материалы, руб./маш.-ч
Сметные расценки на эксплуатацию строительных машинНл - среднегодовая линейная норма расхода энергоносителя, л/100 км пробега ;Дэ - плотность энергоносителя

Слайд 45Сметные расценки на эксплуатацию строительных машин

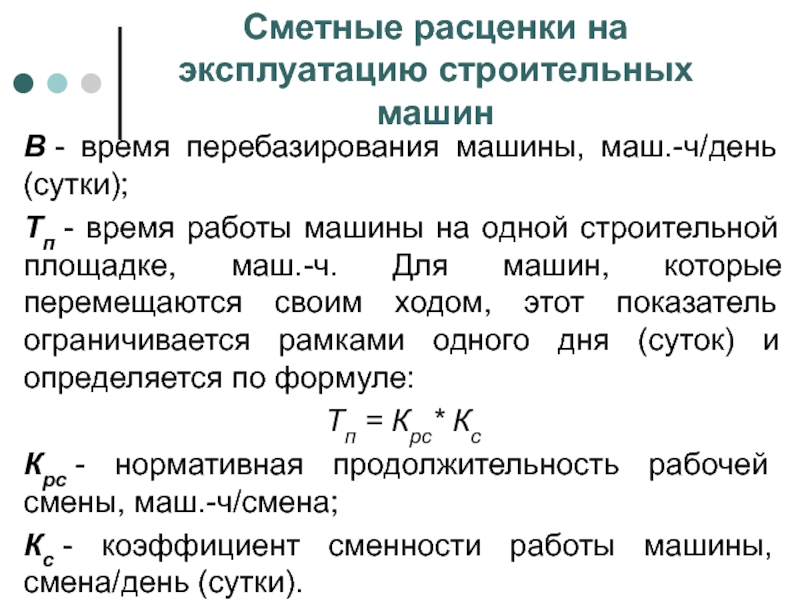

В - время перебазирования машины, маш.-ч/день

(сутки);
Тп - время работы машины на одной строительной площадке, маш.-ч. Для

машин, которые перемещаются своим ходом, этот показатель ограничивается рамками одного дня (суток) и определяется по формуле:
Тп = Крс* Кс
Крс - нормативная продолжительность рабочей смены, маш.-ч/смена;
Кс - коэффициент сменности работы машины, смена/день (сутки).

Сметные расценки на эксплуатацию строительных машинВ - время перебазирования машины, маш.-ч/день (сутки);Тп - время работы машины на одной строительной

Слайд 46Сметные расценки на эксплуатацию строительных машин
8.2. Затраты на перебазировку на

буксире

Рт - сметная расценка на эксплуатацию тягача, руб./маш.-ч;
Рмс - сметная расценка на

эксплуатацию машины сопровождения, руб./маш.-ч;
Зп - оплата труда машиниста перебазируемой машины, руб./маш.-ч;
В - время перебазировки машины, маш.-ч;


Сметные расценки на эксплуатацию строительных машин8.2. Затраты на перебазировку на буксиреРт - сметная расценка на эксплуатацию тягача, руб./маш.-ч;Рмс -

Слайд 47Сметные расценки на эксплуатацию строительных машин

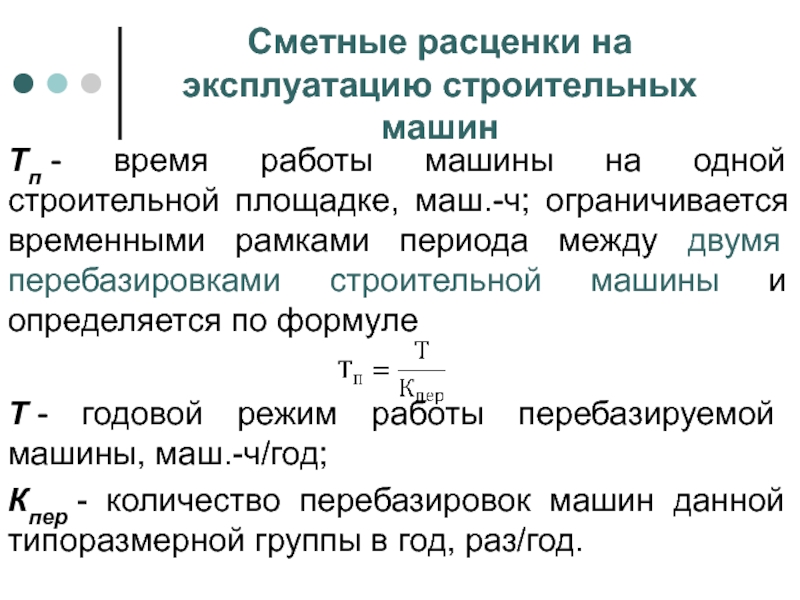

Тп - время работы машины на

одной строительной площадке, маш.-ч; ограничивается временными рамками периода между двумя

перебазировками строительной машины и определяется по формуле

Т - годовой режим работы перебазируемой машины, маш.-ч/год;
Кпер - количество перебазировок машин данной типоразмерной группы в год, раз/год.


Сметные расценки на эксплуатацию строительных машинТп - время работы машины на одной строительной площадке, маш.-ч; ограничивается временными рамками

Слайд 48Сметные расценки на эксплуатацию строительных машин

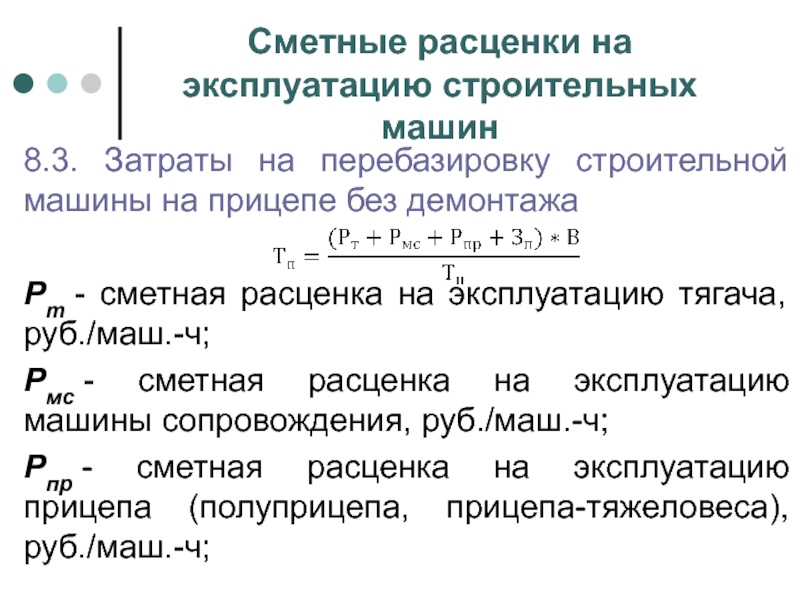

8.3. Затраты на перебазировку строительной

машины на прицепе без демонтажа

Рт - сметная расценка на эксплуатацию тягача,

руб./маш.-ч;
Рмс - сметная расценка на эксплуатацию машины сопровождения, руб./маш.-ч;
Рпр - сметная расценка на эксплуатацию прицепа (полуприцепа, прицепа-тяжеловеса), руб./маш.-ч;


Сметные расценки на эксплуатацию строительных машин8.3. Затраты на перебазировку строительной машины на прицепе без демонтажаРт - сметная расценка

Слайд 49Сметные расценки на эксплуатацию строительных машин

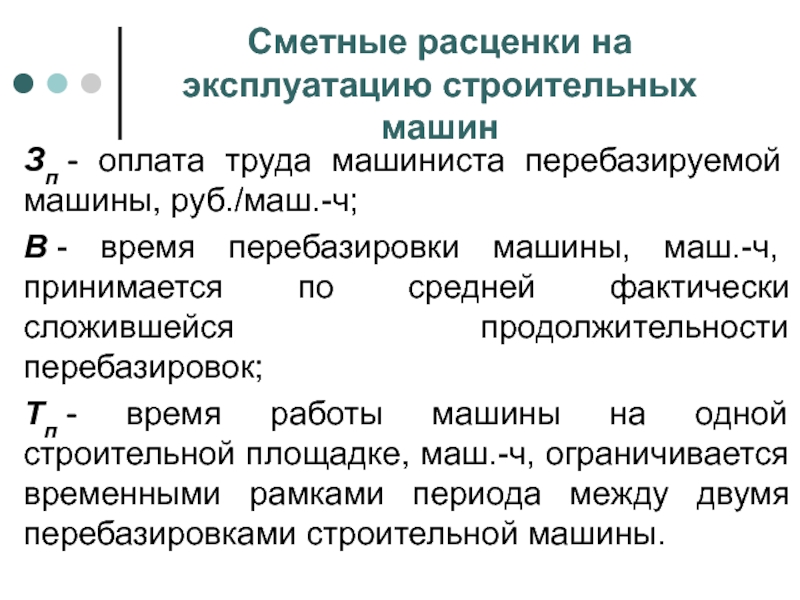

Зп - оплата труда машиниста перебазируемой

машины, руб./маш.-ч;
В - время перебазировки машины, маш.-ч, принимается по средней фактически

сложившейся продолжительности перебазировок;
Тп - время работы машины на одной строительной площадке, маш.-ч, ограничивается временными рамками периода между двумя перебазировками строительной машины.
Сметные расценки на эксплуатацию строительных машинЗп - оплата труда машиниста перебазируемой машины, руб./маш.-ч;В - время перебазировки машины, маш.-ч, принимается

Слайд 50Сметные расценки на эксплуатацию строительных машин
8.4. Затраты на перебазировку строительной

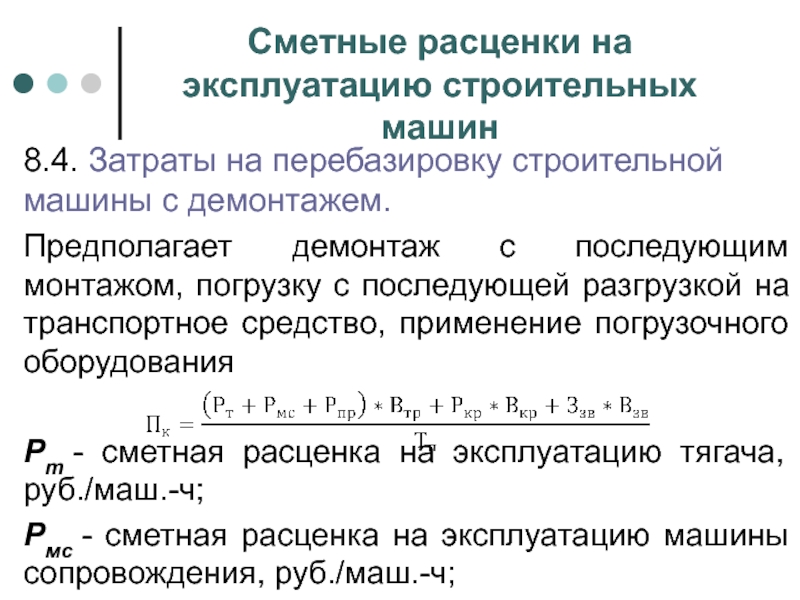

машины с демонтажем.
Предполагает демонтаж с последующим монтажом, погрузку с последующей

разгрузкой на транспортное средство, применение погрузочного оборудования

Рт - сметная расценка на эксплуатацию тягача, руб./маш.-ч;
Рмс - сметная расценка на эксплуатацию машины сопровождения, руб./маш.-ч;



Сметные расценки на эксплуатацию строительных машин8.4. Затраты на перебазировку строительной машины с демонтажем.Предполагает демонтаж с последующим монтажом,

Слайд 51Сметные расценки на эксплуатацию строительных машин

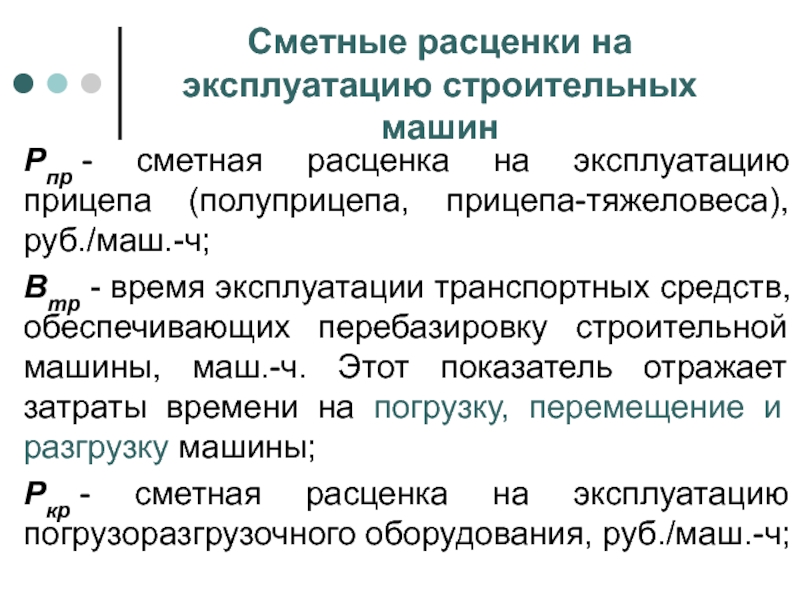

Рпр - сметная расценка на эксплуатацию

прицепа (полуприцепа, прицепа-тяжеловеса), руб./маш.-ч;
Втр - время эксплуатации транспортных средств, обеспечивающих перебазировку

строительной машины, маш.-ч. Этот показатель отражает затраты времени на погрузку, перемещение и разгрузку машины;
Ркр - сметная расценка на эксплуатацию погрузоразгрузочного оборудования, руб./маш.-ч;


Сметные расценки на эксплуатацию строительных машинРпр - сметная расценка на эксплуатацию прицепа (полуприцепа, прицепа-тяжеловеса), руб./маш.-ч;Втр - время эксплуатации транспортных

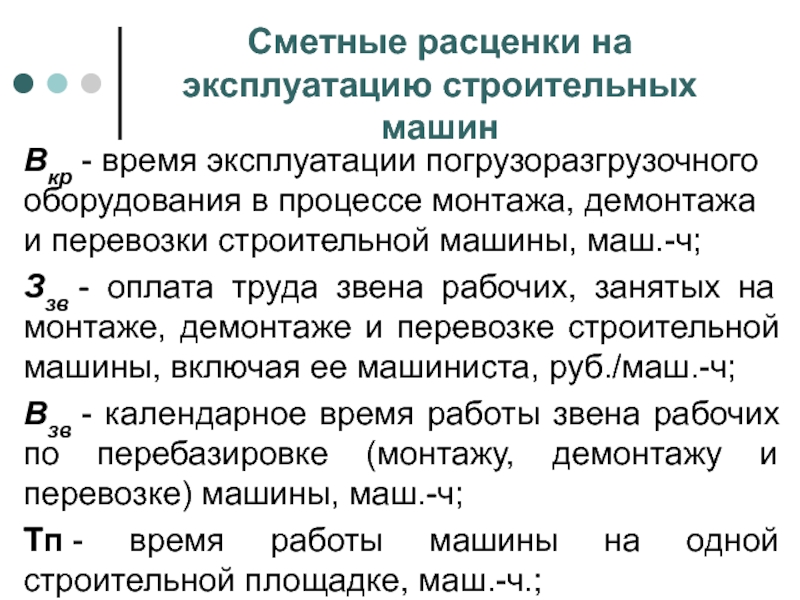

Слайд 52Сметные расценки на эксплуатацию строительных машин
Вкр - время эксплуатации погрузоразгрузочного оборудования

в процессе монтажа, демонтажа и перевозки строительной машины, маш.-ч;
Ззв - оплата

труда звена рабочих, занятых на монтаже, демонтаже и перевозке строительной машины, включая ее машиниста, руб./маш.-ч;
Взв - календарное время работы звена рабочих по перебазировке (монтажу, демонтажу и перевозке) машины, маш.-ч;
Тп - время работы машины на одной строительной площадке, маш.-ч.;
Сметные расценки на эксплуатацию строительных машинВкр - время эксплуатации погрузоразгрузочного оборудования в процессе монтажа, демонтажа и перевозки строительной

Слайд 53Сметные расценки на эксплуатацию строительных машин
Применение данного варианта предусматривает участие

в перебазировке:
машин, подлежащих перебазировке (краны башенные, краны на гусеничном

ходу, сваебойная техника и т.п.);
погрузоразгрузочного оборудования, тягача, прицепа (полуприцепа, прицепа-тяжеловеса и т.п.);
автомобиля сопровождения.
В затратах на перебазировку учитываются накладные расходы и сметная прибыль организации, осуществляющей перебазировку
Сметные расценки на эксплуатацию строительных машинПрименение данного варианта предусматривает участие в перебазировке: машин, подлежащих перебазировке (краны башенные,

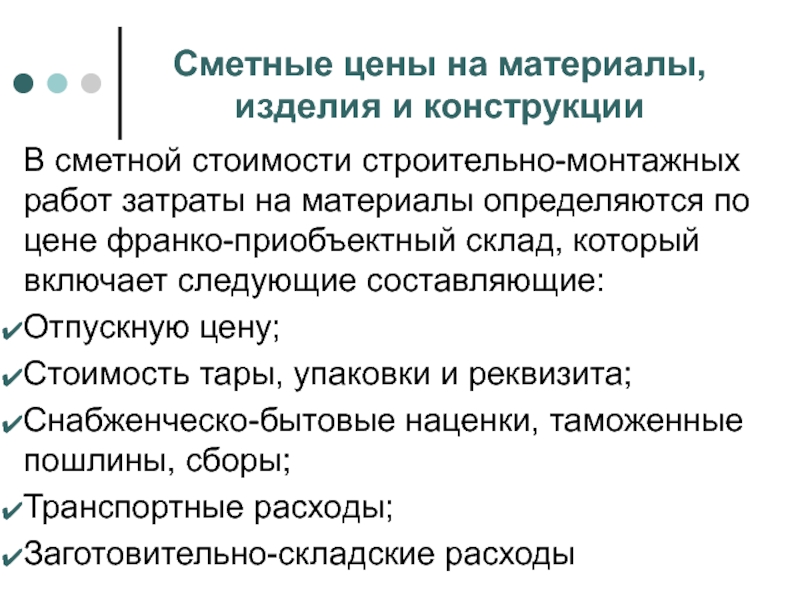

Слайд 54Сметные цены на материалы, изделия и конструкции
В сметной стоимости строительно-монтажных

работ затраты на материалы определяются по цене франко-приобъектный склад, который

включает следующие составляющие:
Отпускную цену;
Стоимость тары, упаковки и реквизита;
Снабженческо-бытовые наценки, таможенные пошлины, сборы;
Транспортные расходы;
Заготовительно-складские расходы
Сметные цены на материалы, изделия и конструкцииВ сметной стоимости строительно-монтажных работ затраты на материалы определяются по цене

Слайд 55Сметные цены на материалы, изделия и конструкции

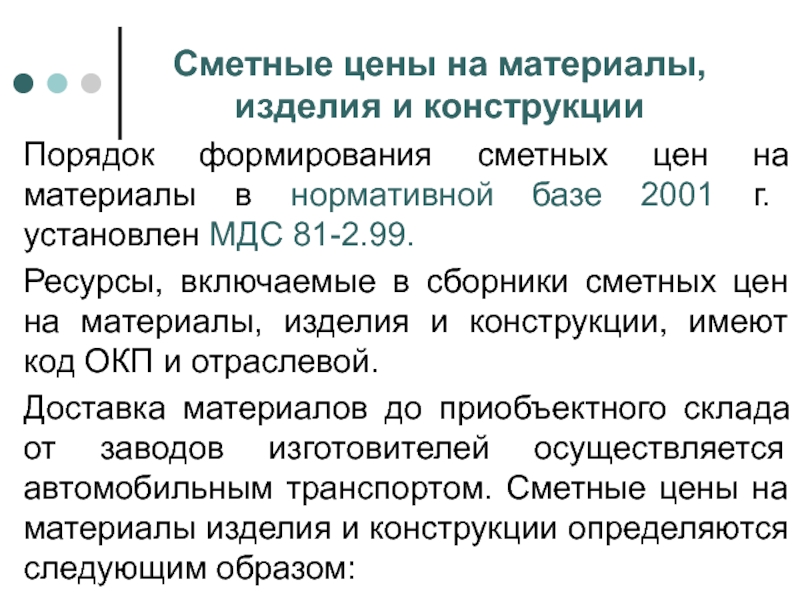

Порядок формирования сметных цен

на материалы в нормативной базе 2001 г. установлен МДС 81-2.99.
Ресурсы,

включаемые в сборники сметных цен на материалы, изделия и конструкции, имеют код ОКП и отраслевой.
Доставка материалов до приобъектного склада от заводов изготовителей осуществляется автомобильным транспортом. Сметные цены на материалы изделия и конструкции определяются следующим образом:

Сметные цены на материалы, изделия и конструкцииПорядок формирования сметных цен на материалы в нормативной базе 2001 г.

Слайд 56Сметные цены на материалы, изделия и конструкции

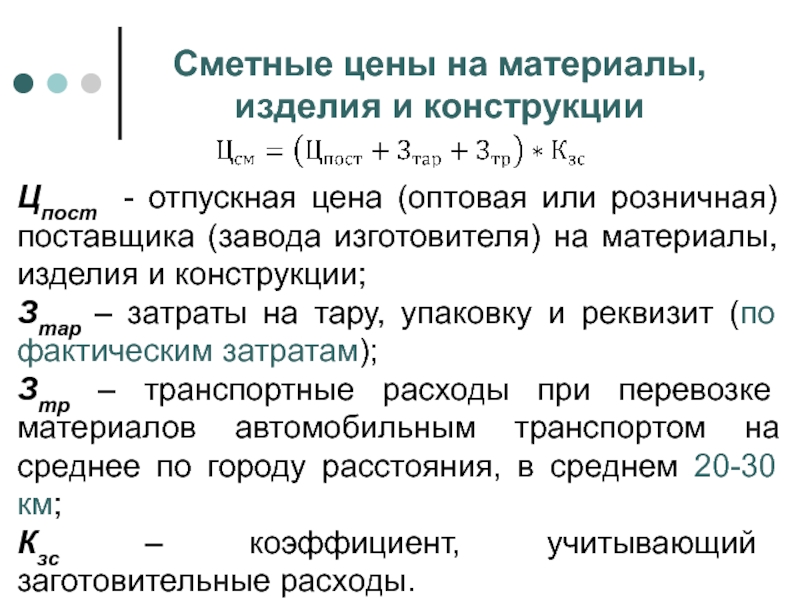

Цпост - отпускная цена

(оптовая или розничная) поставщика (завода изготовителя) на материалы, изделия и

конструкции;
Зтар – затраты на тару, упаковку и реквизит (по фактическим затратам);
Зтр – транспортные расходы при перевозке материалов автомобильным транспортом на среднее по городу расстояния, в среднем 20-30 км;
Кзс – коэффициент, учитывающий заготовительные расходы.

Сметные цены на материалы, изделия и конструкцииЦпост - отпускная цена (оптовая или розничная) поставщика (завода изготовителя) на

Слайд 57Сметные цены на материалы, изделия и конструкции
Размеры установлены в МДС

81-2.99:
Для строительных материалов – 2%;
Металлические конструкции – 0,75%;
Оборудование – 1,2%.
При

расчете транспортных расходов учитываются только автомобильные перевозки. Стоимость погрузочных работ – в цене материалов, разгрузочных работ – в единичных расценках на строительные работы. Транспортные расходы определяются по сметным ценам на перевозку грузов для строительства
Сметные цены на материалы, изделия и конструкцииРазмеры установлены в МДС 81-2.99:Для строительных материалов – 2%;Металлические конструкции –

Слайд 58Сметные цены на материалы, изделия и конструкции

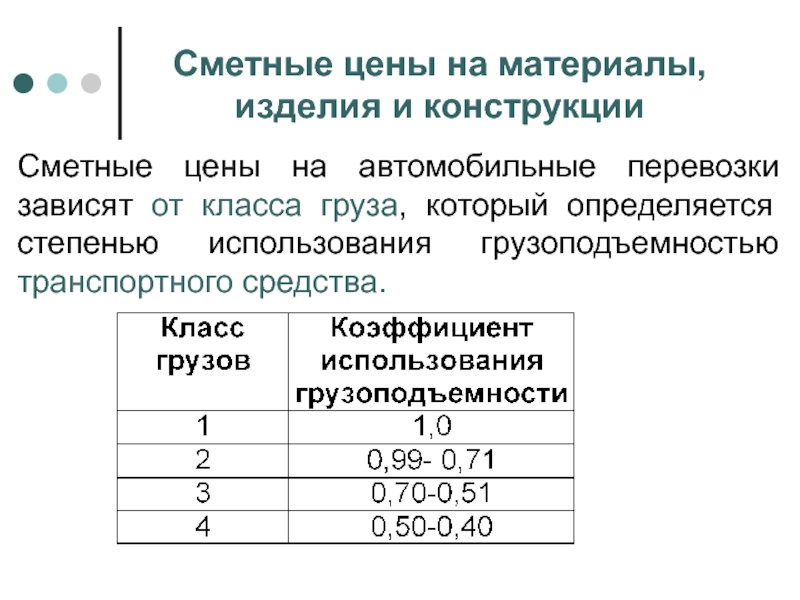

Сметные цены на автомобильные

перевозки зависят от класса груза, который определяется степенью использования грузоподъемностью

транспортного средства.
Сметные цены на материалы, изделия и конструкцииСметные цены на автомобильные перевозки зависят от класса груза, который определяется

Слайд 59Сметные цены на материалы, изделия и конструкции
По грузам, обеспечивающим коэффициент

использования грузоподъемности ниже 0,4 при полной загрузке автомобиля, провозная плата

определяется делением тарифа для 1-го класса на фактический коэффициент использования грузоподъемности.
Провозная плата учитывает:
Затраты, связанные с простоем под погрузкой и выгрузкой
Порожний пробег от автотранспортного предприятия до мест погрузки
Сметные цены на материалы, изделия и конструкцииПо грузам, обеспечивающим коэффициент использования грузоподъемности ниже 0,4 при полной загрузке

Слайд 60Сметные цены на материалы, изделия и конструкции
При необходимости при определении

сметной стоимости материалов составляется калькуляция – форма 9 МДС 81-2.99.
Транспортные

расходы принимаются по калькуляциям транспортных расходов (на 1т) и умножаются на массу брутто единицы измерения материалов.
Сметные цены на материалы, изделия и конструкцииПри необходимости при определении сметной стоимости материалов составляется калькуляция – форма

Обратная связь

Если не удалось найти и скачать доклад-презентацию, Вы можете заказать его на нашем сайте. Мы постараемся найти нужный Вам материал и отправим по электронной почте. Не стесняйтесь обращаться к нам, если у вас возникли вопросы или пожелания:

Email: Нажмите что бы посмотреть

Что такое TheSlide.ru?

Это сайт презентации, докладов, проектов в PowerPoint. Здесь удобно  хранить и делиться своими презентациями с другими пользователями.


Для правообладателей

Яндекс.Метрика
