Капиталовложения в энергетику

Содержание

Капиталовложения и их структура:Для создания новых, расширения действующих, а также реконструкции и технического перевооружения предприятий необходимы материальные, трудовые и денежные ресурсы. Совокупные затраты этих ресурсов называются капиталовложениями. Они используются на строительно-монтажные

Слайды и текст этой презентации

Слайд 1
ТЕМА: КАПИТАЛОВЛОЖЕНИЯ В ЭНЕРГЕТИКУ

Ульянкин Петр Николаевич
к.э.н., доцент
Кафедра экономики и

предпринимательства КГТУ

e-mail: upn@cdo-kgtu.ru
тел: (4012) 44-19-10

ТЕМА: КАПИТАЛОВЛОЖЕНИЯ В ЭНЕРГЕТИКУУльянкин Петр Николаевич к.э.н., доцентКафедра экономики и предпринимательства КГТУe-mail: upn@cdo-kgtu.ruтел: (4012) 44-19-10

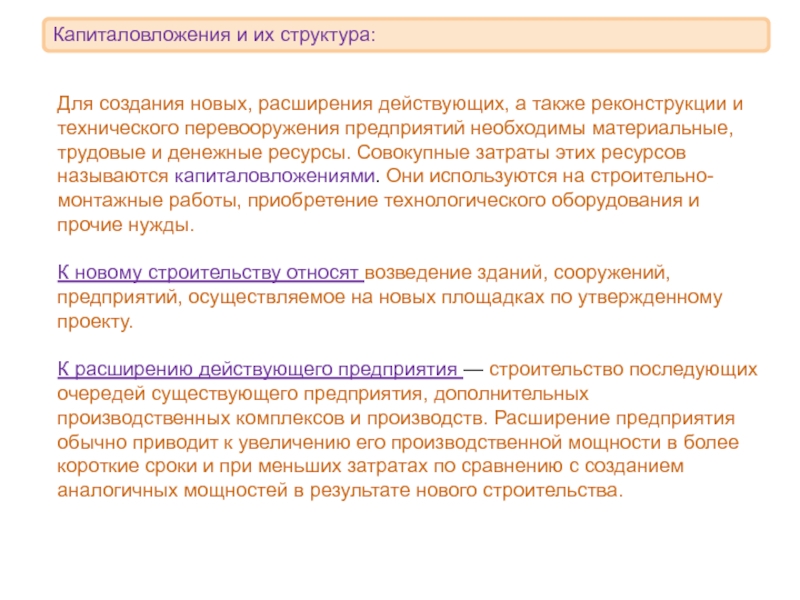

Слайд 2Капиталовложения и их структура:
Для создания новых, расширения действующих, а также

реконструкции и технического перевооружения предприятий необходимы материальные, трудовые и денежные

ресурсы. Совокупные затраты этих ресурсов называются капиталовложениями. Они используются на строительно-монтажные работы, приобретение технологического оборудования и прочие нужды.

К новому строительству относят возведение зданий, сооружений, предприятий, осуществляемое на новых площадках по утвержденному проекту.

К расширению действующего предприятия — строительство последующих очередей существующего предприятия, дополнительных производственных комплексов и производств. Расширение предприятия обычно приводит к увеличению его производственной мощности в более короткие сроки и при меньших затратах по сравнению с созданием аналогичных мощностей в результате нового строительства.

Капиталовложения и их структура:Для создания новых, расширения действующих, а также реконструкции и технического перевооружения предприятий необходимы материальные,

Слайд 3Реконструкция — это осуществляемое по единому проекту полное или частичное

переоборудование производства. К реконструкции относят строительство новых цехов и объектов

взамен ликвидируемых, дальнейшая эксплуатация которых признана нецелесообразной.

Реконструкция обеспечивает увеличение объема производства на базе новой, более современной техники и технологии, расширение ассортимента и повышение качества продукции, а также улучшение других технико-экономических показателей с меньшими затратами и в более короткие сроки, чем при строительстве новых или расширении действующих предприятий.

Техническое перевооружение ведется без расширения имеющихся производственных площадей по проектам на отдельные работы и объекты. Задача технического перевооружения — повышение технического уровня отдельных участков производства, агрегатов, установок. При этом обычно требуются меньшие удельные капиталовложения и более короткие сроки по сравнению с расширением производства.
Реконструкция — это осуществляемое по единому проекту полное или частичное переоборудование производства. К реконструкции относят строительство новых

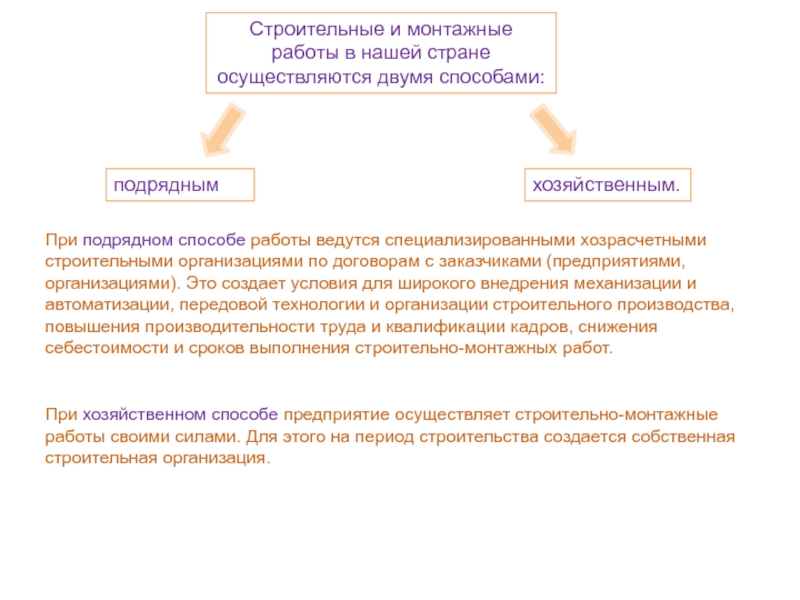

Слайд 4Строительные и монтажные работы в нашей стране осуществляются двумя способами:
хозяйственным.
подрядным
При

подрядном способе работы ведутся специализированными хозрасчетными строительными организациями по договорам

с заказчиками (предприятиями, организациями). Это создает условия для широкого внедрения механизации и автоматизации, передовой технологии и организации строительного производства, повышения производительности труда и квалификации кадров, снижения себестоимости и сроков выполнения строительно-монтажных работ.

При хозяйственном способе предприятие осуществляет строительно-монтажные работы своими силами. Для этого на период строительства создается собственная строительная организация.

Строительные и монтажные работы в нашей стране осуществляются двумя способами:хозяйственным.подряднымПри подрядном способе работы ведутся специализированными хозрасчетными строительными

Слайд 5Структура капиталовложений по различным типам энергообъектов характеризуется следующими данными, %:

Структура капиталовложений по различным типам энергообъектов характеризуется следующими данными, %:

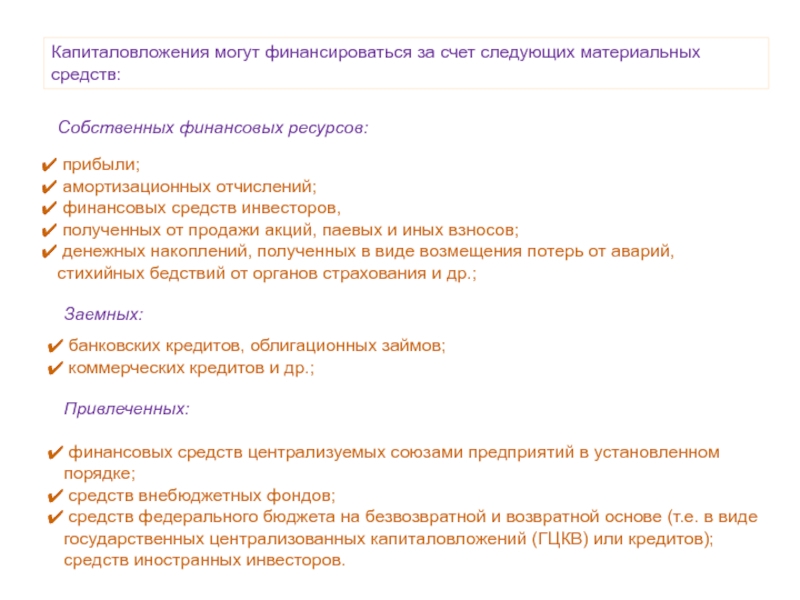

Слайд 6Капиталовложения могут финансироваться за счет следующих материальных средств:
Собственных финансовых ресурсов:

прибыли;
амортизационных отчислений;
финансовых средств инвесторов,
полученных от продажи

акций, паевых и иных взносов;
денежных накоплений, полученных в виде возмещения потерь от аварий, стихийных бедствий от органов страхования и др.;

Заемных:

банковских кредитов, облигационных займов;
коммерческих кредитов и др.;

Привлеченных:

финансовых средств централизуемых союзами предприятий в установленном порядке;
средств внебюджетных фондов;
средств федерального бюджета на безвозвратной и возвратной основе (т.е. в виде государственных централизованных капиталовложений (ГЦКВ) или кредитов);
средств иностранных инвесторов.

Капиталовложения могут финансироваться за счет следующих материальных средств:Собственных финансовых ресурсов: прибыли; амортизационных отчислений; финансовых средств инвесторов, полученных

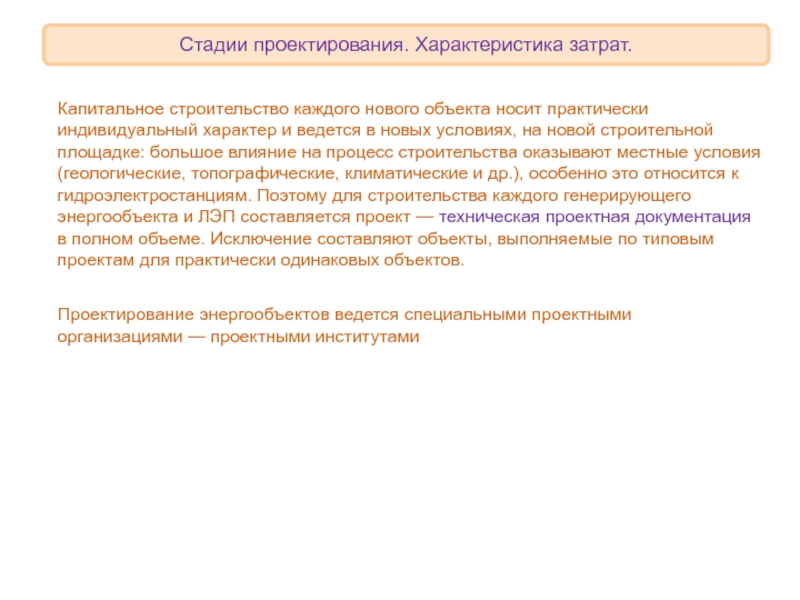

Слайд 7Капитальное строительство каждого нового объекта носит практически индивидуальный характер и

ведется в новых условиях, на новой строительной площадке: большое влияние

на процесс строительства оказывают местные условия (геологические, топографические, климатические и др.), особенно это относится к гидроэлектростанциям. Поэтому для строительства каждого генерирующего энергообъекта и ЛЭП составляется проект — техническая проектная документация в полном объеме. Исключение составляют объекты, выполняемые по типовым проектам для практически одинаковых объектов.

Проектирование энергообъектов ведется специальными проектными организациями — проектными институтами

Капитальное строительство каждого нового объекта носит практически индивидуальный характер и ведется в новых условиях, на новой строительной

Слайд 8В общем случае в стране для разработки документации на строительство

зданий и сооружений, был установлен следующий порядок:
предпроектная документация:
схема развития

и размещения отраслей народного хозяйства и отраслей промышленности (далее — «схемы»);
технико-экономическое обоснование (ТЭО) строительства крупны^ и сложных предприятий и сооружений;
технико-экономические расчеты (ТЭР) по технически сложным зданиям и сооружениям;

проектная документация:

Для крупных объектов новая стадийность выглядит таким образом:

предпроектная стадия — обоснование инвестиций;
проект — технико-экономическое обоснование и рабочая документация.

рабочий проект для технически сложных объектов, возводимых преимущественно по типовым и повторно применяемым проектам;
проект и рабочая документация для крупных и сложных предприятий и сооружений.

В общем случае в стране для разработки документации на строительство зданий и сооружений, был установлен следующий порядок:предпроектная

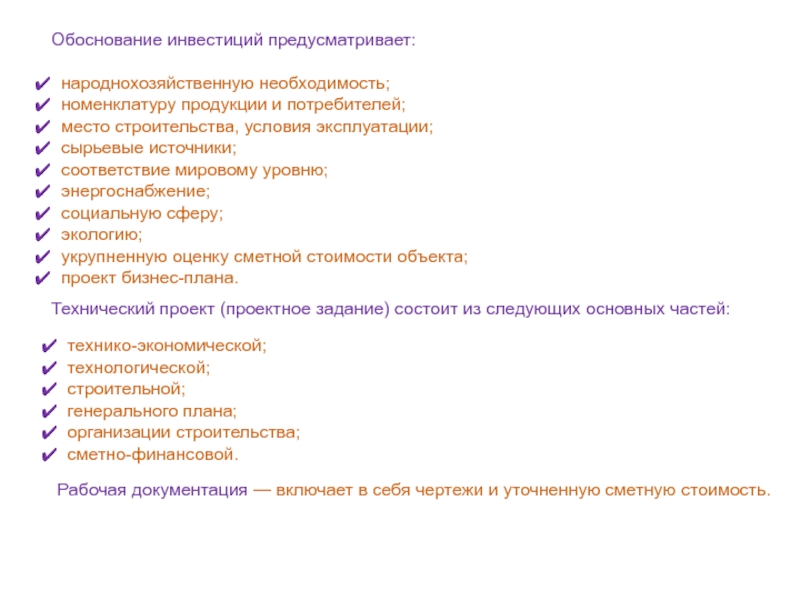

Слайд 9Обоснование инвестиций предусматривает:

народнохозяйственную необходимость;
номенклатуру продукции и потребителей;
место

строительства, условия эксплуатации;
сырьевые источники;
соответствие мировому уровню;
энергоснабжение;
социальную

сферу;
экологию;
укрупненную оценку сметной стоимости объекта;
проект бизнес-плана.

Технический проект (проектное задание) состоит из следующих основных частей:

технико-экономической;
технологической;
строительной;
генерального плана;
организации строительства;
сметно-финансовой.

Рабочая документация — включает в себя чертежи и уточненную сметную стоимость.

Обоснование инвестиций предусматривает: народнохозяйственную необходимость; номенклатуру продукции и потребителей; место строительства, условия эксплуатации; сырьевые источники; соответствие мировому

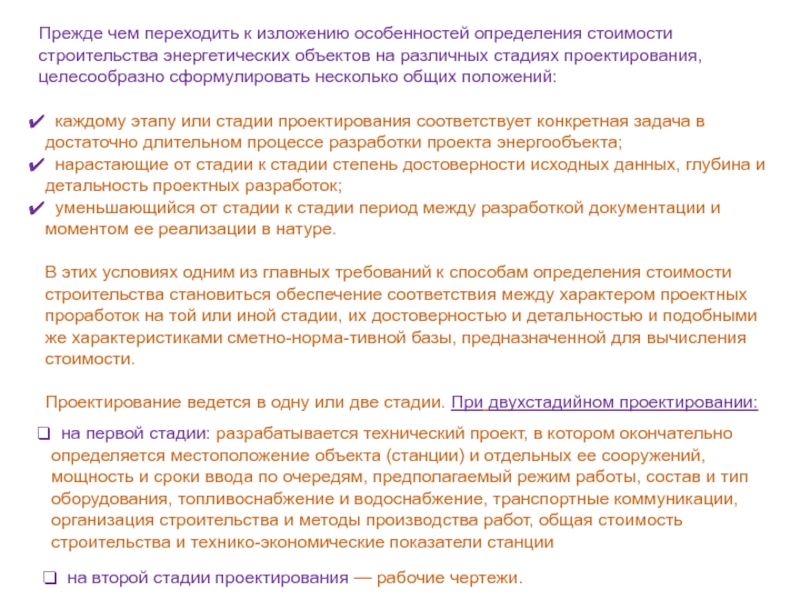

Слайд 10Прежде чем переходить к изложению особенностей определения стоимости строительства энергетических

объектов на различных стадиях проектирования, целесообразно сформулировать несколько общих положений:

каждому этапу или стадии проектирования соответствует конкретная задача в достаточно длительном процессе разработки проекта энергообъекта;
нарастающие от стадии к стадии степень достоверности исходных данных, глубина и детальность проектных разработок;
уменьшающийся от стадии к стадии период между разработкой документации и моментом ее реализации в натуре.

В этих условиях одним из главных требований к способам определения стоимости строительства становиться обеспечение соответствия между характером проектных проработок на той или иной стадии, их достоверностью и детальностью и подобными же характеристиками сметно-норма-тивной базы, предназначенной для вычисления стоимости.

Проектирование ведется в одну или две стадии. При двухстадийном проектировании:

на второй стадии проектирования — рабочие чертежи.

на первой стадии: разрабатывается технический проект, в котором окончательно определяется местоположение объекта (станции) и отдельных ее сооружений, мощность и сроки ввода по очередям, предполагаемый режим работы, состав и тип оборудования, топливоснабжение и водоснабжение, транспортные коммуникации, организация строительства и методы производства работ, общая стоимость строительства и технико-экономические показатели станции

Прежде чем переходить к изложению особенностей определения стоимости строительства энергетических объектов на различных стадиях проектирования, целесообразно сформулировать

Слайд 11При одностадийном проектировании разрабатывается лишь технорабочий проект. Одностадийное проектирование применяется

в основном при использовании типовых проектов.

Типовым называется утвержденный проект,

предназначенный для многократного использования при строительстве одинаковых объектов. Он содержит полный комплект рабочих чертежей с пояснительной запиской, спецификациями на оборудование и ведомостями потребных материалов, данными об объемах работ и прочими необходимыми для проведения строительно-монтажных работ сведениями.

1. Строительные нормы и правила

Руководящие материалы для проектирования:

2. Нормы технологического проектирования

3. Стандарты на технологическое оборудование и строительные материалы.

4. Типовые проекты организации эксплуатации.

При проектировании также учитываются требования ПТЭ, правил устройств электротехнических установок (ПУЭУ), санитарные нормы и правила, правила устройств безопасной эксплуатации грузоподъемных машин и сосудов работающих под давлением, противопожарные правила и др.

Все проекты до их утверждения проходят отраслевую экспертизу, в которой принимают участие представители эксплуатационных, строительных и монтажных организаций.

При одностадийном проектировании разрабатывается лишь технорабочий проект. Одностадийное проектирование применяется в основном при использовании типовых проектов. Типовым

Слайд 12Стоимость строительства определяется его сметой.

Смета или сметно-финансовый расчет (СФР)

— документ, характеризующий предел допустимых затрат на сооружение объекта. В

сметах на строительство определяются денежные, трудовые и материальные затраты, необходимые для выполнения определенного объема строительно-монтажных работ.

Смета служит исходным документом для финансирования капитального строительства.

На основе смет организуются взаимоотношения между заказчиком и подрядными организациями. Сметы до их утверждения согласовываются с подрядными организациями и передаются им до начала строительства.

Сметы

объектные (по отдельным объектам строительства)

Сводные (составленные на основе объектных)

Стоимость строительства определяется его сметой. Смета или сметно-финансовый расчет (СФР) — документ, характеризующий предел допустимых затрат на

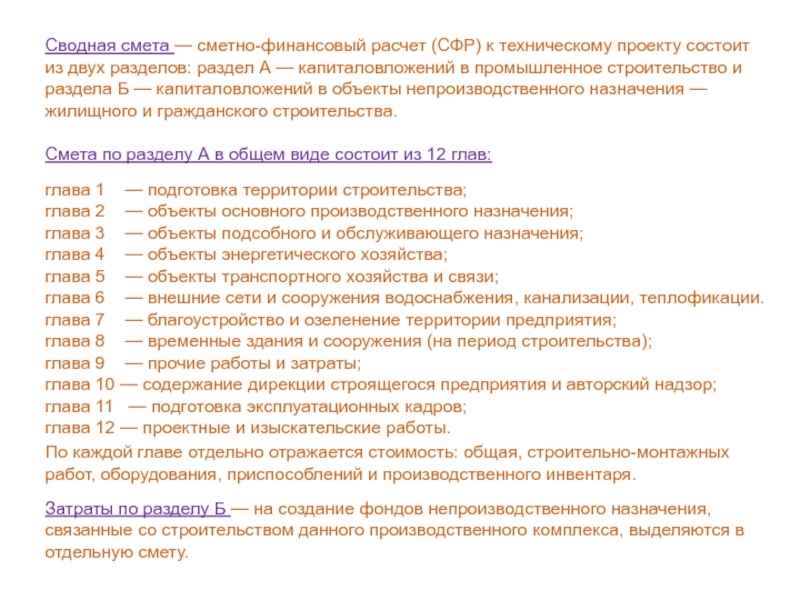

Слайд 13Сводная смета — сметно-финансовый расчет (СФР) к техническому проекту состоит

из двух разделов: раздел А — капиталовложений в промышленное строительство

и раздела Б — капиталовложений в объекты непроизводственного назначения — жилищного и гражданского строительства.

Смета по разделу А в общем виде состоит из 12 глав:

глава 1 — подготовка территории строительства;
глава 2 — объекты основного производственного назначения;
глава 3 — объекты подсобного и обслуживающего назначения;
глава 4 — объекты энергетического хозяйства;
глава 5 — объекты транспортного хозяйства и связи;
глава 6 — внешние сети и сооружения водоснабжения, канализации, теплофикации.
глава 7 — благоустройство и озеленение территории предприятия;
глава 8 — временные здания и сооружения (на период строительства);
глава 9 — прочие работы и затраты;
глава 10 — содержание дирекции строящегося предприятия и авторский надзор;
глава 11 — подготовка эксплуатационных кадров;
глава 12 — проектные и изыскательские работы.

По каждой главе отдельно отражается стоимость: общая, строительно-монтажных работ, оборудования, приспособлений и производственного инвентаря.

Затраты по разделу Б — на создание фондов непроизводственного назначения, связанные со строительством данного производственного комплекса, выделяются в отдельную смету.

Сводная смета — сметно-финансовый расчет (СФР) к техническому проекту состоит из двух разделов: раздел А — капиталовложений

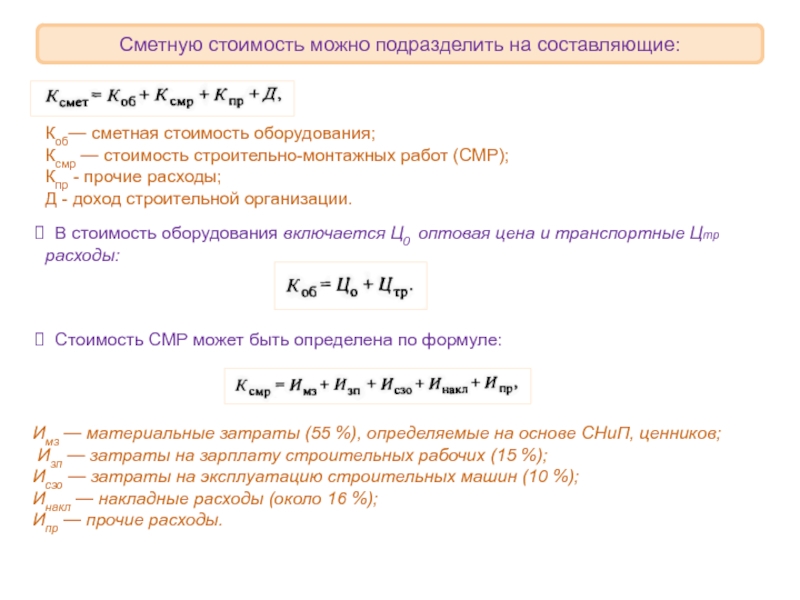

Слайд 14Коб— сметная стоимость оборудования;
Ксмр — стоимость строительно-монтажных работ (СМР);

Кпр - прочие расходы;
Д - доход строительной организации.

В

стоимость оборудования включается Ц0 оптовая цена и транспортные Цтр расходы:

Стоимость СМР может быть определена по формуле:

Имз — материальные затраты (55 %), определяемые на основе СНиП, ценников;
Изп — затраты на зарплату строительных рабочих (15 %);
Исзо — затраты на эксплуатацию строительных машин (10 %);
Инакл — накладные расходы (около 16 %);
Ипр — прочие расходы.

Коб— сметная стоимость оборудования; Ксмр — стоимость строительно-монтажных работ (СМР); Кпр - прочие расходы; Д - доход

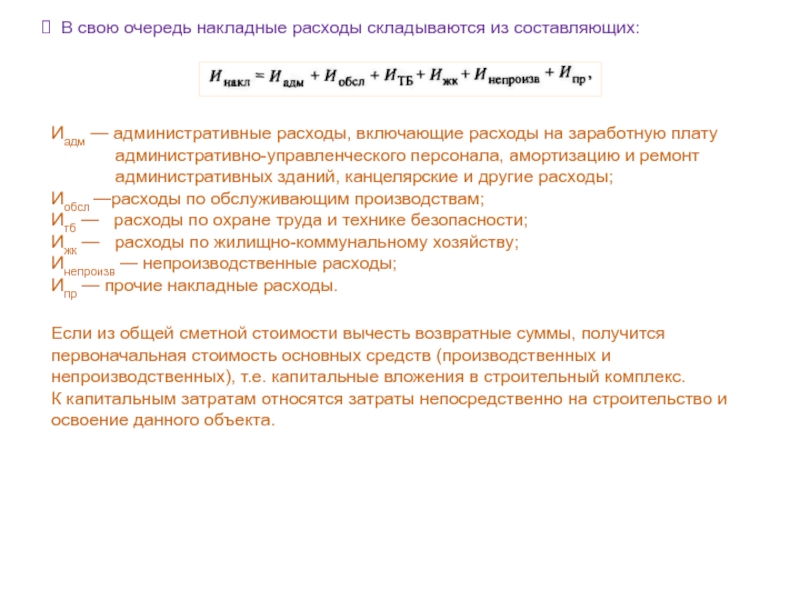

Слайд 15 В свою очередь накладные расходы складываются из составляющих:
Иадм —

административные расходы, включающие расходы на заработную плату

административно-управленческого персонала, амортизацию и ремонт
административных зданий, канцелярские и другие расходы;
Иобсл —расходы по обслуживающим производствам;
Итб — расходы по охране труда и технике безопасности;
Ижк — расходы по жилищно-коммунальному хозяйству;
Инепроизв — непроизводственные расходы;
Ипр — прочие накладные расходы.

Если из общей сметной стоимости вычесть возвратные суммы, получится первоначальная стоимость основных средств (производственных и непроизводственных), т.е. капитальные вложения в строительный комплекс.
К капитальным затратам относятся затраты непосредственно на строительство и освоение данного объекта.

В свою очередь накладные расходы складываются из составляющих:Иадм — административные расходы, включающие расходы на заработную плату

Слайд 16Капитальные вложения в строительный комплекс связаны со сметными затратами следующим

соотношением:
возвратные суммы, представляющие собой затраты в смежные объекты, жилищного строительства

и т.д., подлежащие возмещению из местного бюджета (10—20 % сметных затрат);

капитальные затраты будущих периодов;

затраты на предыдущие строительству работы (геологические, проектные)

минимально необходимый размер оборотных средств для сдачи объекта в эксплуатацию.

Капитальные вложения в строительный комплекс связаны со сметными затратами следующим соотношением:возвратные суммы, представляющие собой затраты в смежные

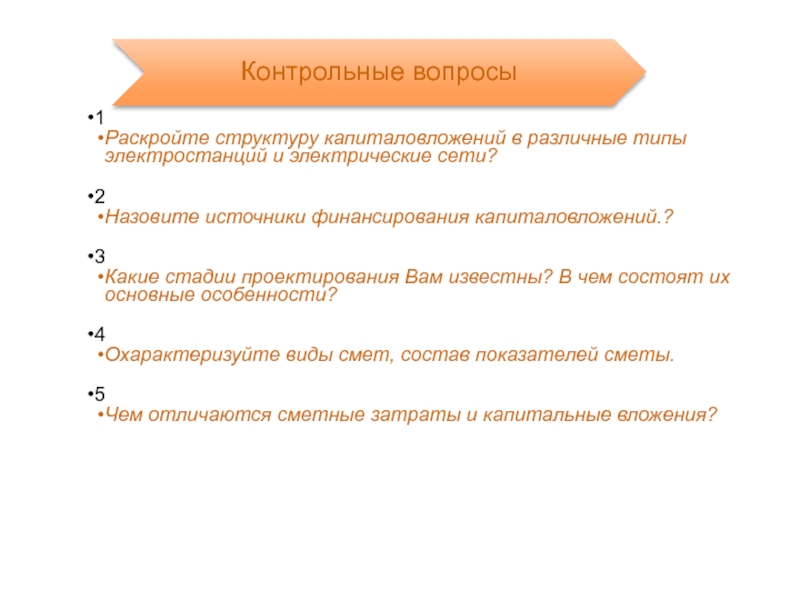

Слайд 171
Раскройте структуру капиталовложений в различные типы электростанций и электрические сети?

2
Назовите

источники финансирования капиталовложений.?

3
Какие стадии проектирования Вам известны? В чем состоят

их основные особенности?

4
Охарактеризуйте виды смет, состав показателей сметы.

5
Чем отличаются сметные затраты и капитальные вложения?

Контрольные вопросы

1Раскройте структуру капиталовложений в различные типы электростанций и электрические сети?2Назовите источники финансирования капиталовложений.?3Какие стадии проектирования Вам известны?

Обратная связь

Если не удалось найти и скачать доклад-презентацию, Вы можете заказать его на нашем сайте. Мы постараемся найти нужный Вам материал и отправим по электронной почте. Не стесняйтесь обращаться к нам, если у вас возникли вопросы или пожелания:

Email: Нажмите что бы посмотреть

Что такое TheSlide.ru?

Это сайт презентации, докладов, проектов в PowerPoint. Здесь удобно  хранить и делиться своими презентациями с другими пользователями.

Для правообладателей

Яндекс.Метрика
