Оптимізація мережевої моделі за критерієм min виконавців

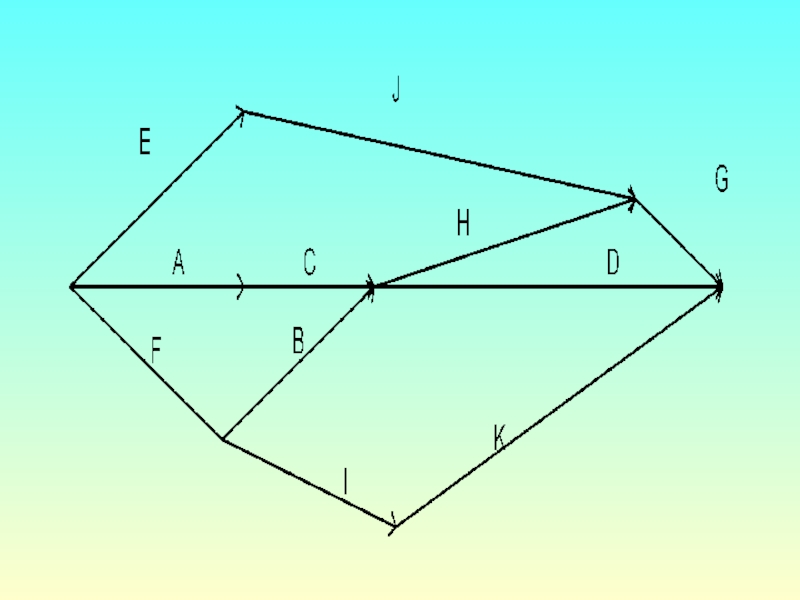

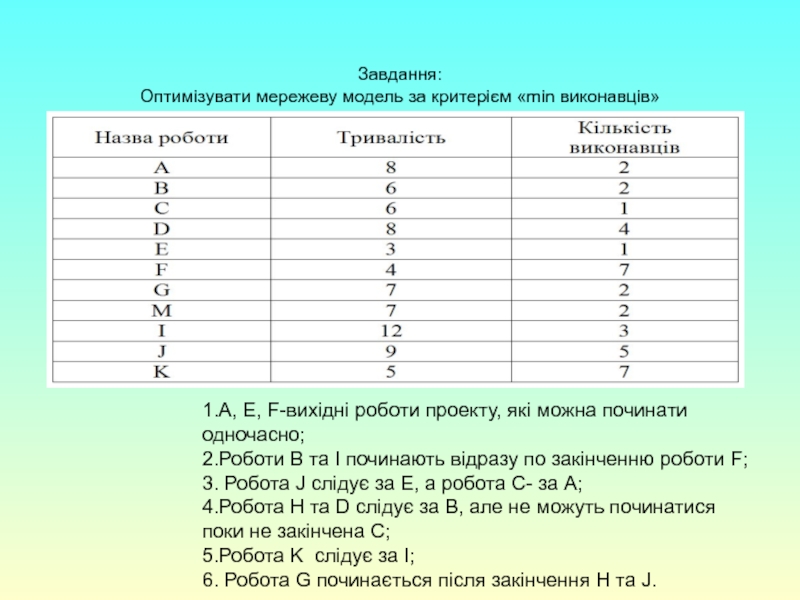

Завдання: Оптимізувати мережеву модель за критерієм «min виконавців»1.A, E, F-вихідні роботи проекту, які можна починати одночасно;2.Роботи B та I починають відразу по закінченню роботи F;3. Робота J слідує за E,

Слайды и текст этой презентации

Слайд 1Оптимізація мережевої моделі за критерієм «min виконавців»

Оптимізація мережевої моделі за критерієм  «min виконавців»

Слайд 2 Завдання: Оптимізувати мережеву модель за критерієм «min виконавців»
1.A, E, F-вихідні роботи

проекту, які можна починати одночасно;
2.Роботи B та I починають відразу

по закінченню роботи F;
3. Робота J слідує за E, а робота C- за A;
4.Робота H та D слідує за B, але не можуть починатися поки не закінчена C;
5.Робота K слідує за I;
6. Робота G починається після закінчення H та J.
Завдання: Оптимізувати мережеву модель за критерієм «min виконавців»1.A, E, F-вихідні роботи проекту, які можна починати одночасно;2.Роботи

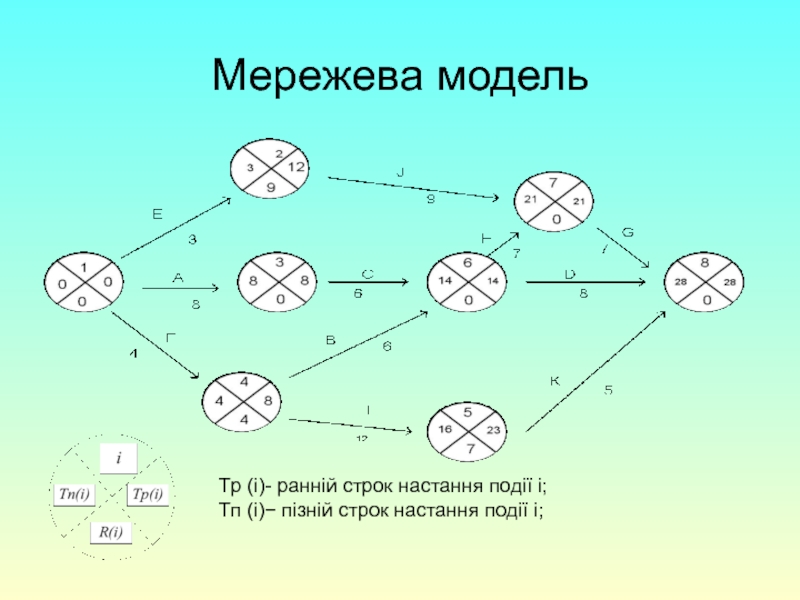

Слайд 4Мережева модель
Tр (i)- ранній строк настання події i;
Tп (і)− пізній

строк настання події і;

Мережева модельTр (i)- ранній строк настання події i;Tп (і)− пізній строк настання події і;

Слайд 5Графік завантаження
На графіку завантаження по горизонтальній осі відкладається час, по

вертикальній – кількість людей, зайнятих роботою в кожний конкретний день.

Для побудови графіка завантаження необхідно:
− на графіку прив'язки над кожною роботою написати кількість її виконавців;
− підрахувати кількість працюючих у щодня виконавців і відкласти на графіку завантаження.
Графік завантаженняНа графіку завантаження по горизонтальній осі відкладається час, по вертикальній – кількість людей, зайнятих роботою в

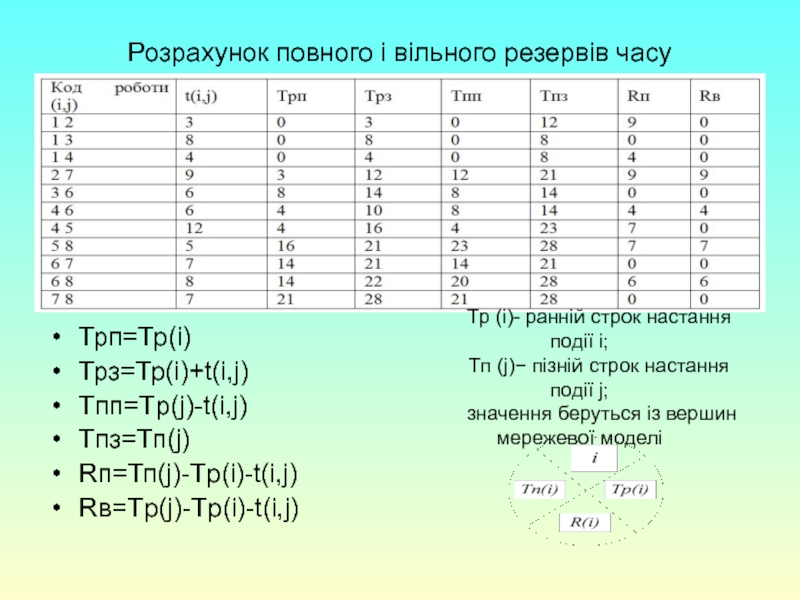

Слайд 6Розрахунок повного і вільного резервів часу
Трп=Тр(i)
Трз=Тр(i)+t(i,j)
Tпп=Tр(j)-t(i,j)
Tпз=Тп(j)
Rп=Тп(j)-Tp(i)-t(i,j)
Rв=Tp(j)-Tp(i)-t(i,j)
Tр (i)- ранній строк

настання події i;
Tп (j)− пізній строк настання події j;
значення

беруться із вершин мережевої моделі

Розрахунок повного і вільного резервів часу Трп=Тр(i)Трз=Тр(i)+t(i,j)Tпп=Tр(j)-t(i,j)Tпз=Тп(j)Rп=Тп(j)-Tp(i)-t(i,j)Rв=Tp(j)-Tp(i)-t(i,j)Tр (i)- ранній строк настання події i;Tп (j)− пізній строк настання

Слайд 7Графік завантаження після оптимізації
Роботи (2,7); (4,6); (5,8) були зрушені відповідно

на 1; 4; 6 днів.
На графіку ці зміни показані

пунктирною лінією

Висновок:Проведена оптимізація була заснована на використанні вільних резервів робіт, тобто при зрушенні даних робіт, моменти часу наступних робіт не змінними
Графік завантаження після оптимізаціїРоботи (2,7); (4,6); (5,8) були зрушені відповідно на 1; 4; 6 днів. На графіку

Обратная связь

Если не удалось найти и скачать доклад-презентацию, Вы можете заказать его на нашем сайте. Мы постараемся найти нужный Вам материал и отправим по электронной почте. Не стесняйтесь обращаться к нам, если у вас возникли вопросы или пожелания:

Email: Нажмите что бы посмотреть

Что такое TheSlide.ru?

Это сайт презентации, докладов, проектов в PowerPoint. Здесь удобно  хранить и делиться своими презентациями с другими пользователями.

Для правообладателей

Яндекс.Метрика
